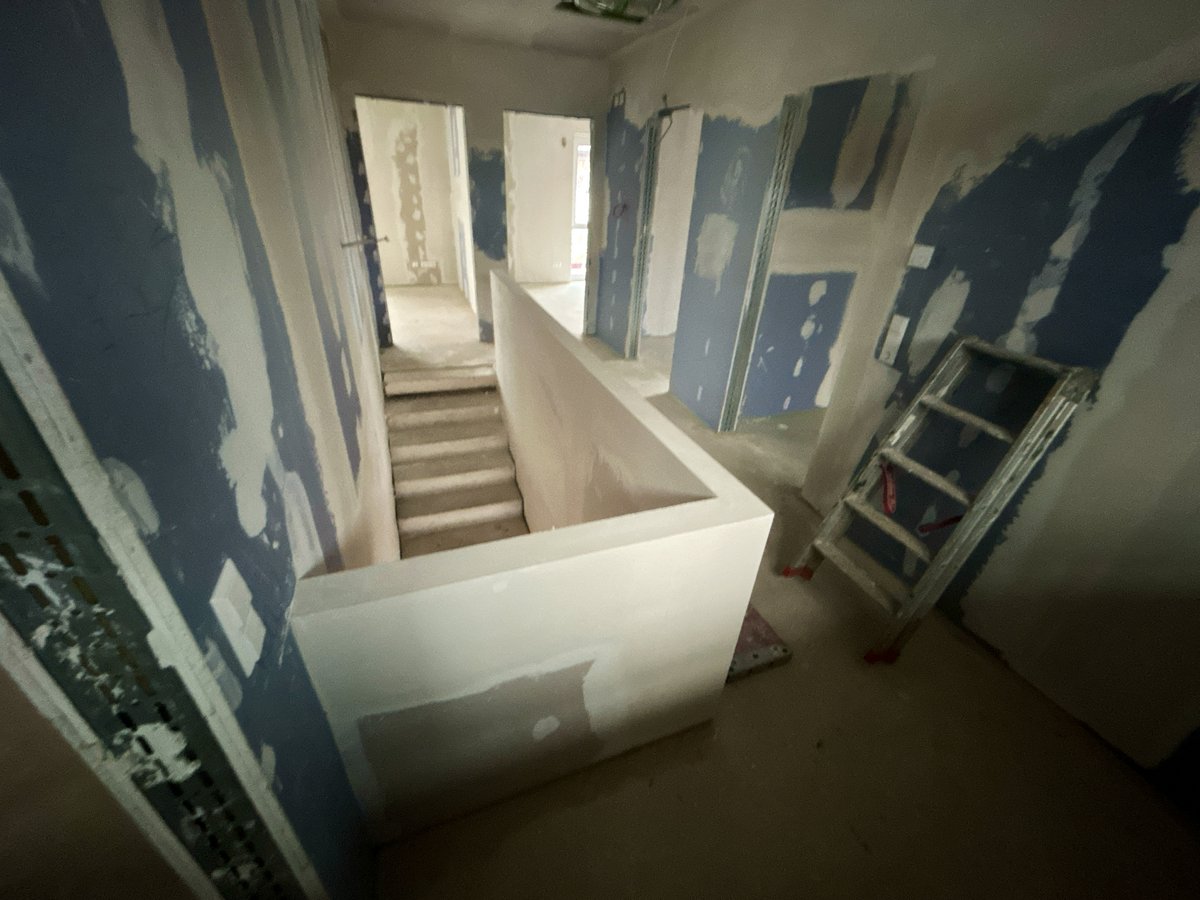

So läuft Bauen mit EINSTEINHAUS ab

Hier geben wir einen echten Einblick in ausgewählte Bauvorhaben, die aktuell umgesetzt werden. Mit Bildern, kurzen Updates und realen Baustellenszenen zeigen wir, wie unsere Häuser Schritt für Schritt Form annehmen. Diese Seite ist mehr als ein Bautagebuch: Sie steht für Transparenz, Zuverlässigkeit und unser Verständnis von partnerschaftlichem Bauen. Alle hier gezeigten Projekte sollen einen realistischen Eindruck davon zu vermitteln, wie Ein- und Mehrfamilienhäuser mit EINSTEINHAUS entstehen. Einfach nach unten scrollen und live dabei sein.

Stilvolle Stadtvilla

55543 Bad Kreuznach

Projekttyp: Einfamilienhaus (Inspiriert an DSH 186W)
Wohnfläche: 177,33 m²
Dachform: Walmdach
Baubeginn: 07.01.2026

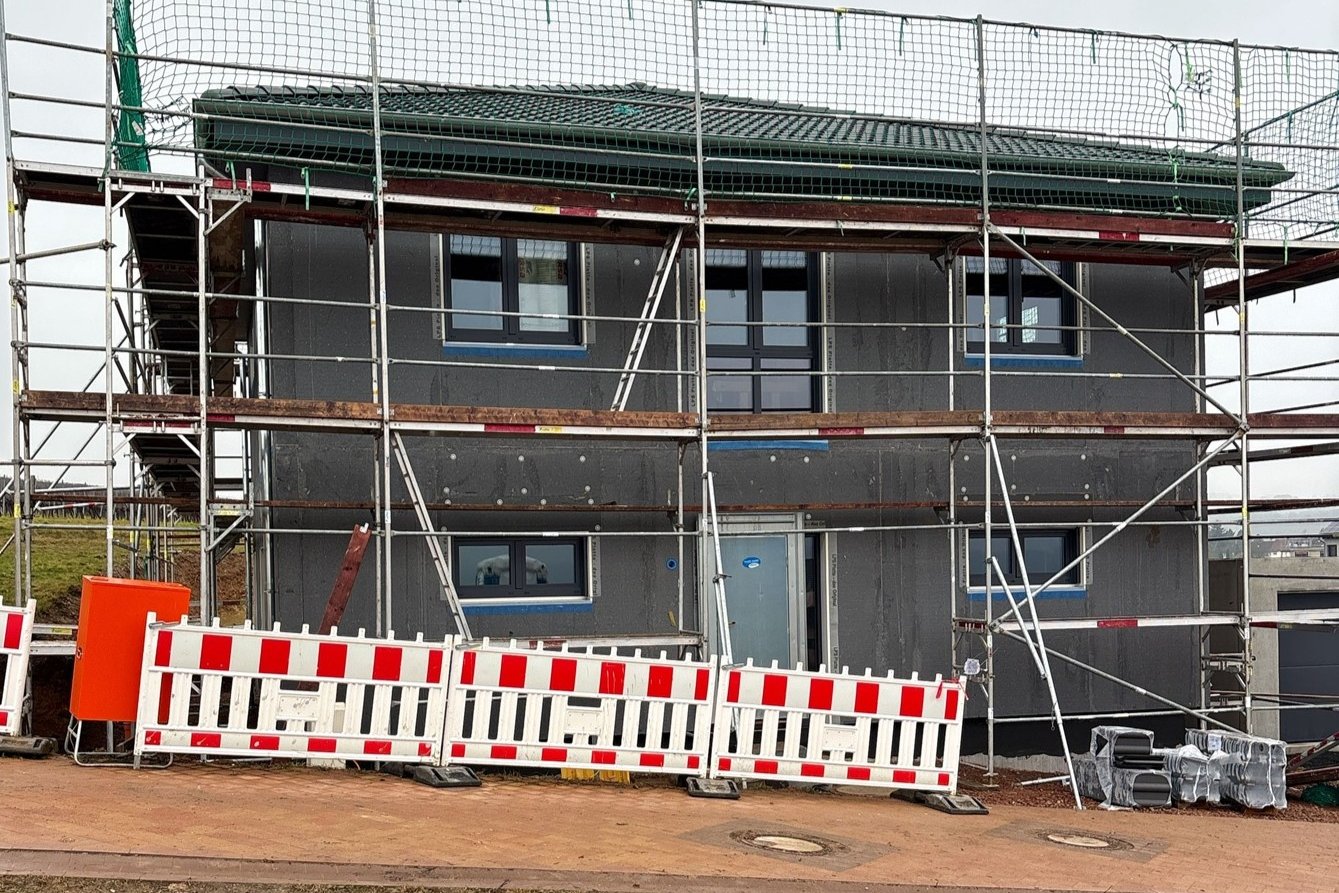

29.01.2026

Dacheindeckung

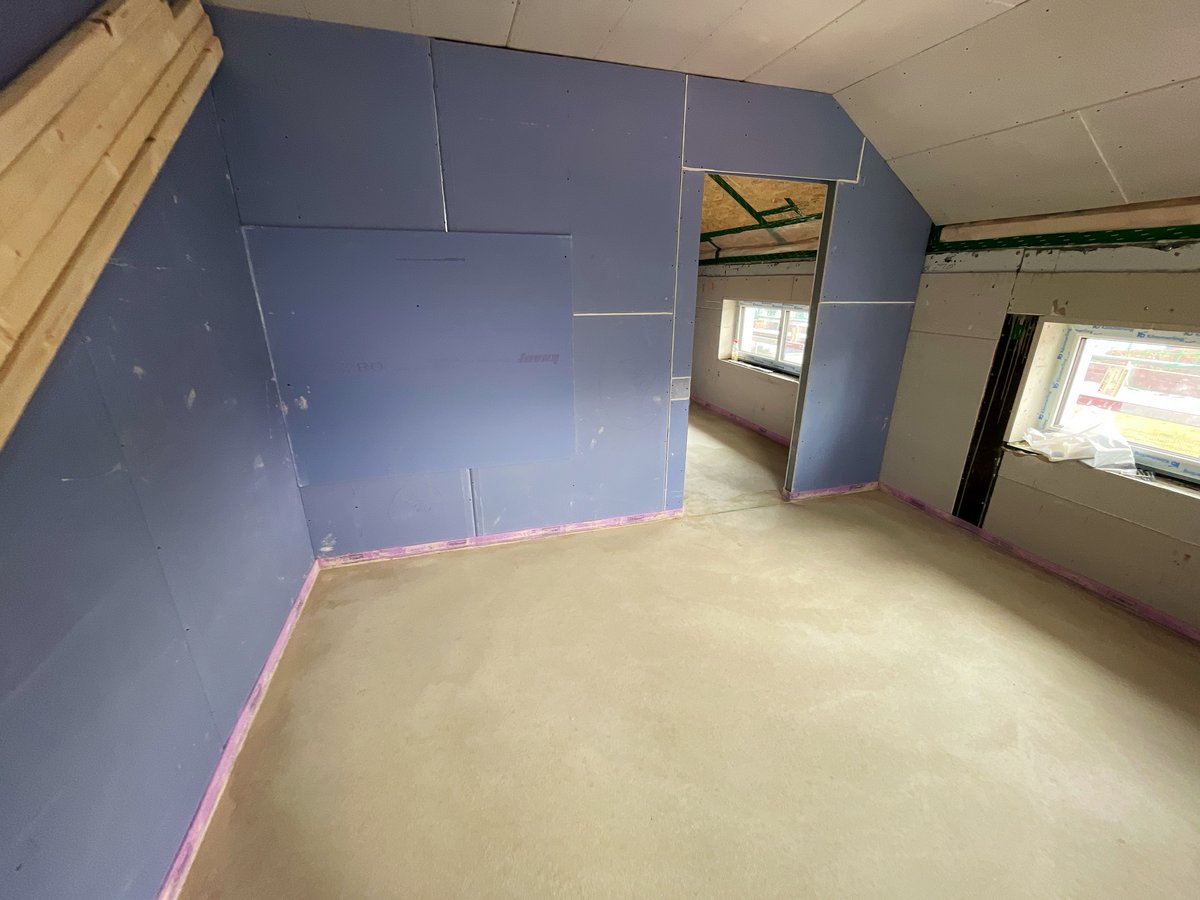

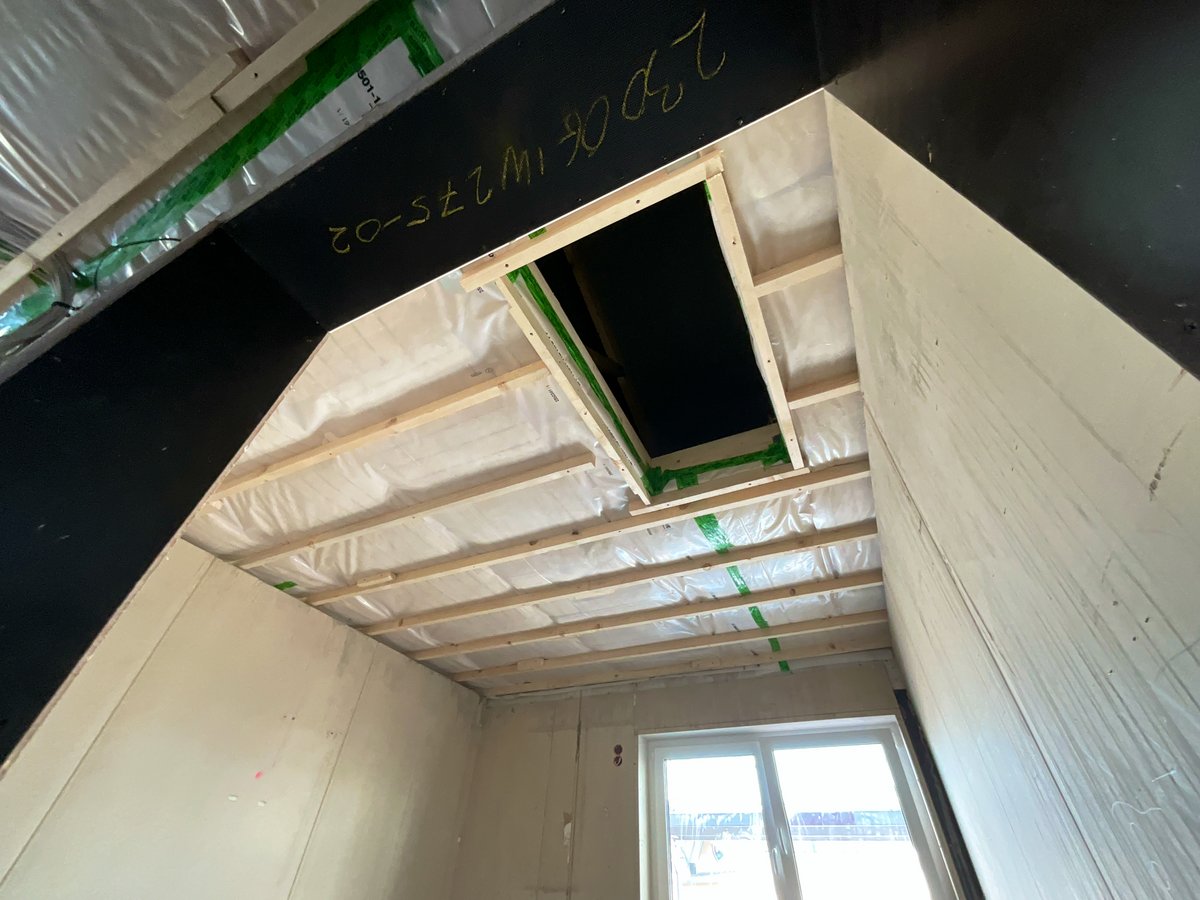

Rohbau abgeschlossen, Dachkonstruktion sowie Eindeckung fertiggestellt, Einarbeitung der Dachdämmung

________________________

07.01.2026

Hausmontage

Hausmontage des Erdgeschosses gestartet, Betondecken verlegt, Obergeschoss in KW03 terminiert
________________________

11.11.2025

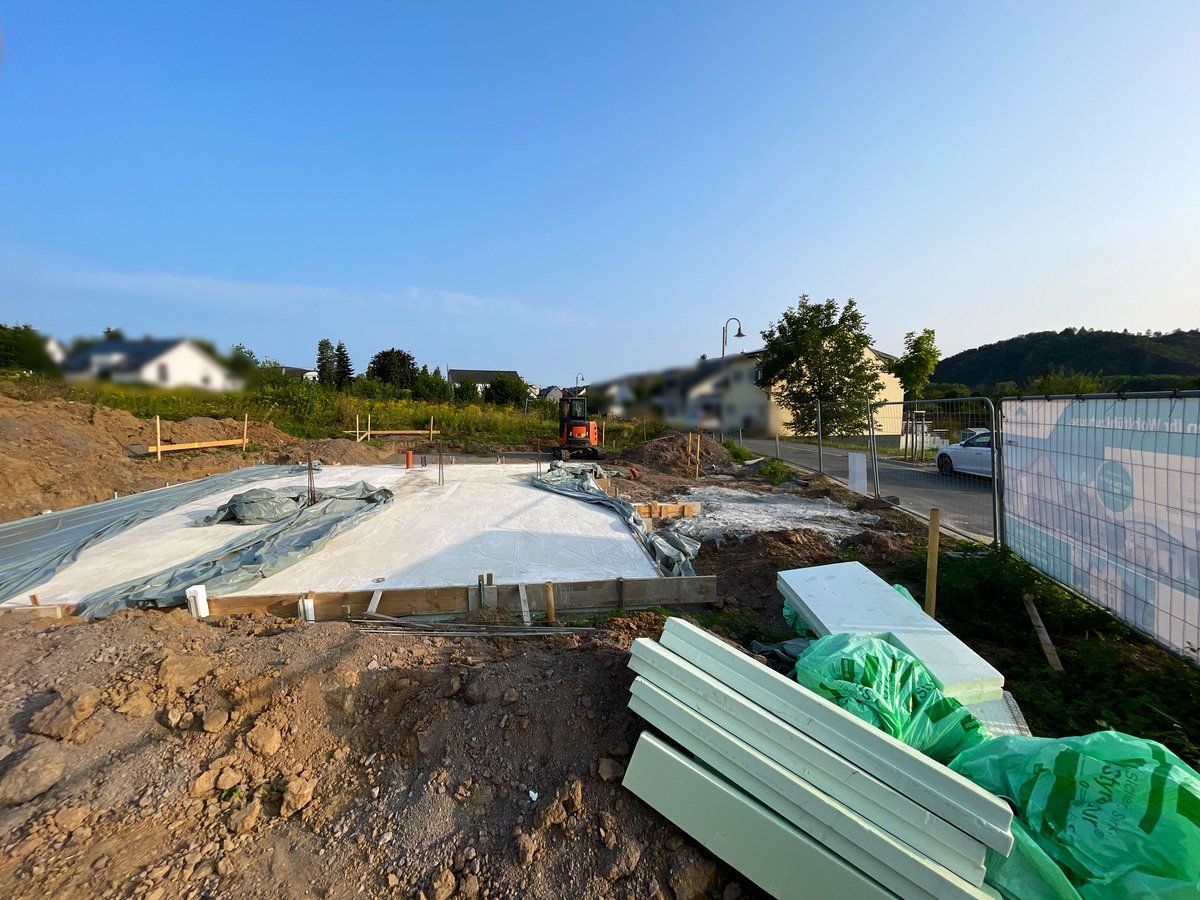

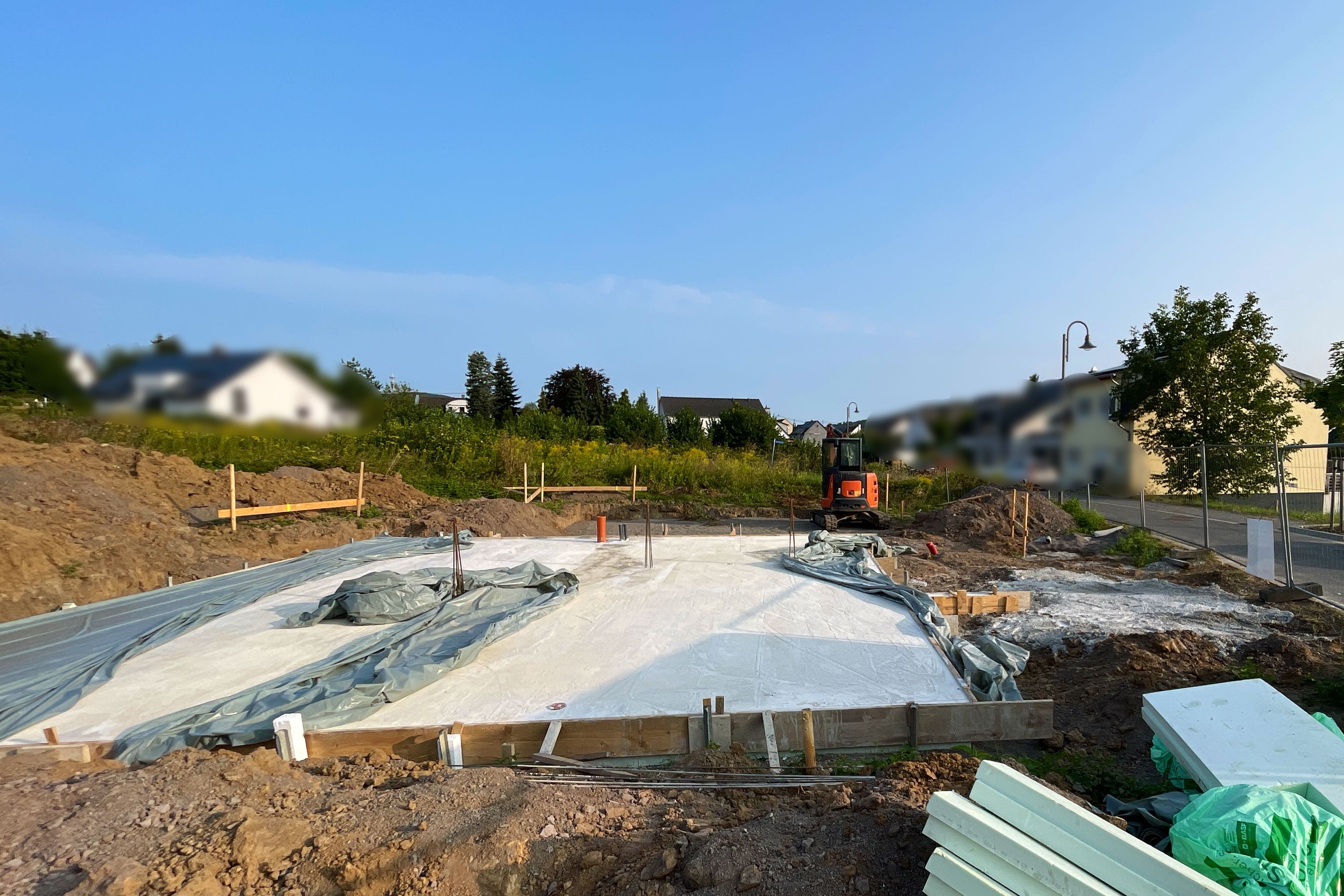

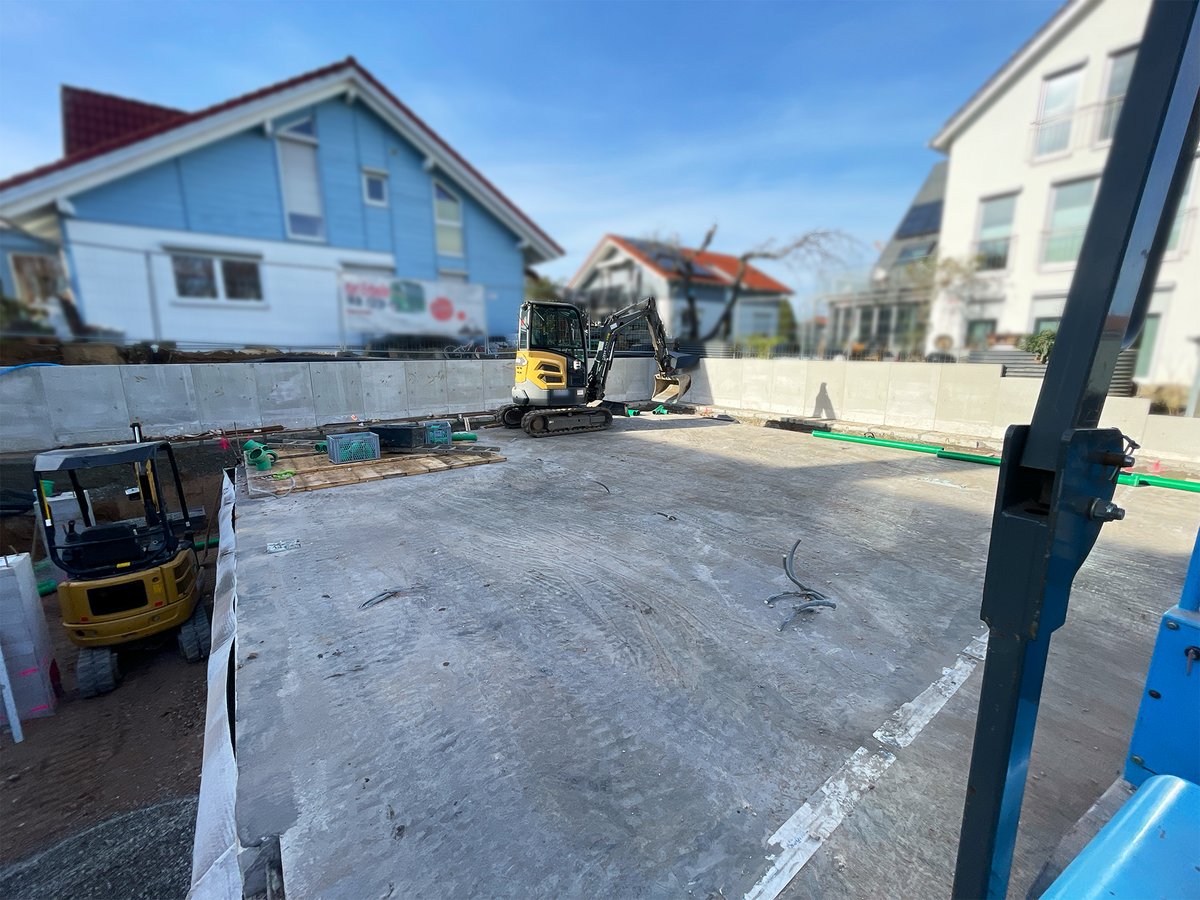

Bodenplatte

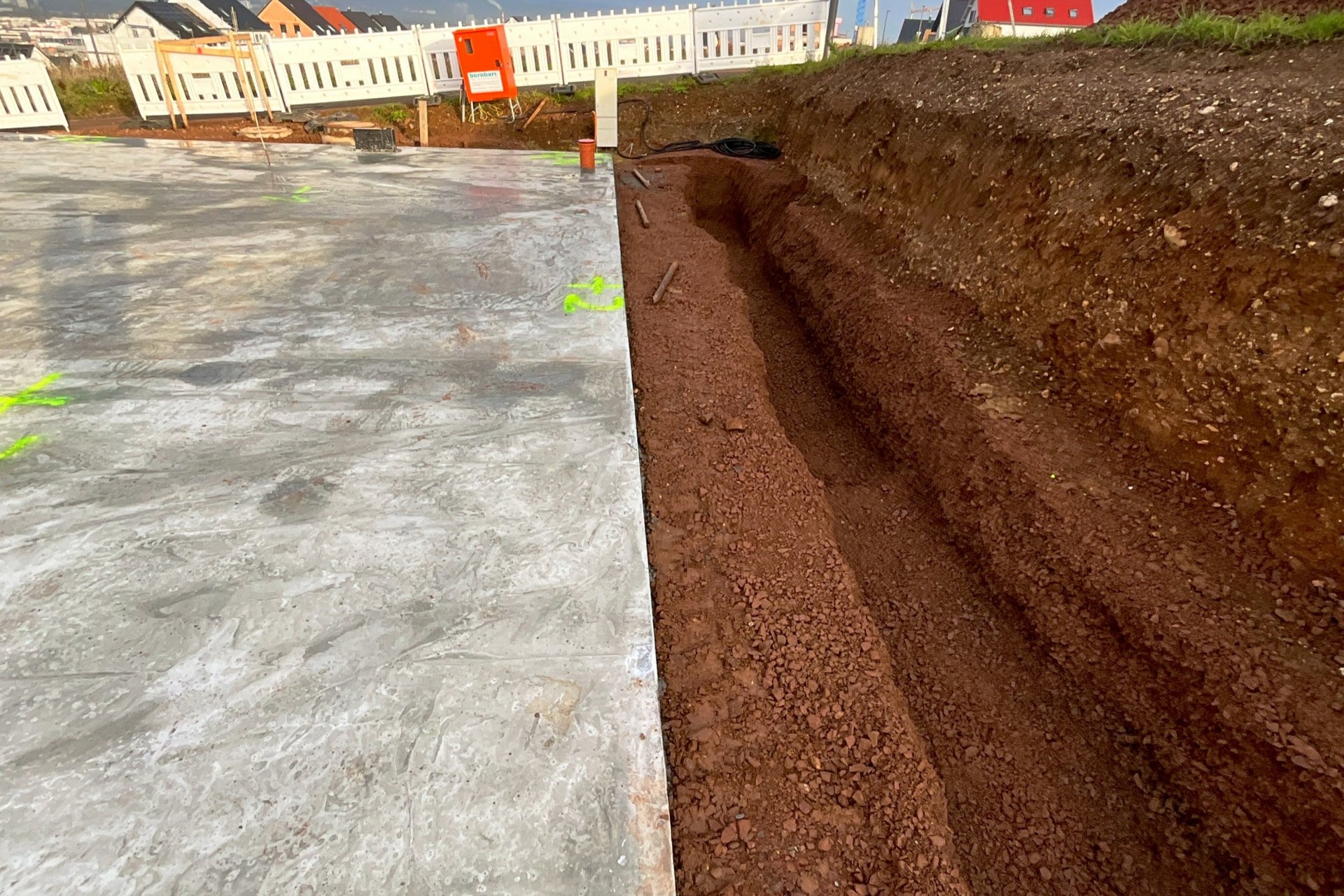

Baustelleneinrichtung erfolgt, Bodenplatte fertiggestellt, Vorbereitung für die Hausmontage
________________________

Lichtdurchflutete Stadtvilla

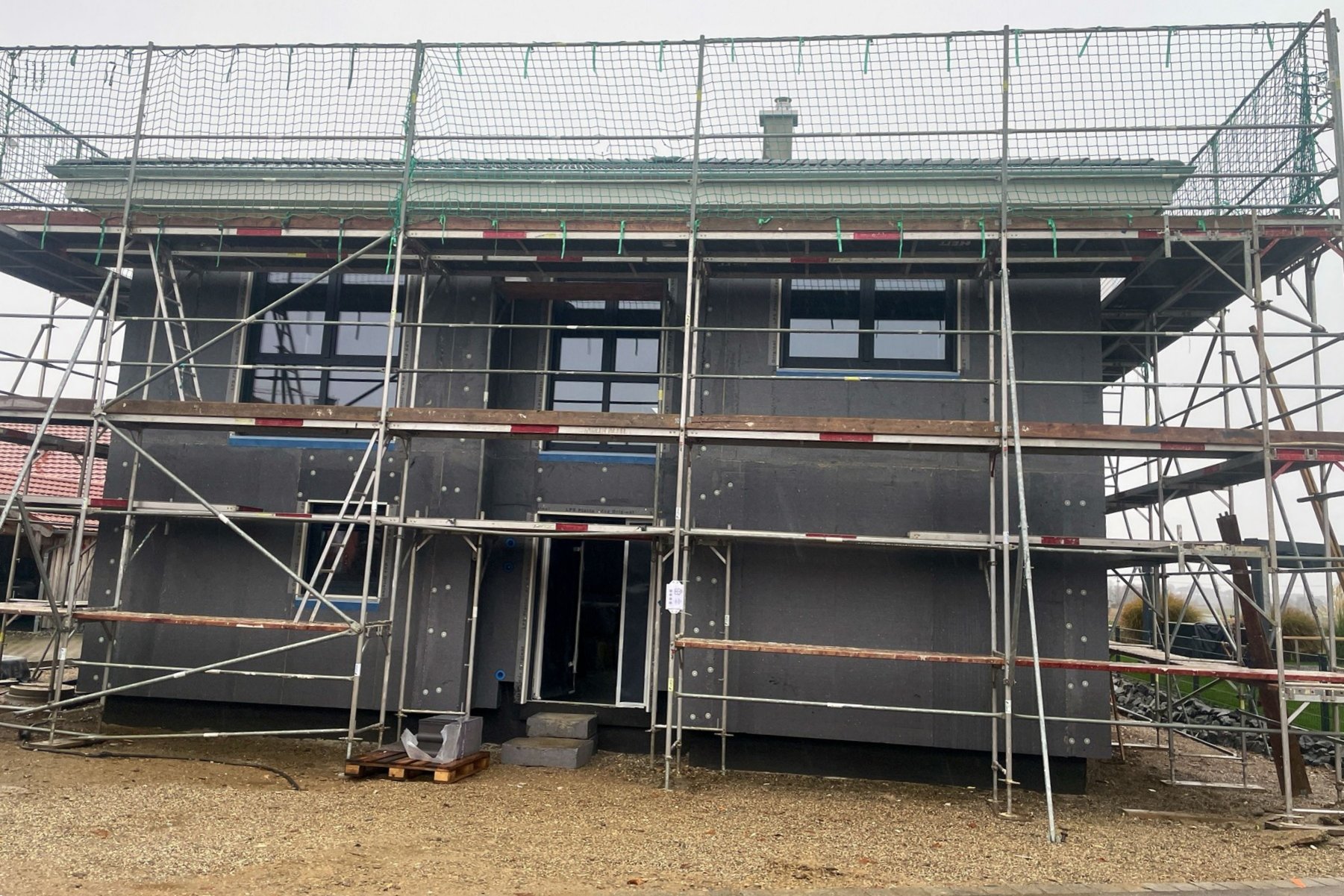

89290 Buch

Projekttyp: Einfamilienhaus (Inspiriert an DSH 192W)
Wohnfläche: 183,79 m²
Dachform: Walmdach
Baubeginn: 05.11.2025

14.01.2026

Innenausbau

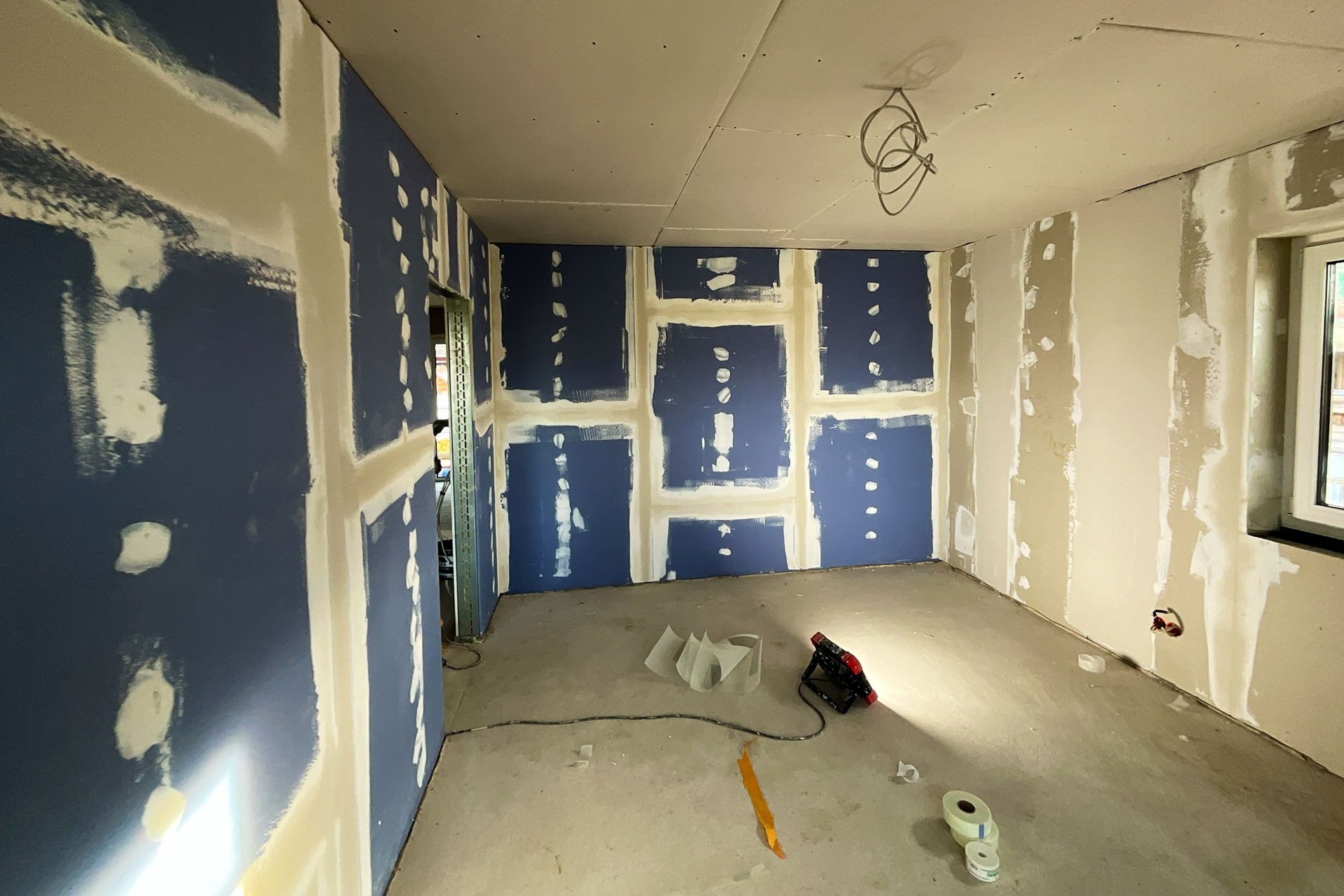

Trocknungsphase abgeschlossen, Bemusterungsware angeliefert, Spachtelarbeiten gestartet
________________________

16.12.2025

Estrich

Rohbau abgenommen, Dachdämmung abgeschlossen, Trockenbau samt abgehängter Decke fertiggestellt, Rohinstallationen von Elektro und Heizung vollständig abgeschlossen, Fußbodendämmung und Fußbodenheizung verlegt, Estricheinbau in KW51 geplant
________________________

24.11.2025

Dacheindeckung

Rohbau abgeschlossen, Dachkonstruktion sowie Eindeckung fertiggestellt, Dachdämmung wird derzeit eingearbeitet, Start Elektroarbeiten
________________________

05.11.2025

Hausmontage

Hausmontage des Erdgeschosses abgeschlossen, Betondecken verlegt, Obergeschoss in Ausführung
________________________

20.10.2025

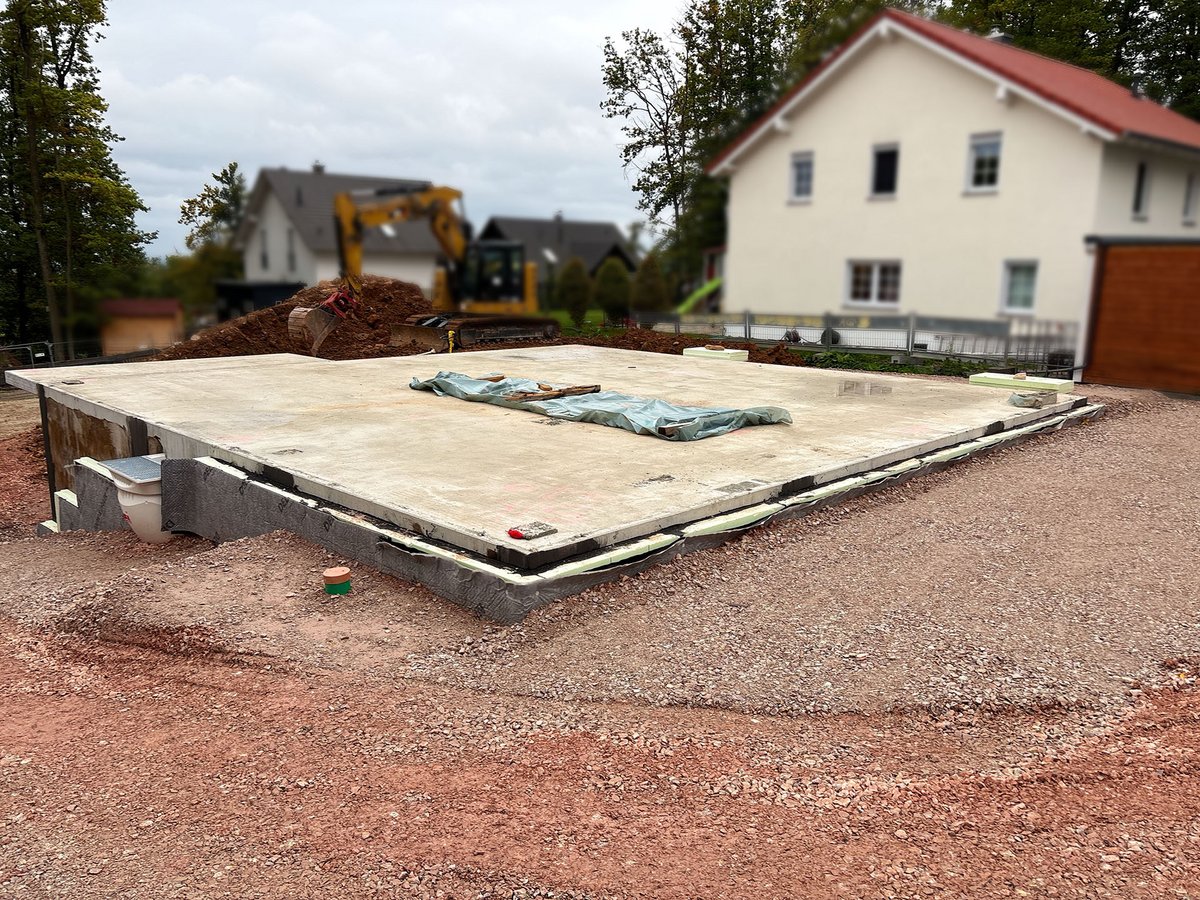

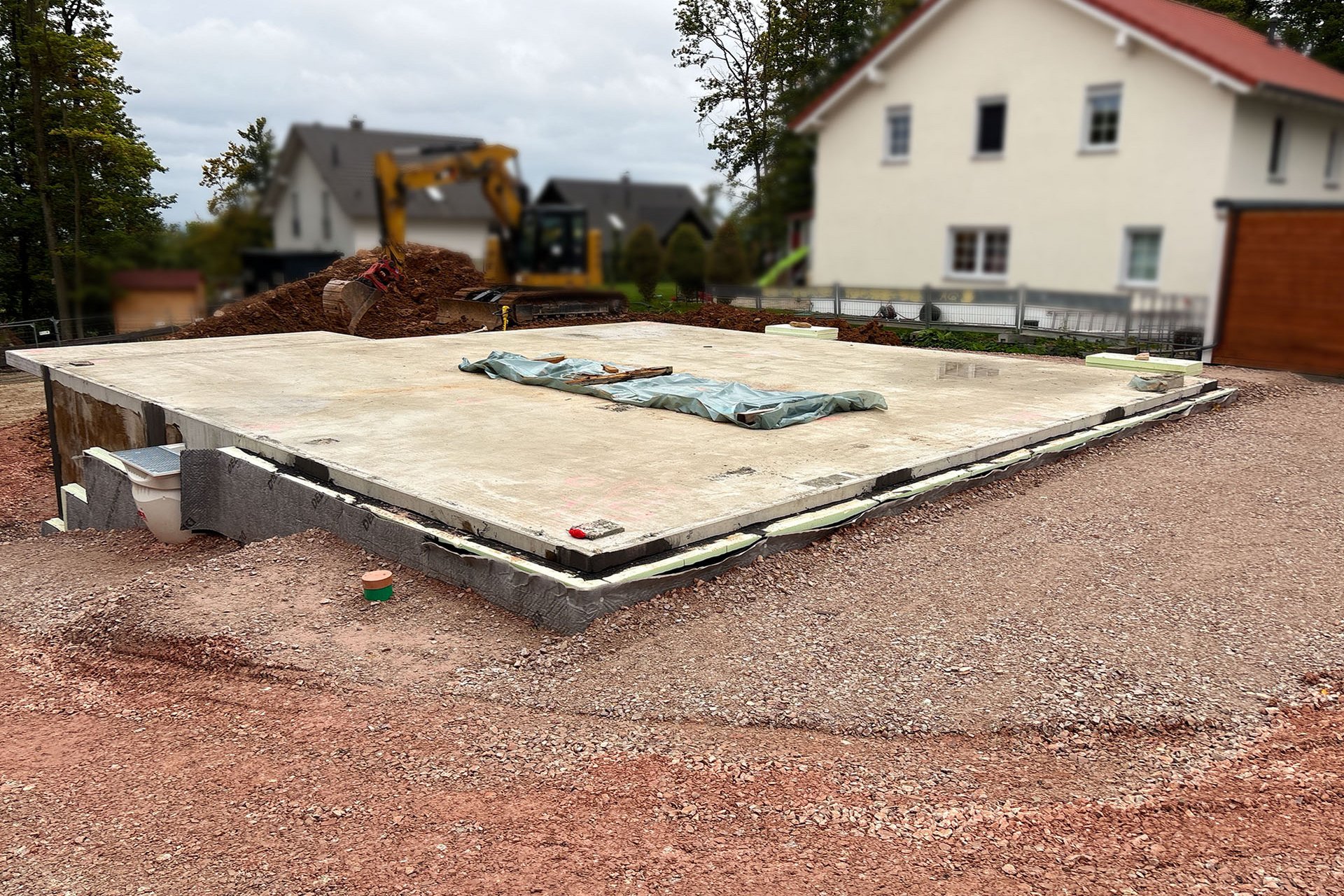

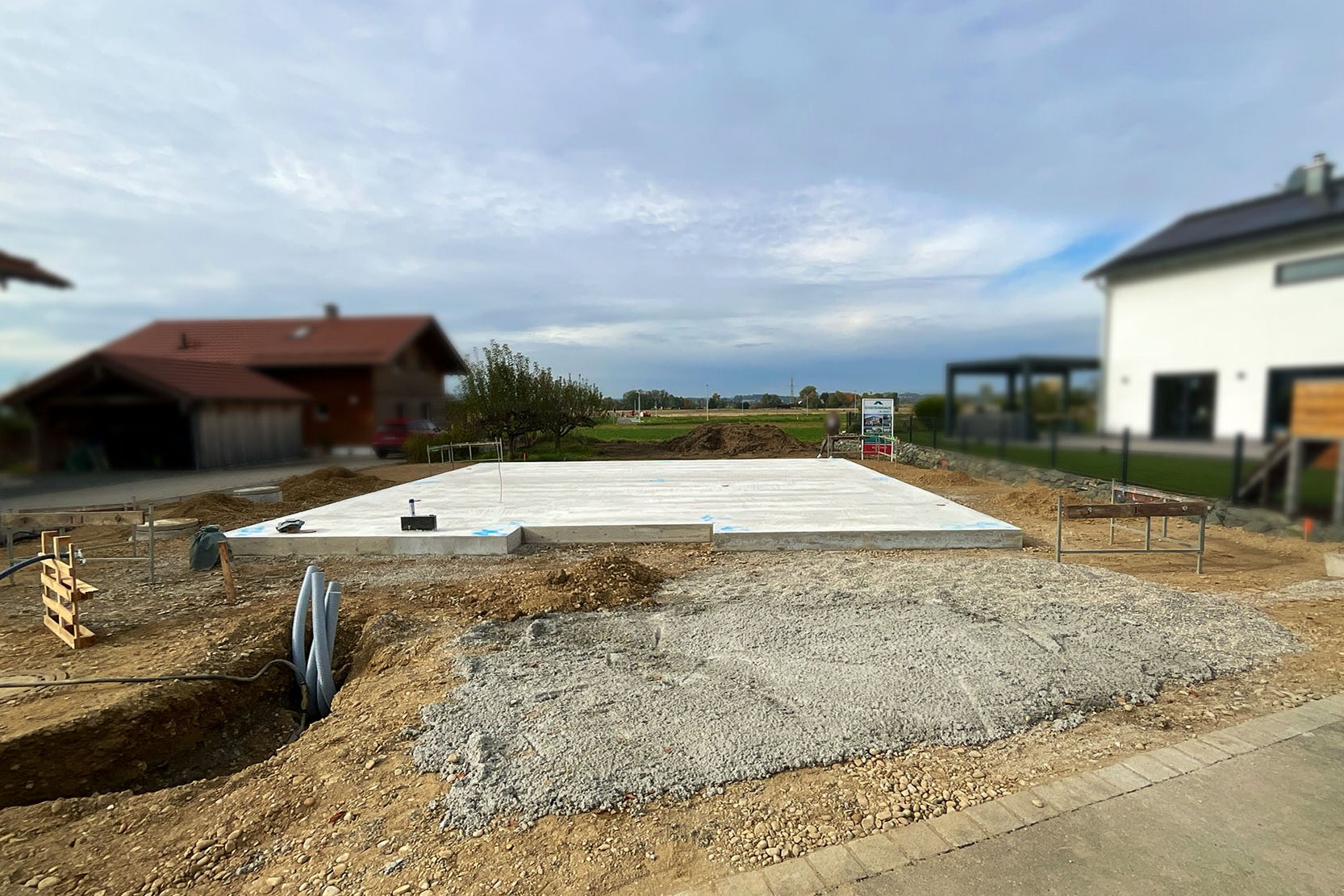

Bodenplatte

Baustelleneinrichtung & Bodenplatte durch Glatthaar
________________________

Individuelles Satteldachhaus

72108 Ergenzingen

Projekttyp: Einfamilienhaus
Wohnfläche: 188,68 m²
Dachform: Satteldach
Besonderheit: Grundstück mit Hanglage
Baubeginn: Nach Kellerabnahme

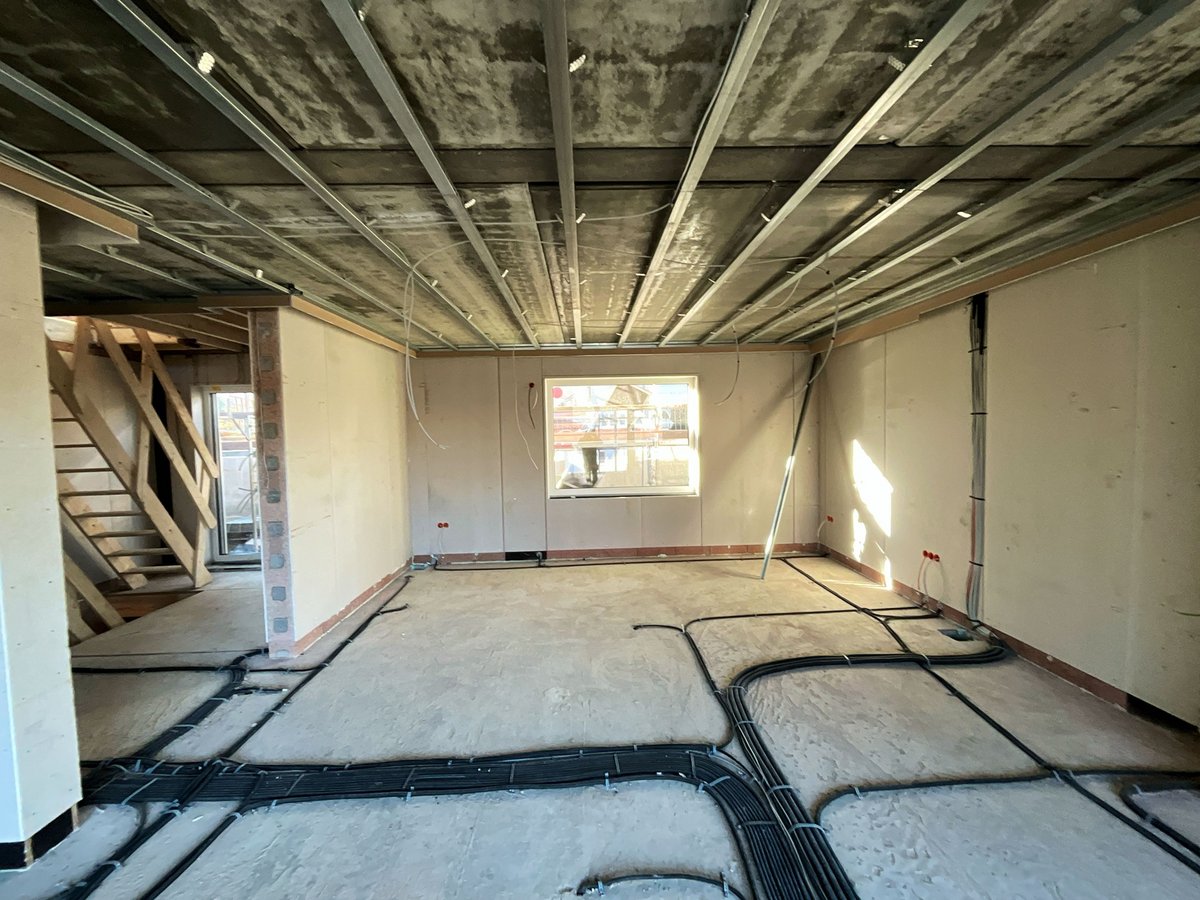

15.01.2026

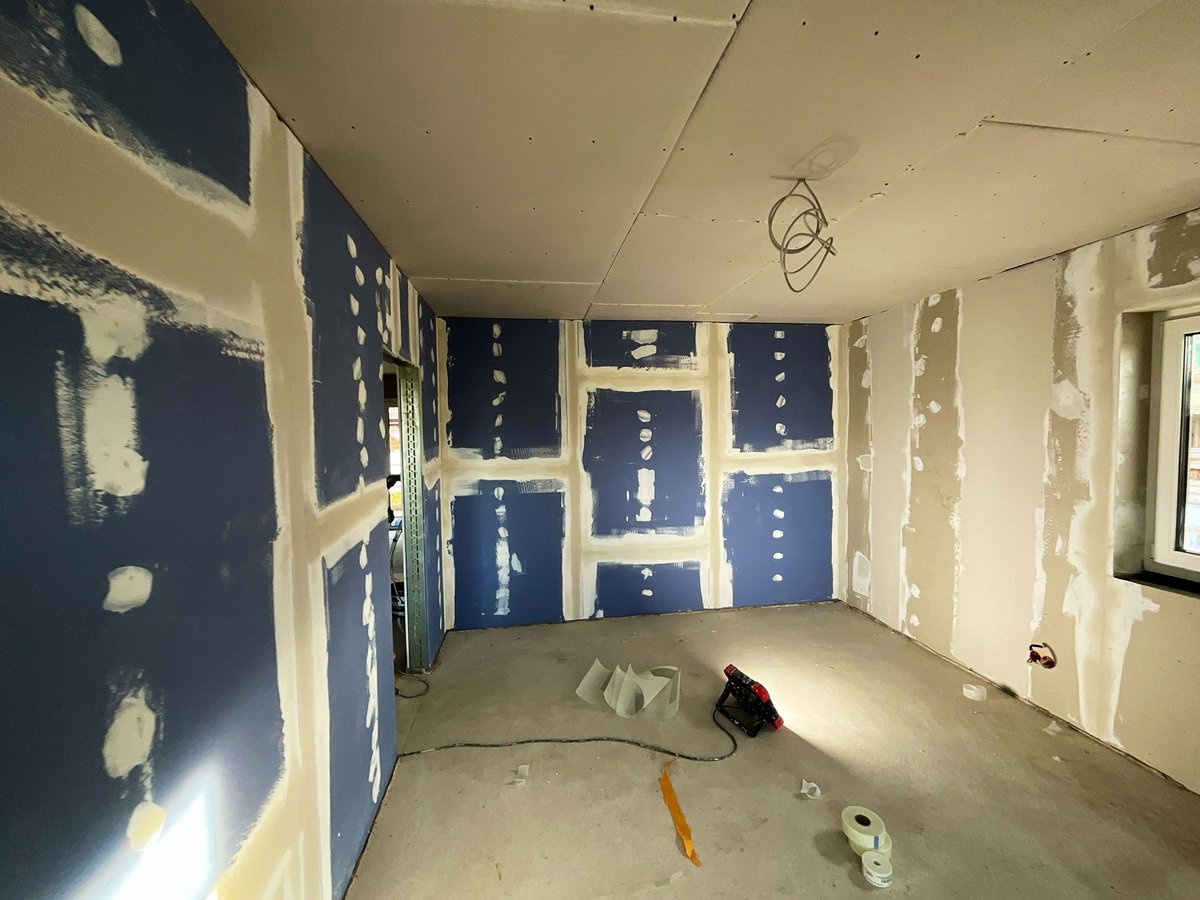

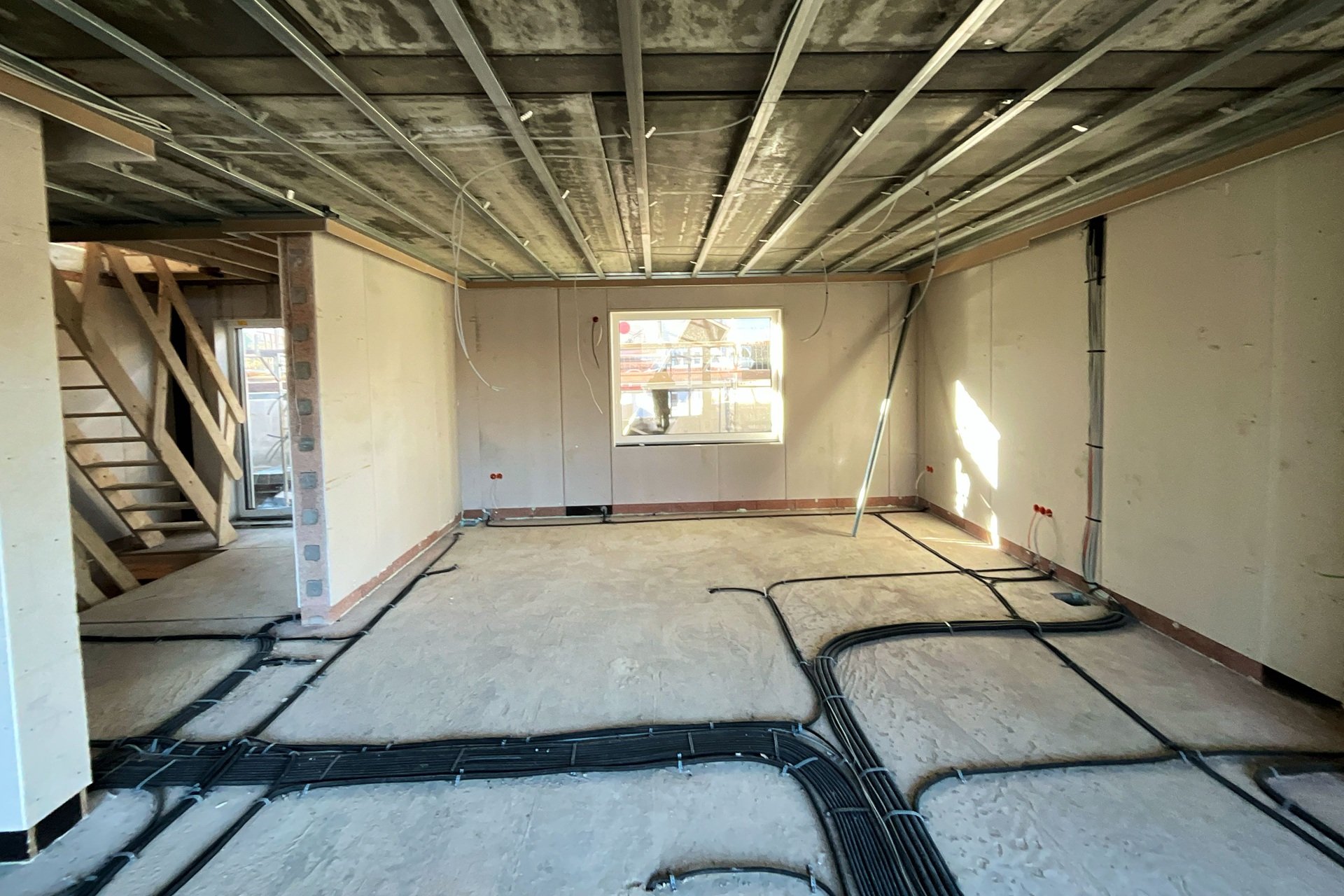

Rohinstallation

Rohbauarbeiten Elektro und Trockenbau abgeschlossen
________________________

16.12.2025

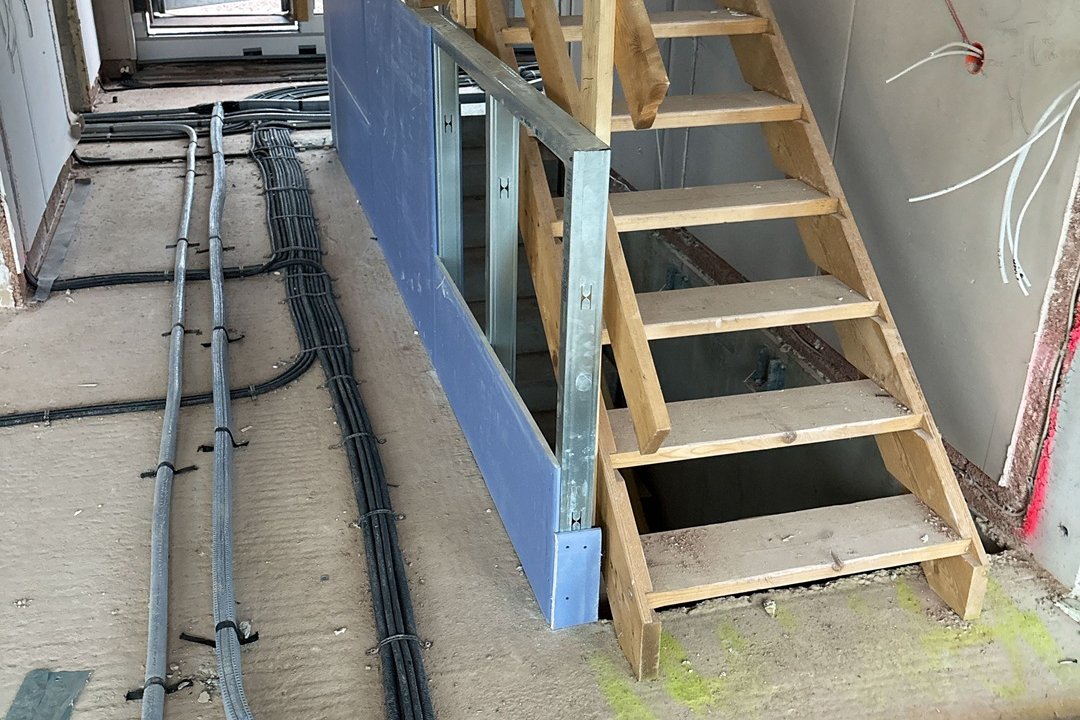

Trockenbau

Hausstellung erfolgt, Rohbau abgenommen, Trockenbauer hat mit Dachdämmung begonnen
________________________

04.12.2025

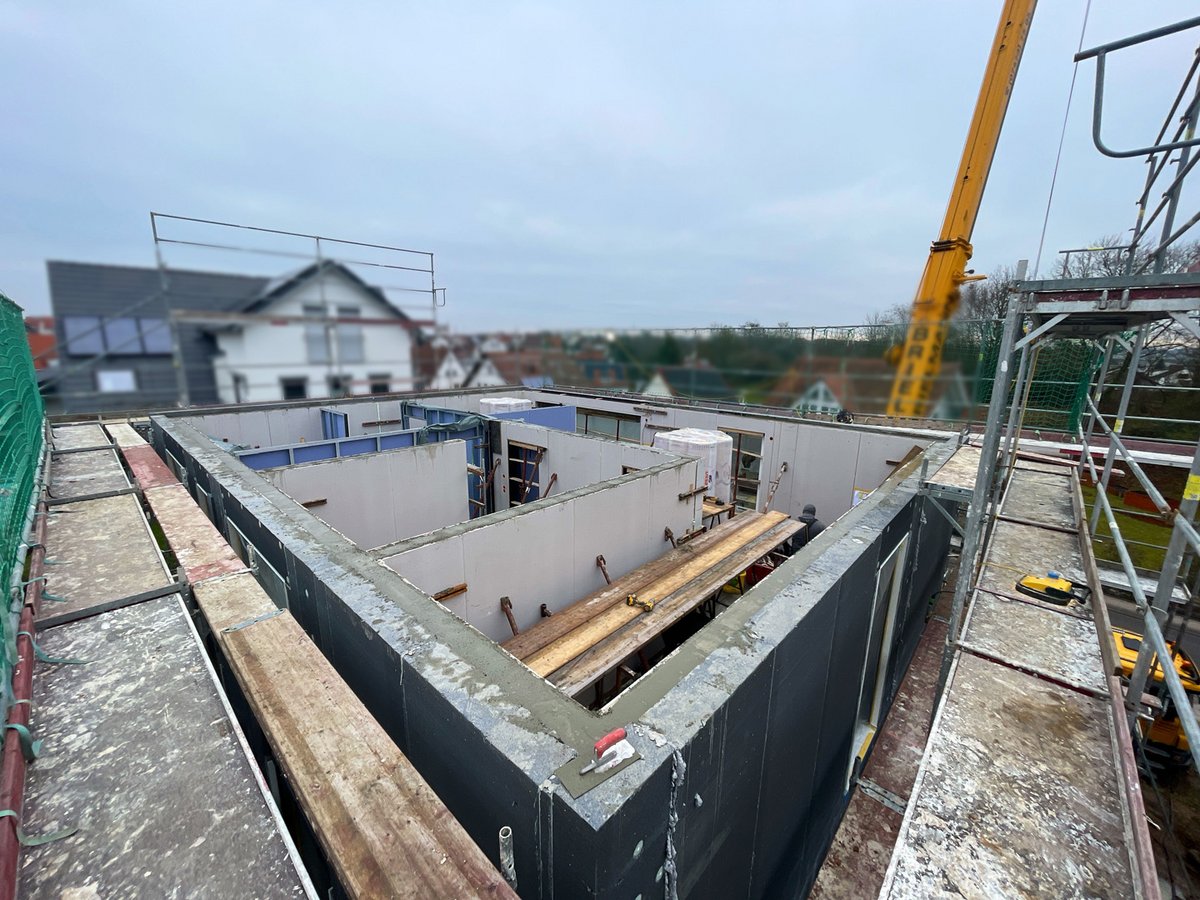

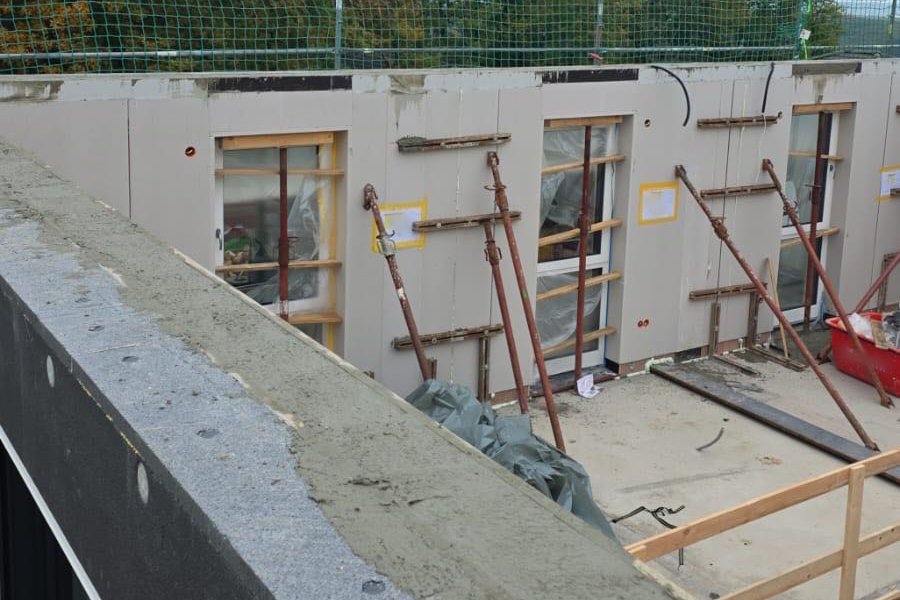

Hausmontage

Hausmontage des Obergeschosses, Vorbereitung für die bevorstehende Dachkonstruktion
________________________

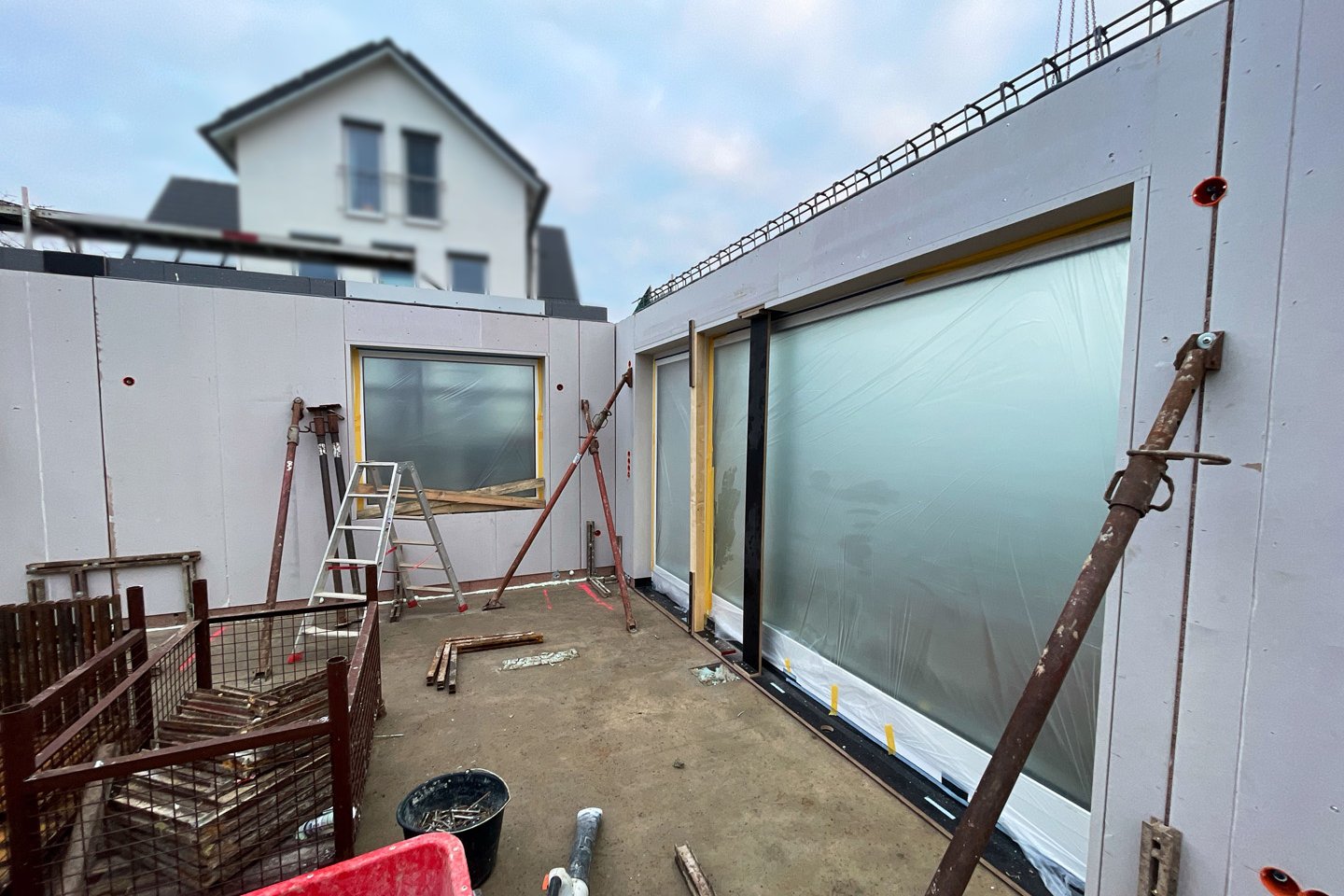

26.11.2025

Hausmontage

Hausmontage des Erdgeschosses, Betondecken werden verlegt und montiert
________________________

25.11.2025

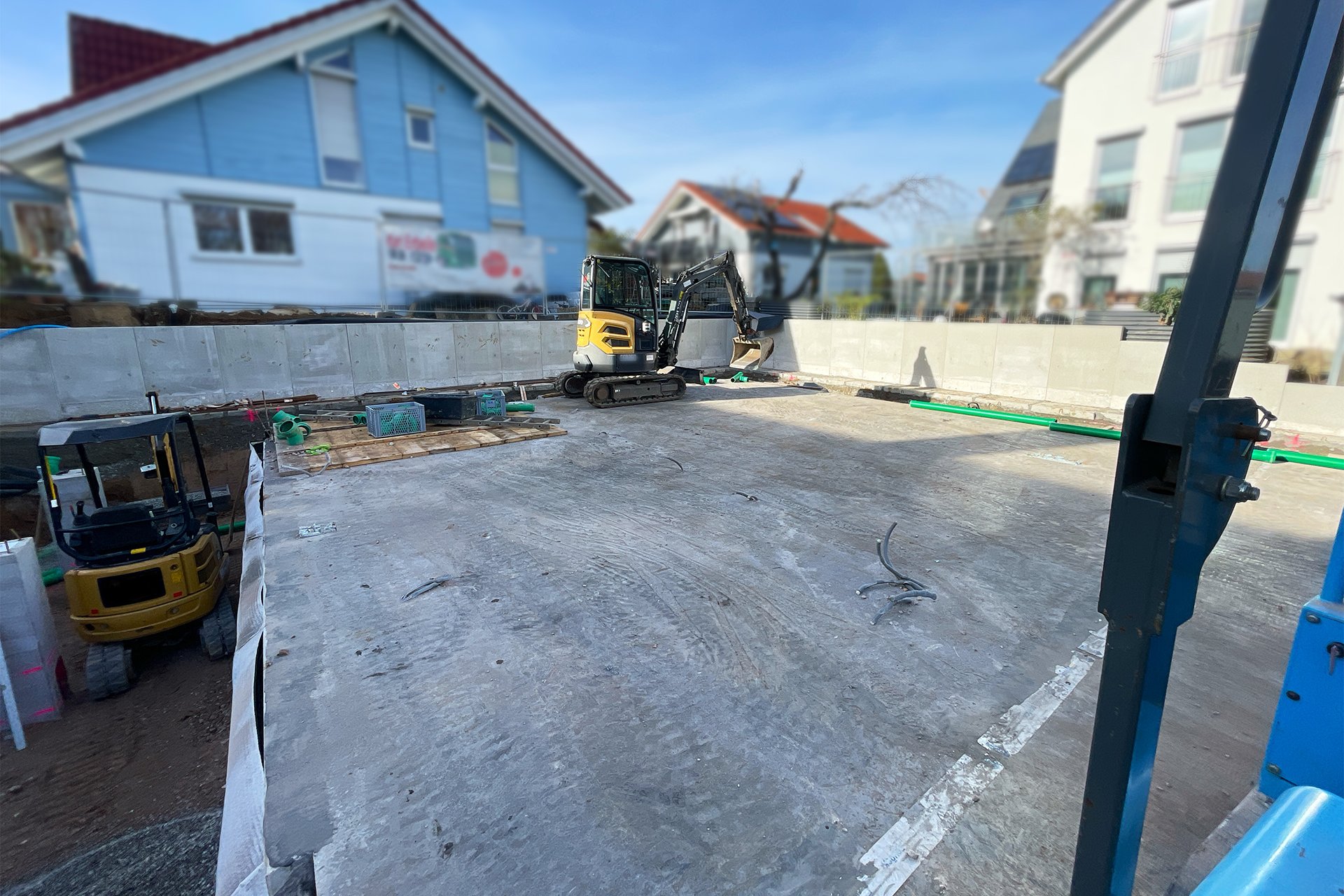

Kellerabnahme

Keller ist angefüllt, Kellerabnahme abgeschlossen, Vorbereitung Hausmontage
________________________

20.10.2025

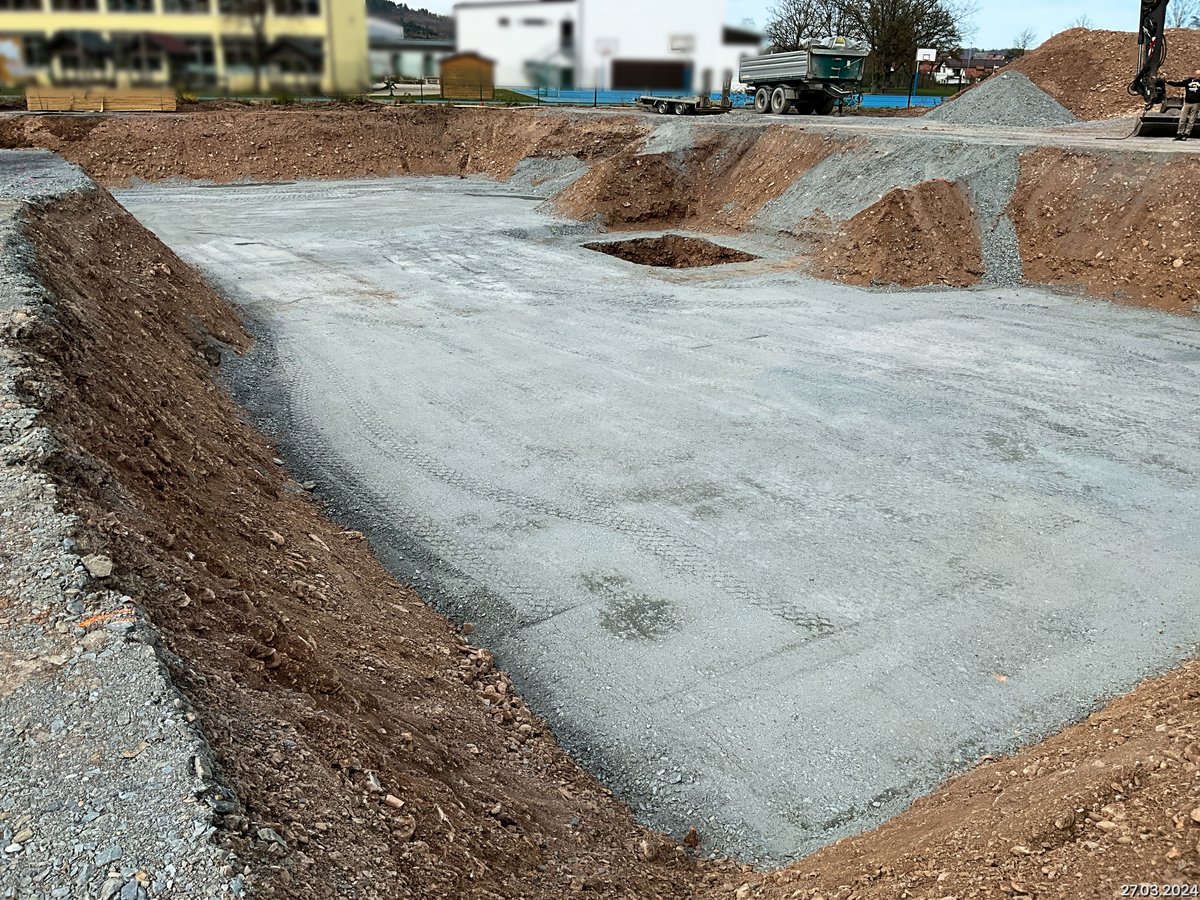

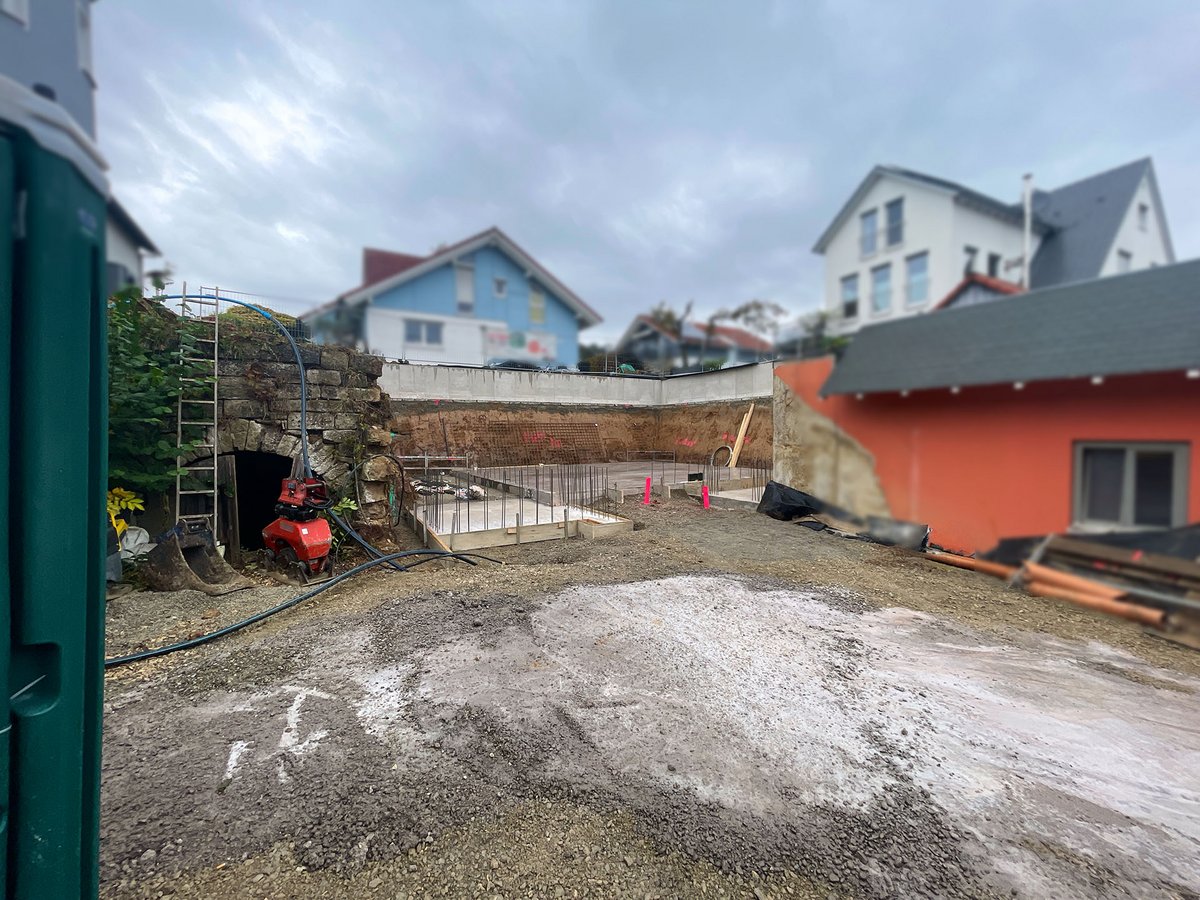

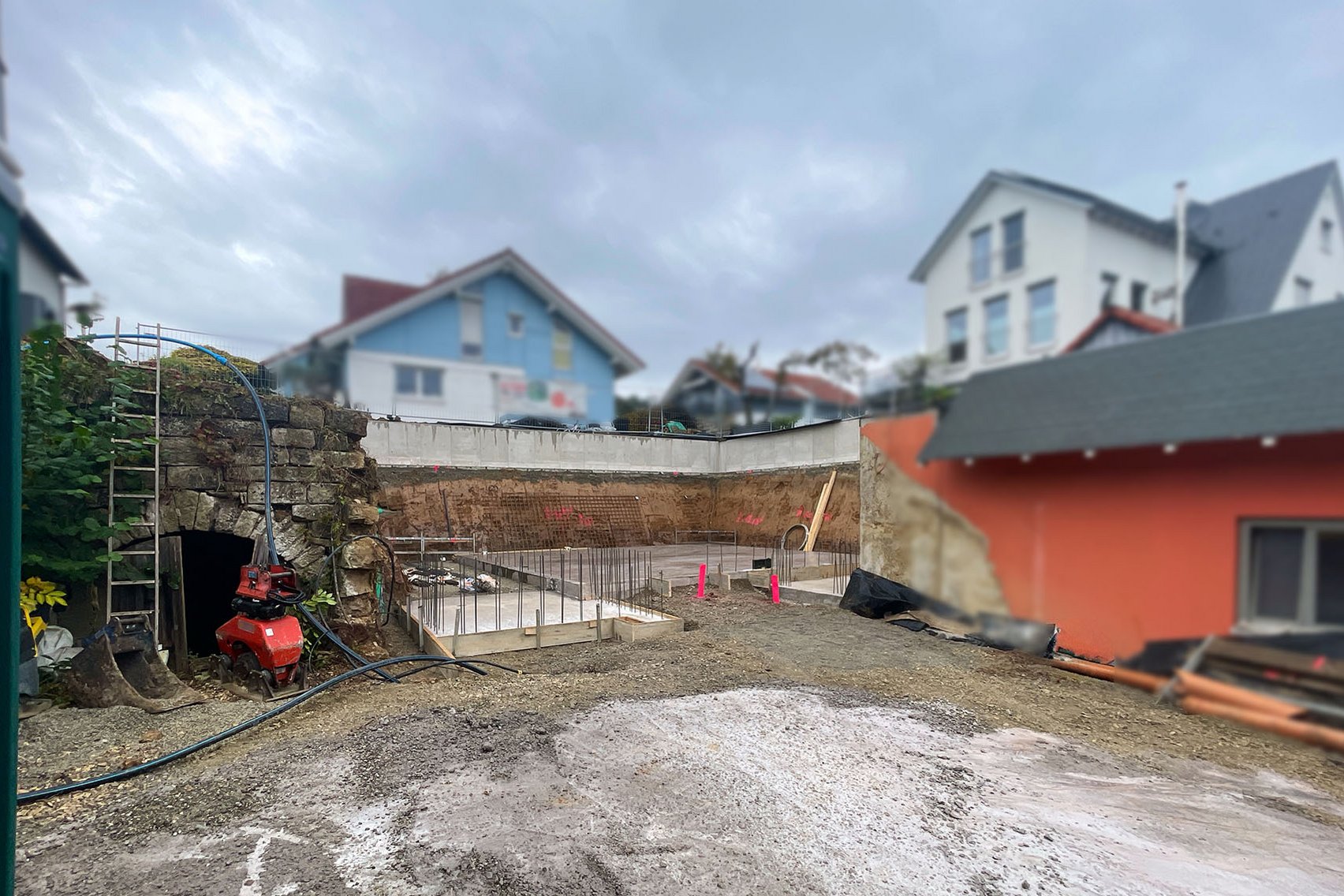

Bodenplatte Keller

Bodenplatte des Kellers in Ausführung, Vorbereitung für Betoneinbau
________________________

18.09.2025

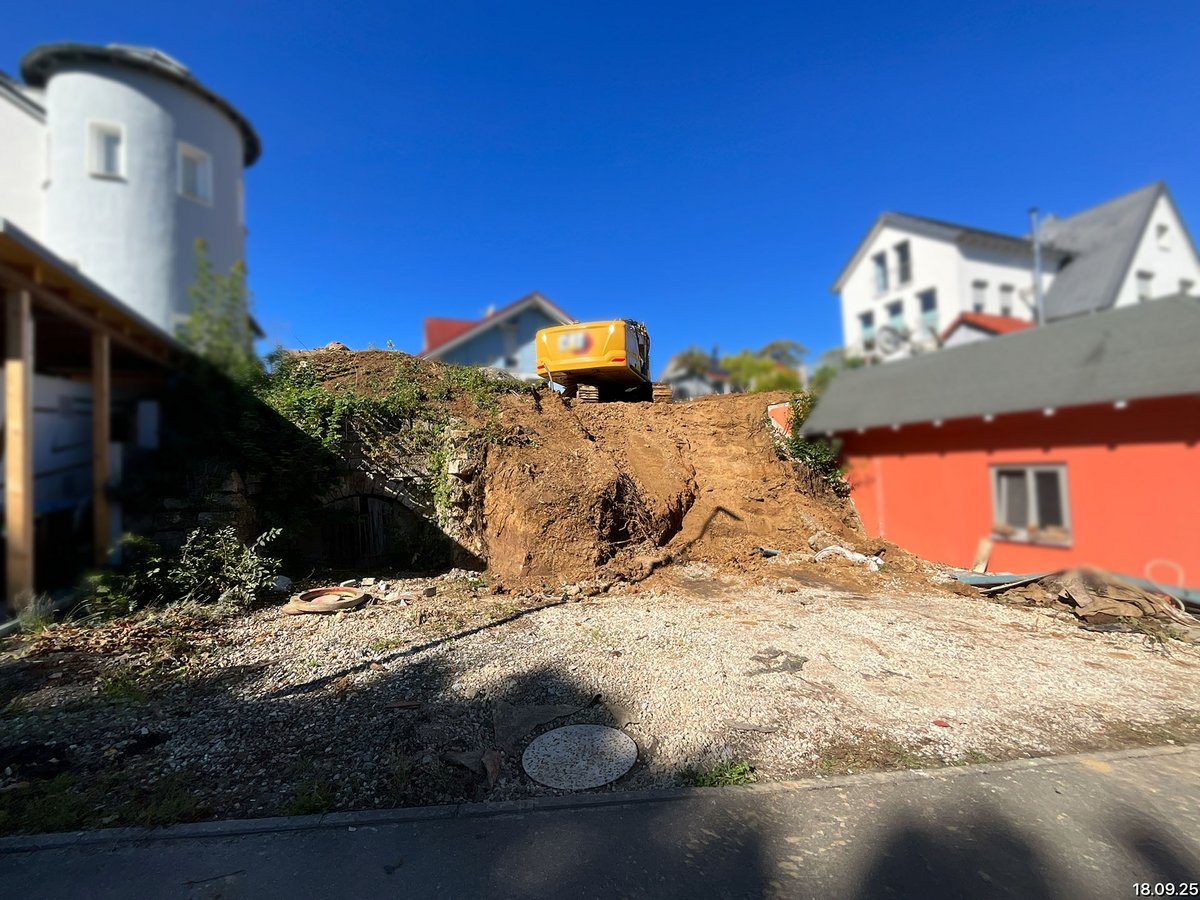

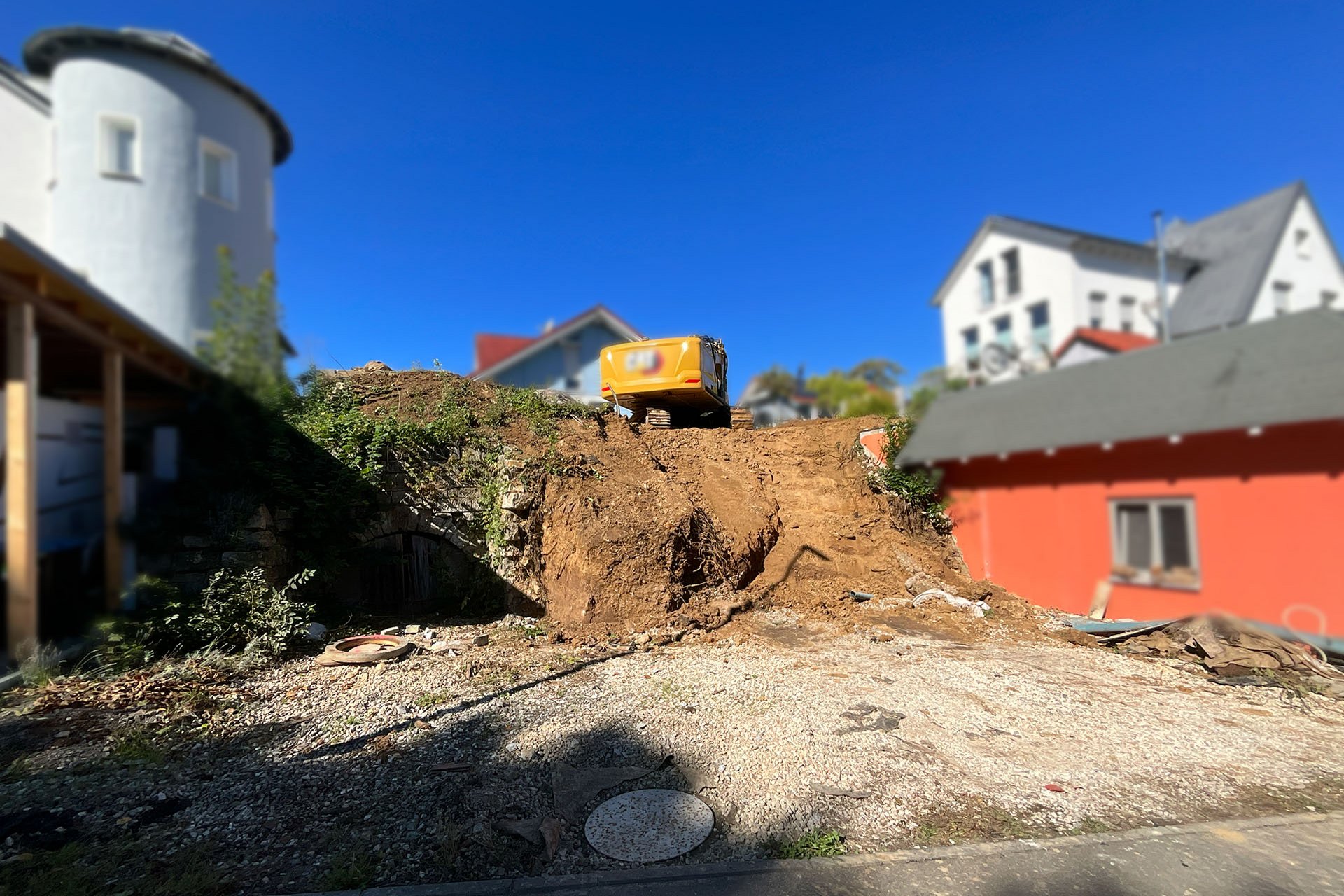

Erdaushub

Erdaushub für Teilunterkellerung auf Hanggrundstück, Keller talseitig freiliegend
________________________

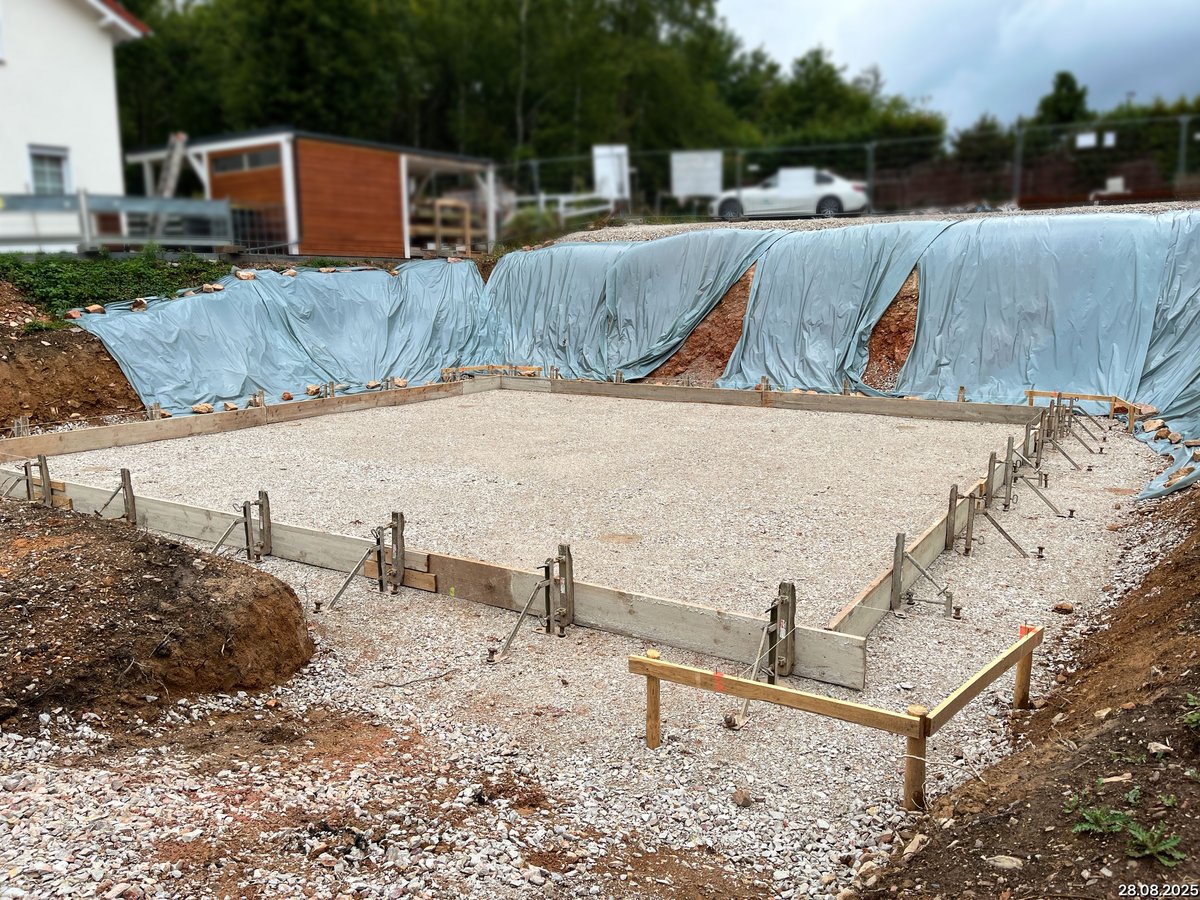

Stadtvilla mit Nutzkeller

55442 Stromberg

Projekttyp: Einfamilienhaus (Inspiriert an DSH 150W)
Wohnfläche: 257,80 m²
Dachform: Walmdach
Besonderheit: Grundstück mit Hanglage
Baubeginn: Nach Kellerabnahme

15.12.2025

Estrich

Rohbau abgenommen, Dachdämmung abgeschlossen, Trockenbau samt abgehängter Decke fertiggestellt, Rohinstallationen von Elektro und Heizung vollständig abgeschlossen, Fußbodendämmung und Fußbodenheizung verlegt, Estricheinbau für KW51 geplant
________________________

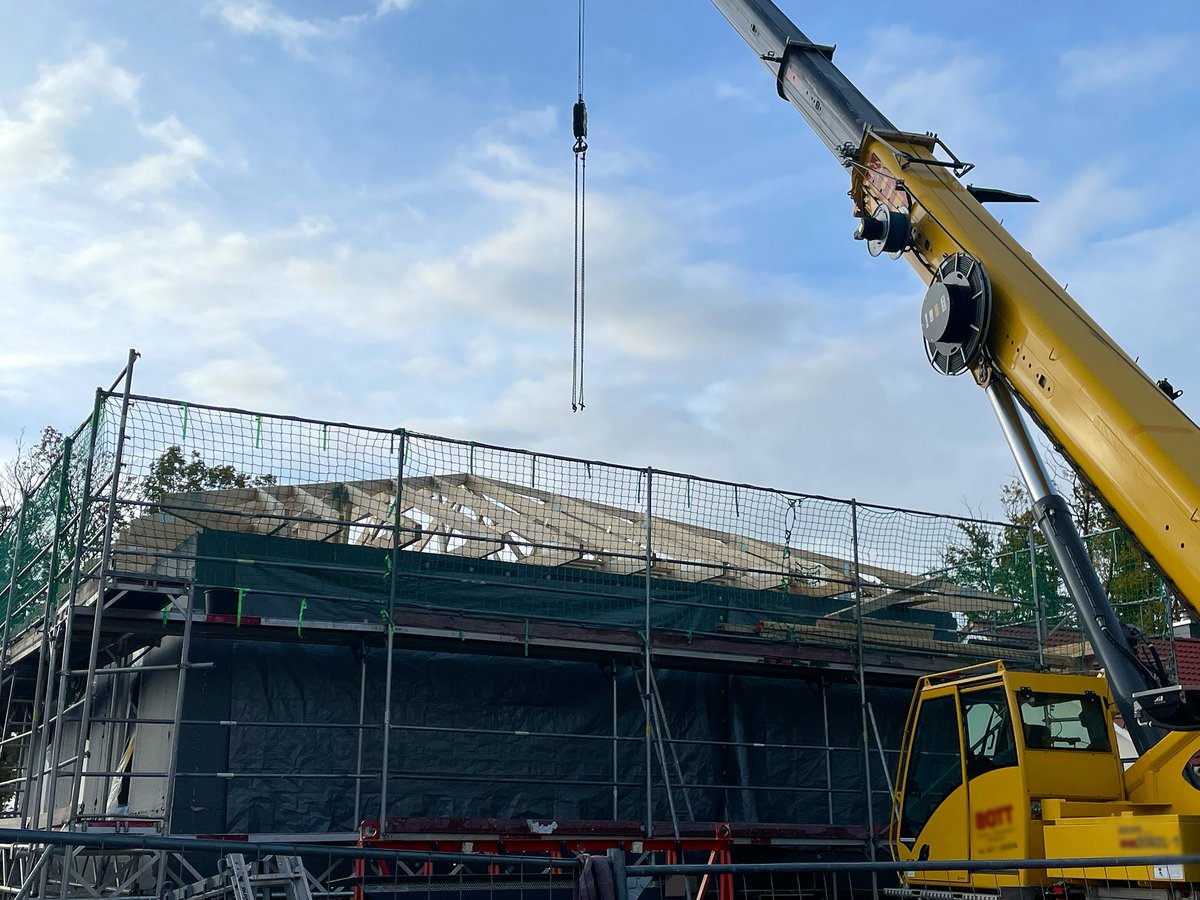

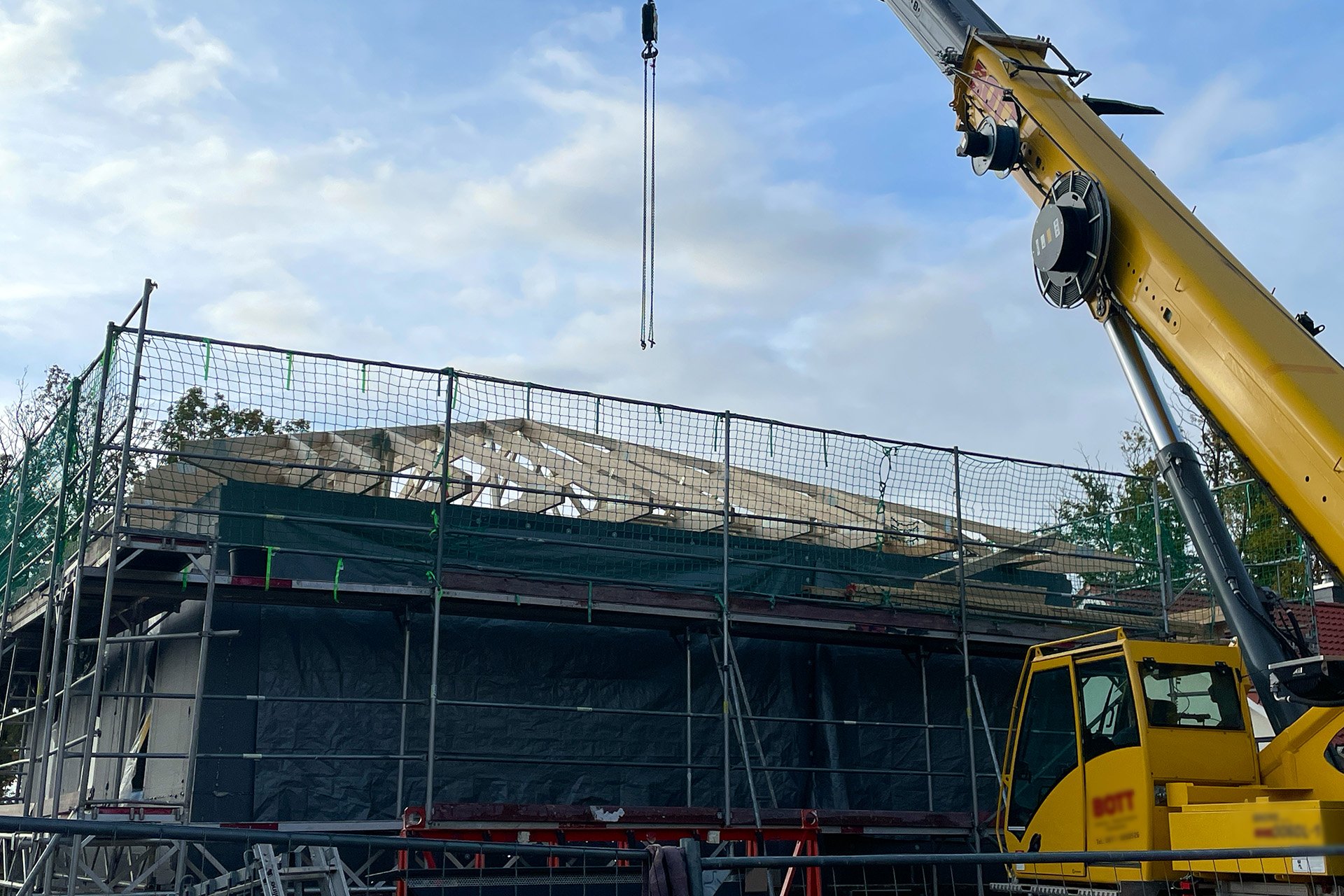

22.10.2025

Dacheindeckung

Dachkonstruktion nach Fertigstellung des Obergeschosses installiert, Eindeckungsarbeiten in Fertigstellung
________________________

13.10.2025

Hausmontage

Hausmontage des Erdgeschosses abgeschlossen, Betondecken verlegt, Obergeschoss montiert
________________________

06.10.2025

Erdarbeiten

Kelleraußendämmung sowie Baugrubenverfüllung fertiggestellt, Hausstellung erfolgt in Kürze
________________________

12.09.2025

Kellerabnahme

Kellerabnahme ist erfolgt, Kelleraußenwände mit Bauwerksabdichtung versehen, Kelleraußendämmung sowie Baugrubenverfüllung folgt in Kürze, Vorbereitung für Hausstellung läuft
________________________

28.08.2025

Baustelleneinrichtung

Vorbereitung Bodenplatte für den einseitig freiliegenden Keller durch Glatthaar, Grundstück mit Hanglage
________________________

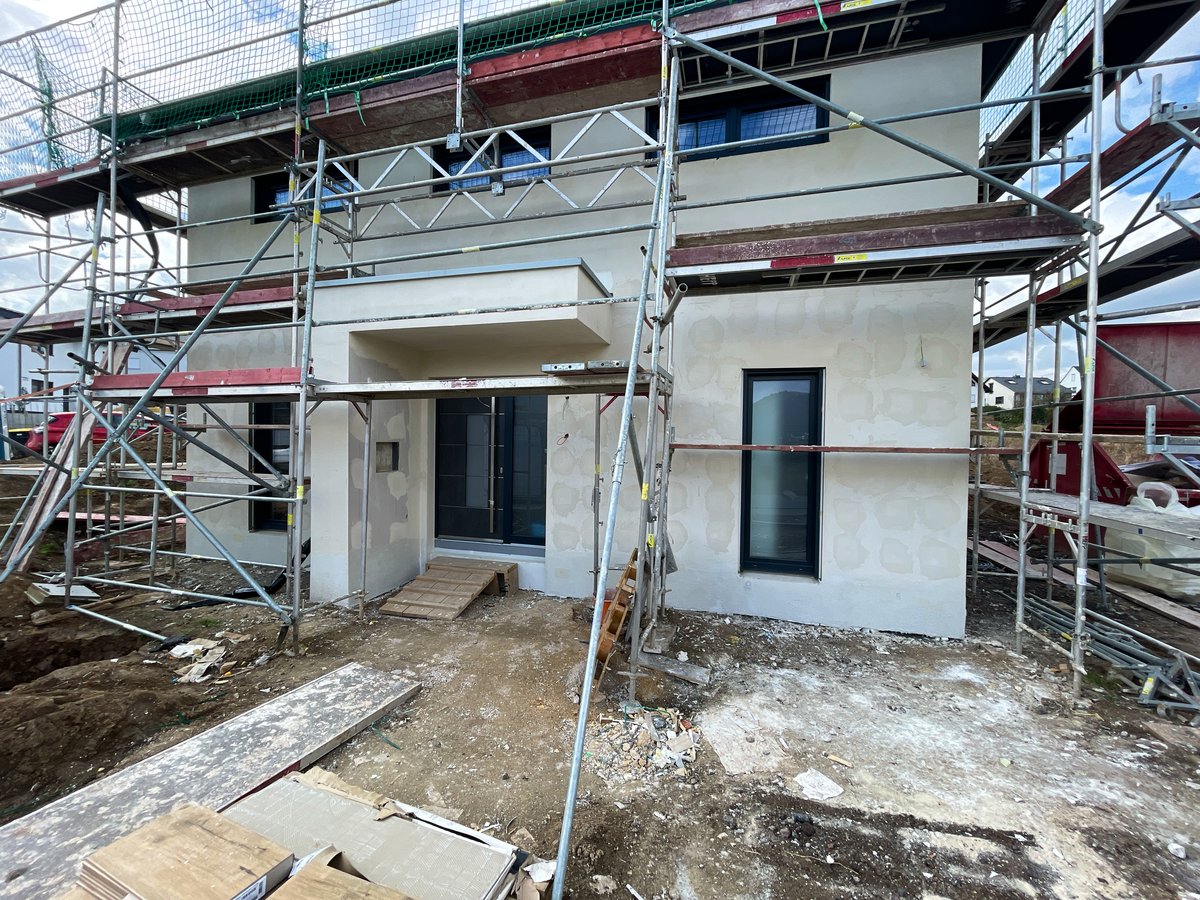

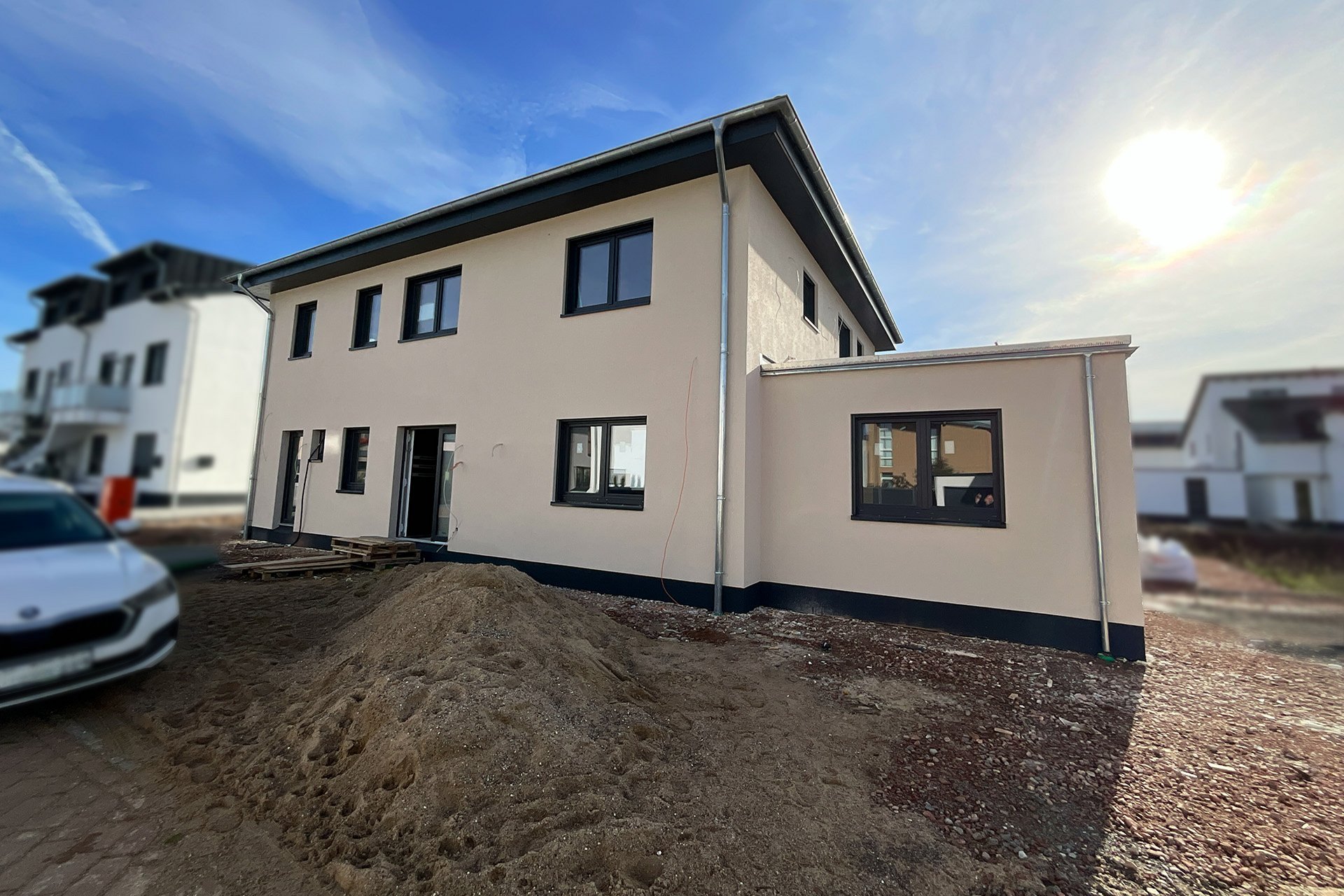

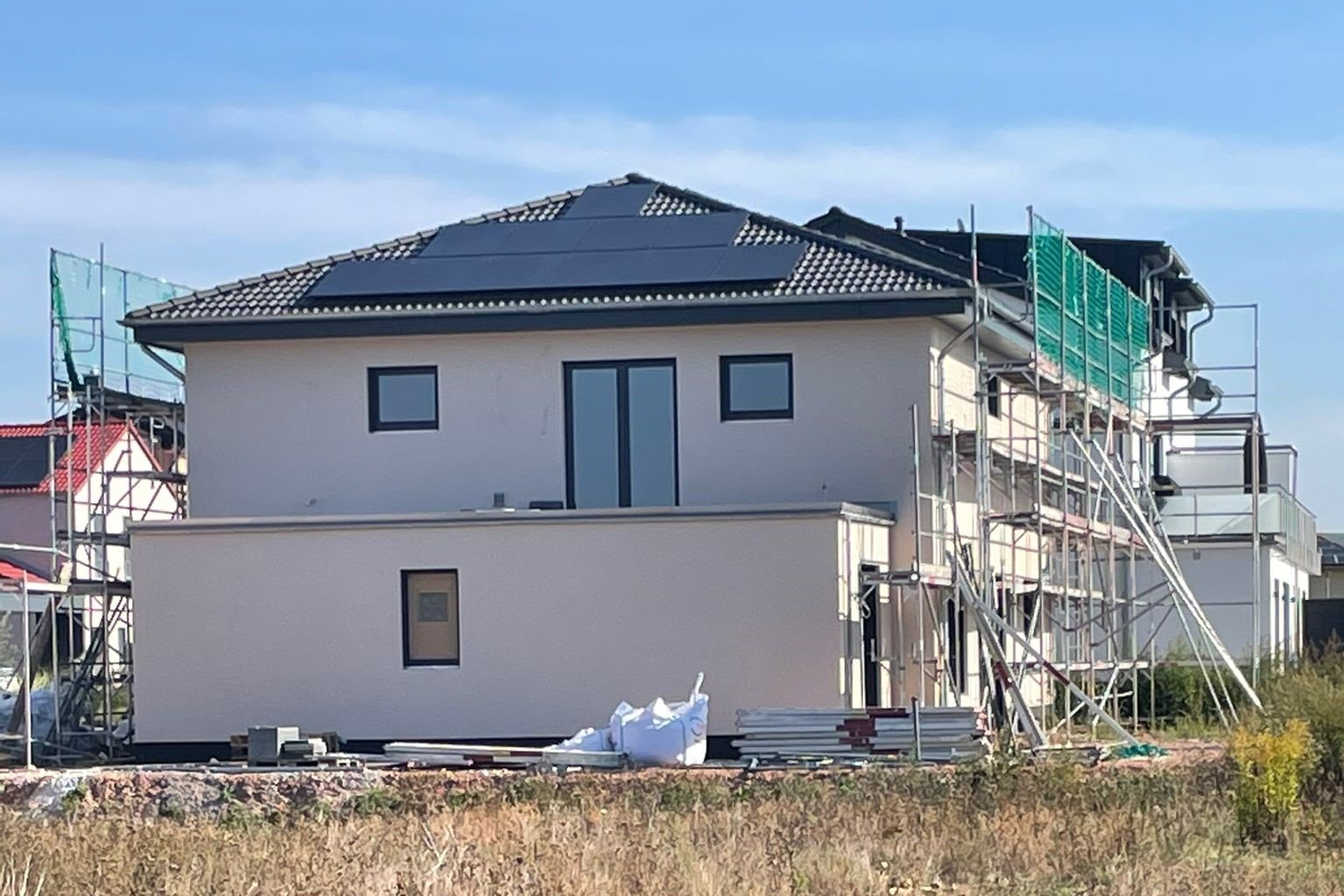

Stadtvilla mit Anbau

55457 Gensingen

Projekttyp: Einfamilienhaus
Wohnfläche: 248,05 m²
Dachform: Walmdach
Baubeginn: 07.07.2025

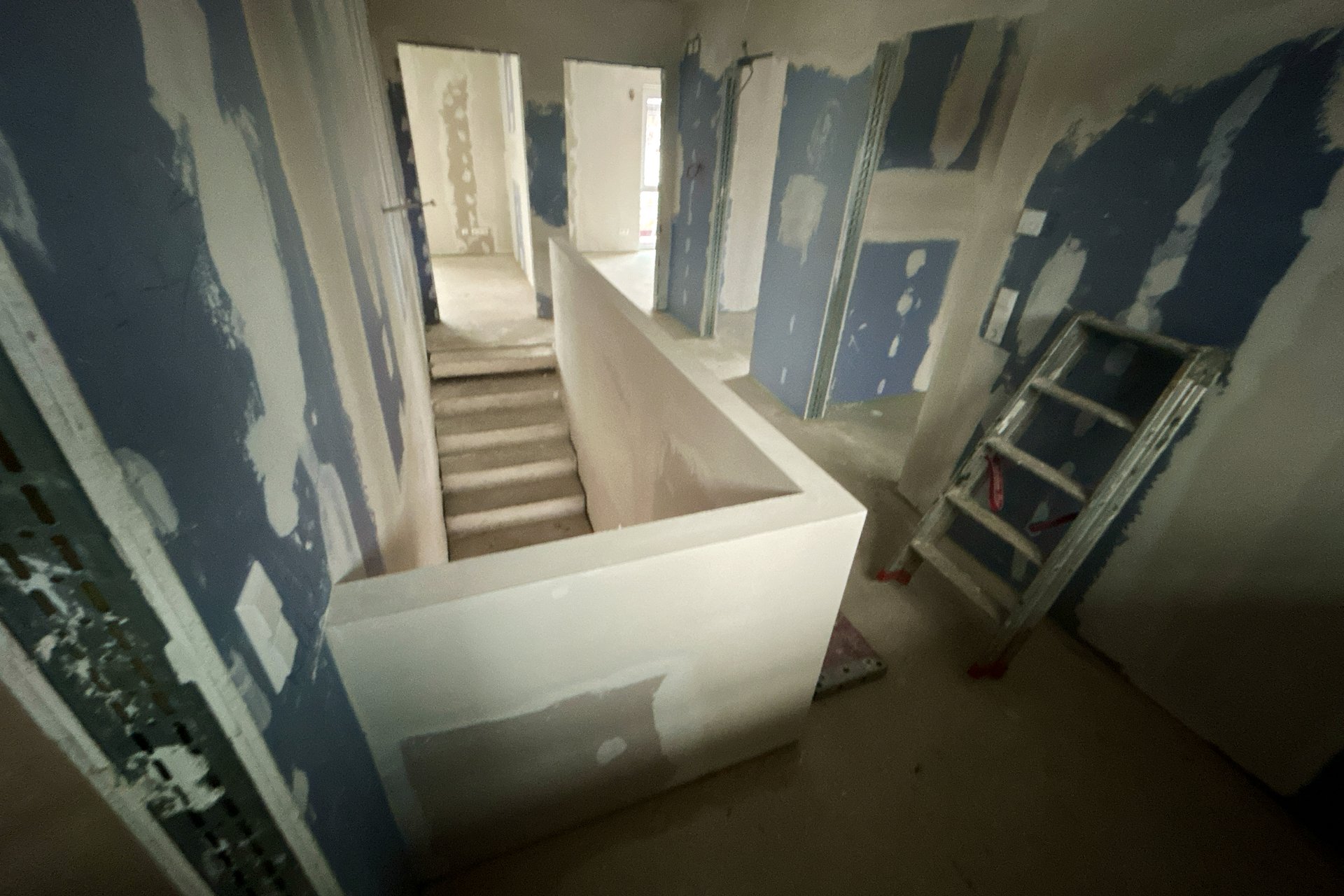

10.12.2025

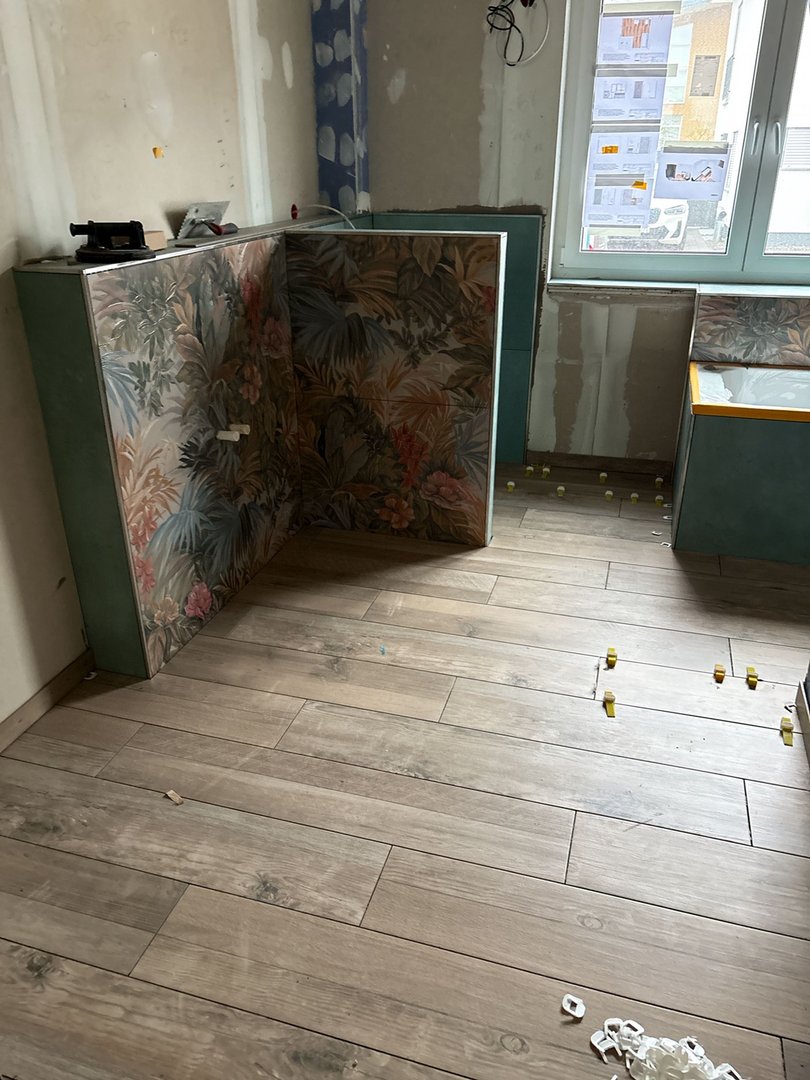

Innenausbau

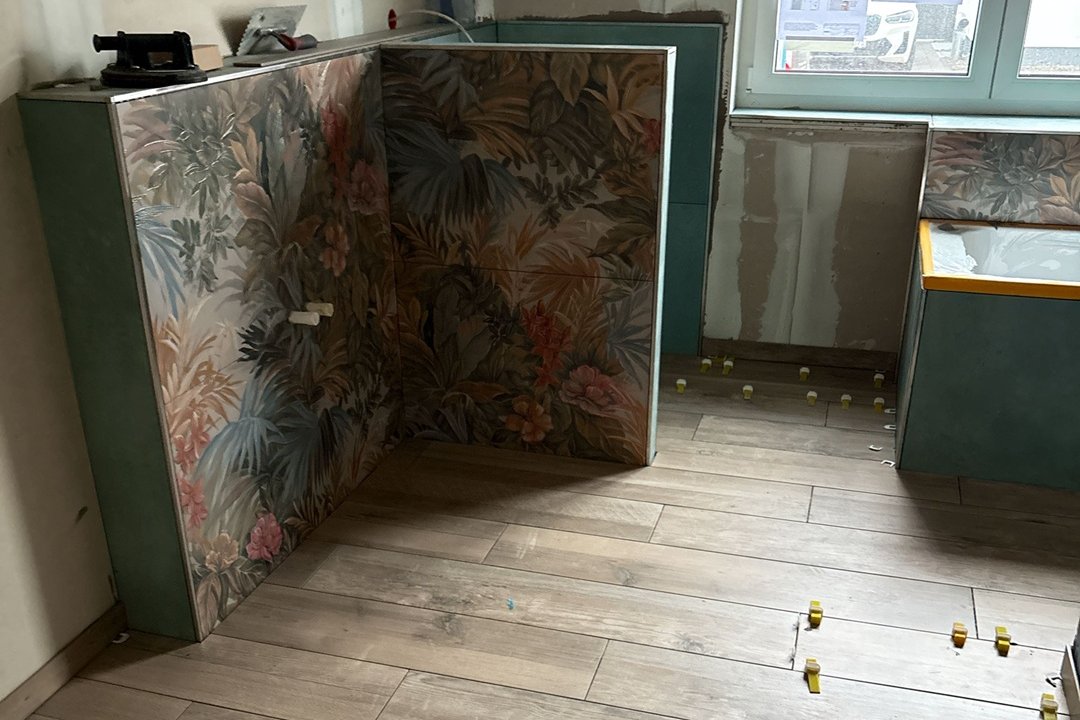

Nassräume abgedichtet und gefliest, sämtliche Bodenbeläge verlegt, Einbau der Innentüren und Sanitärobjekte erfolgt nach Abschluss der bauseitigen Tapezierarbeiten
________________________

04.11.2025

Belegreifheizen

Aufheizprogramm abgeschlossen, Aktuell läuft die Resttrocknung (Belegreifeherstellung) zur Vorbereitung des Innenausbaus, Demontage des Gerüsts
________________________

01.10.2025

Estrich

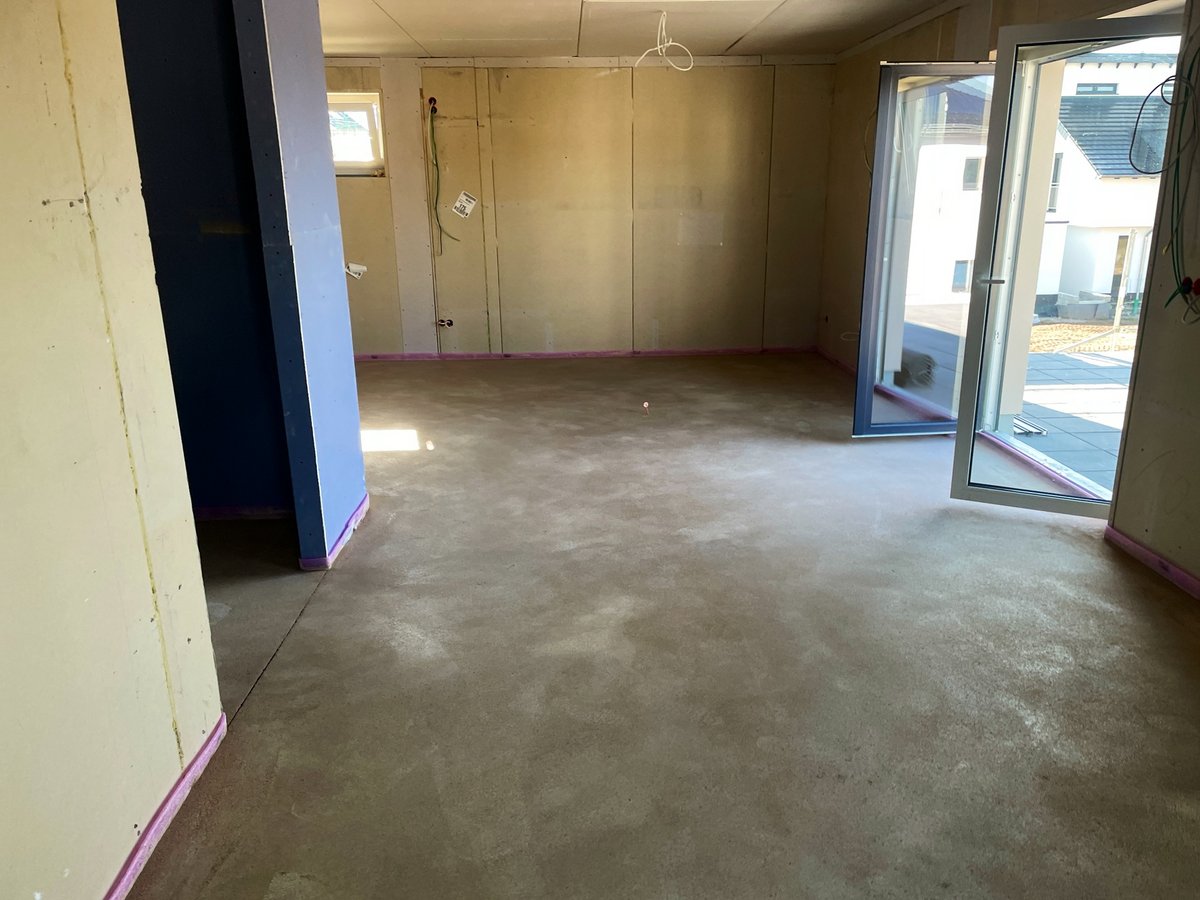

Estrich planmäßig in KW 39 eingebaut, Aufheizprogramm läuft gemäß Protokoll, Lieferung der Bemusterungsware sowie Beginn des Innenausbaus ist für KW 46 terminiert
________________________

15.09.2025

Außenputz

Oberputz vollständig aufgetragen, Flachdacharbeiten und Balkonbelag sind ebenfalls fertiggestellt, Montage des Balkongeländers in Ausführung
________________________

03.09.2025

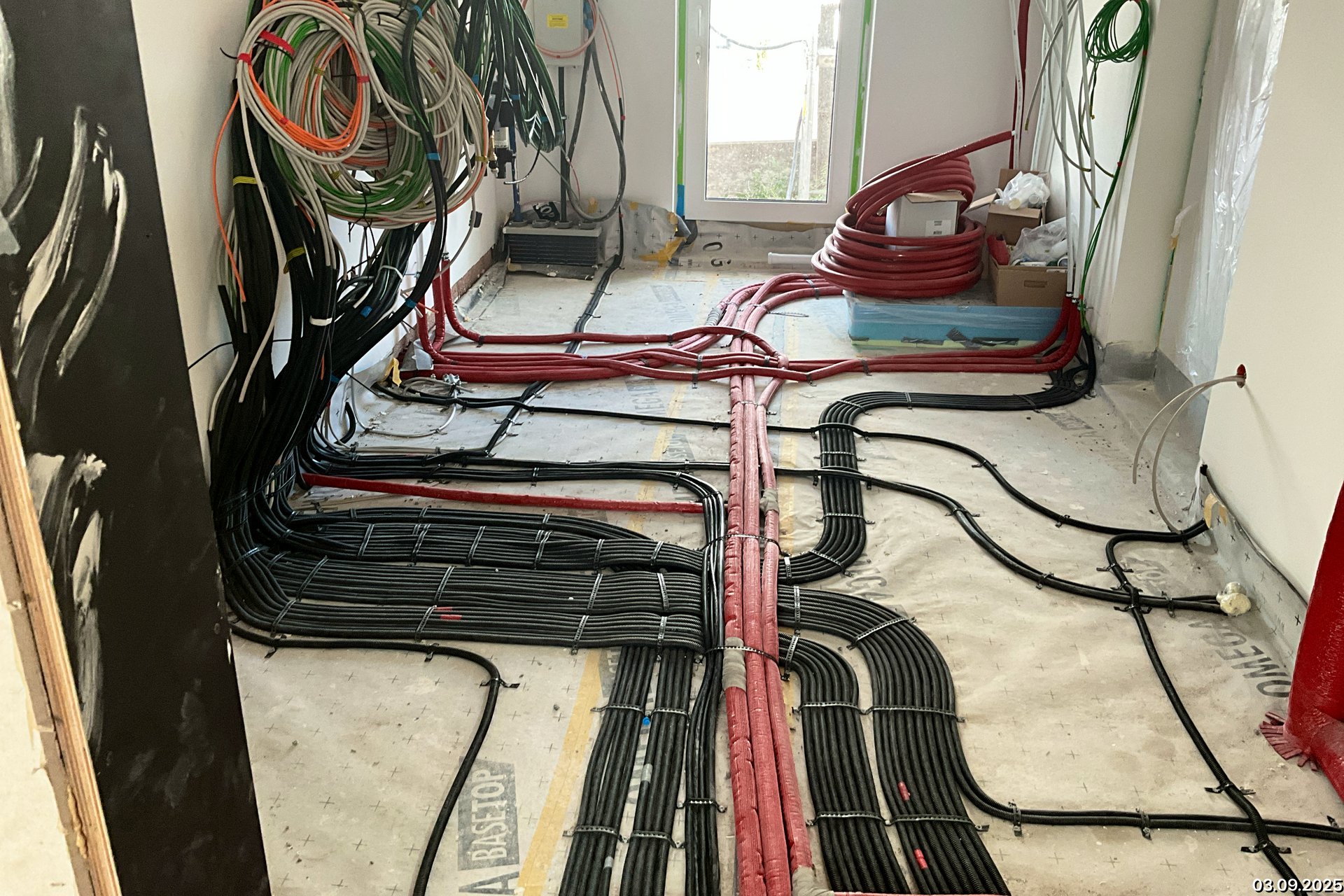

Rohinstallation Elektro

Rohinstallation Elektro abgeschlossen, Vorbereitung für den Zählerschrank vollständig umgesetzt, Rohinstallation Heizung in Ausführung, Bauseitige Leistung: Hausanschlusskasten eingebaut
________________________

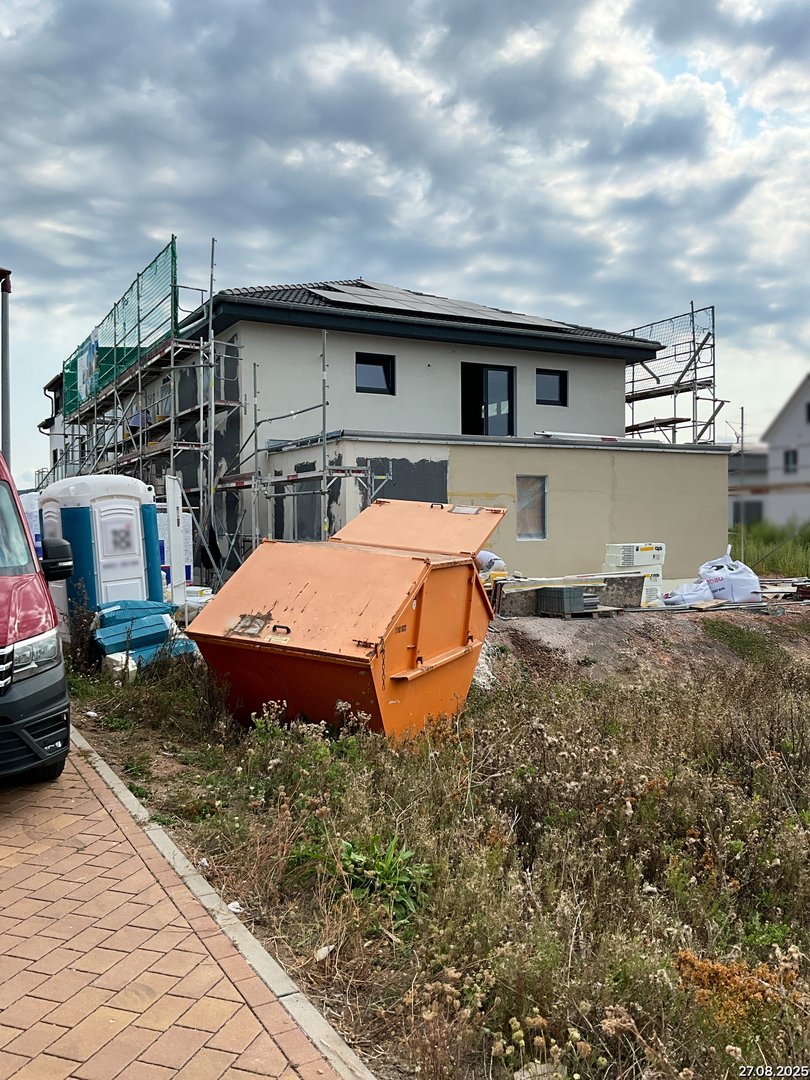

27.08.2025

Außenputz

Anbringung des Grundputzes, Bauseitige Leistung: Montage der PV-Anlage
________________________

14.08.2025

Innenausbau

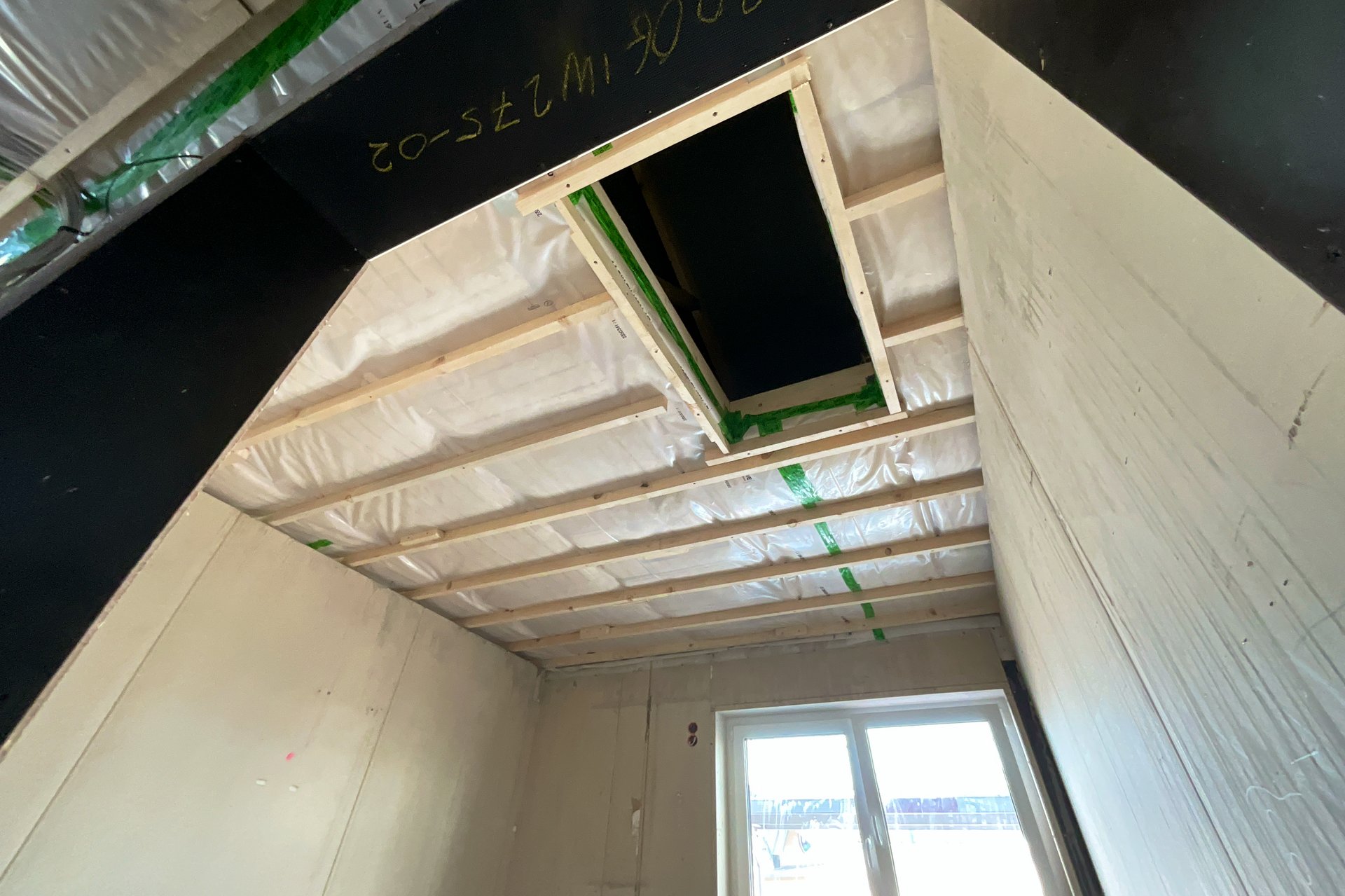

Unterkonstruktion der abgehängten Decke im OG
________________________

23.07.2025

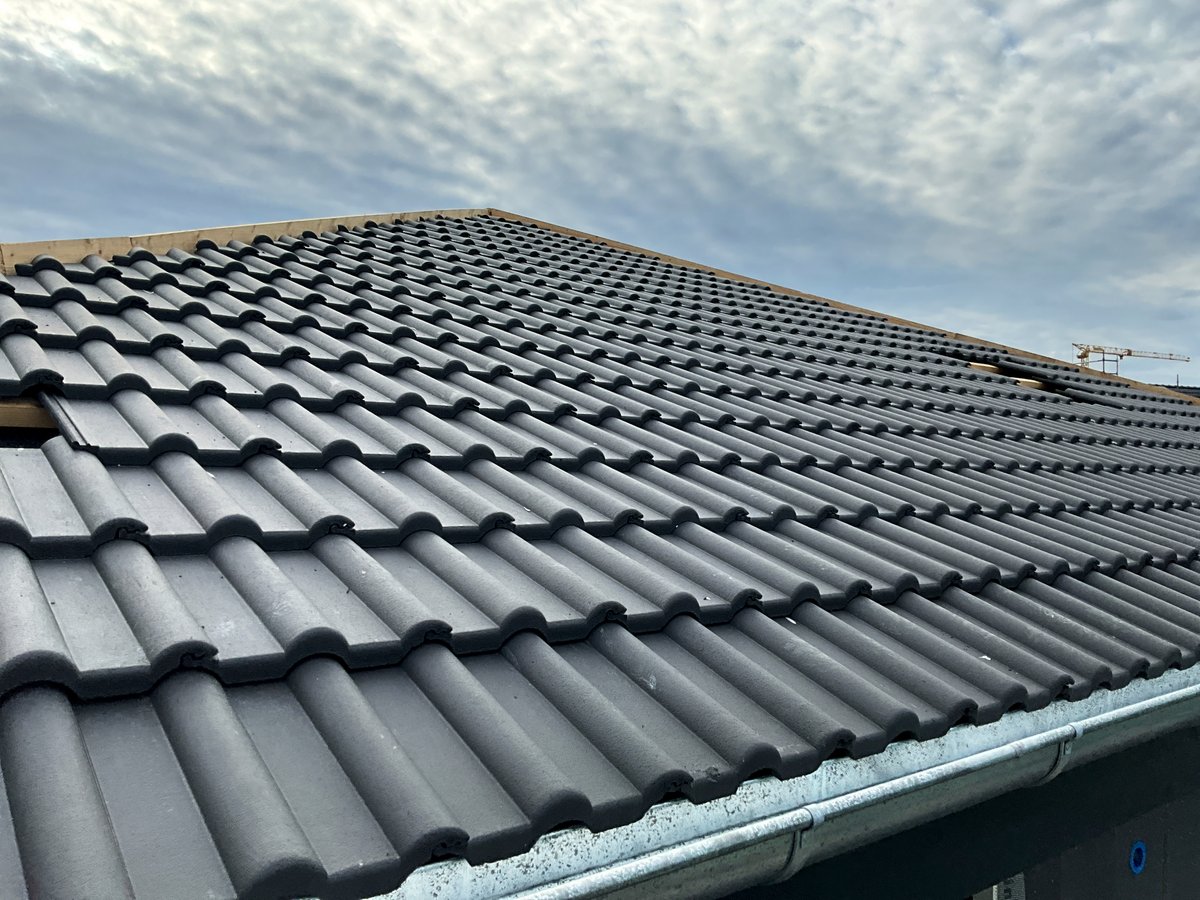

Dacheindeckung

Fertigstellung der Dachkonstruktion sowie Eindeckung
________________________

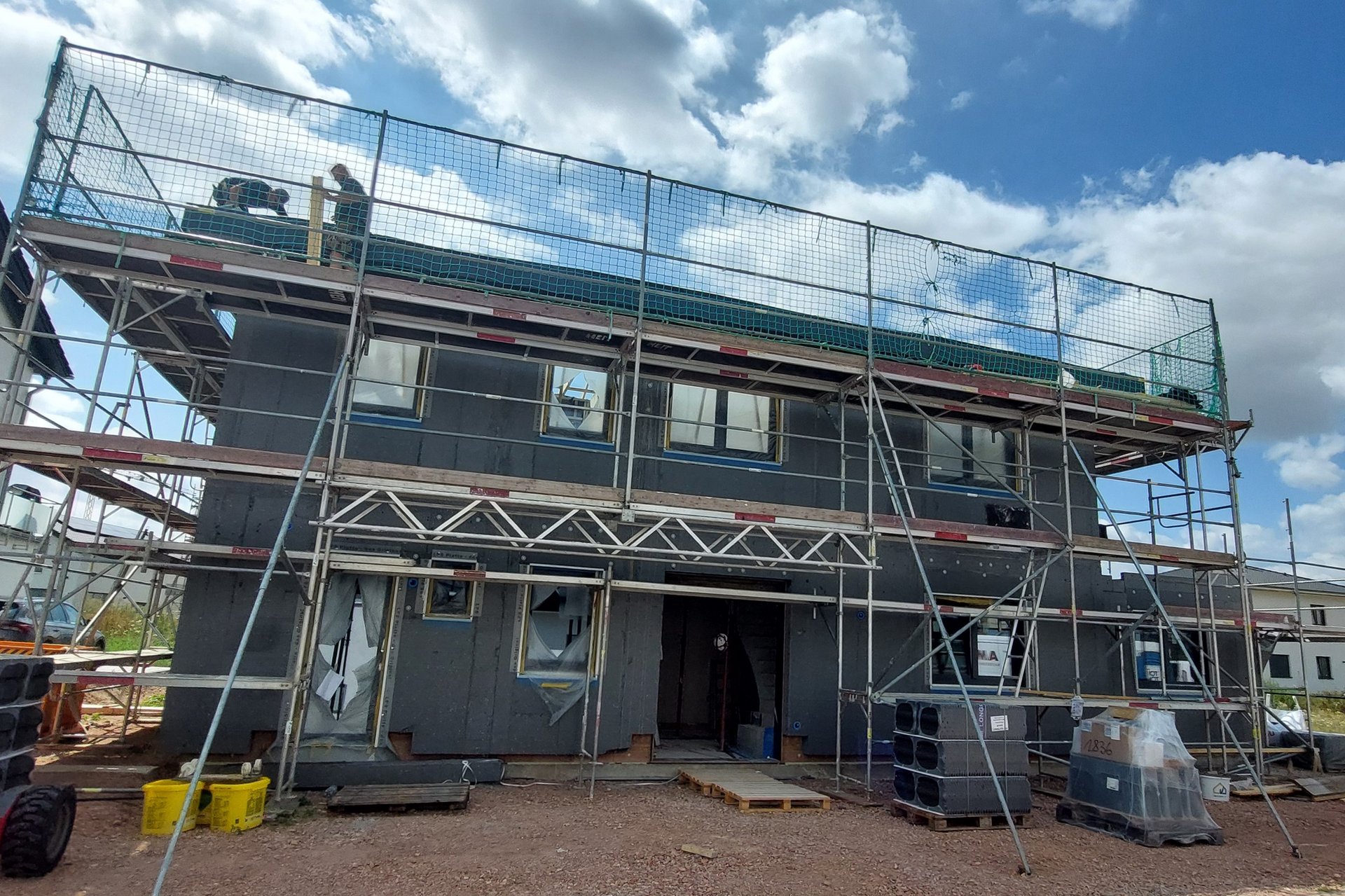

17.07.2025

Hausmontage

Fertigstellung des Obergeschosses
________________________

09.07.2025

Hausmontage

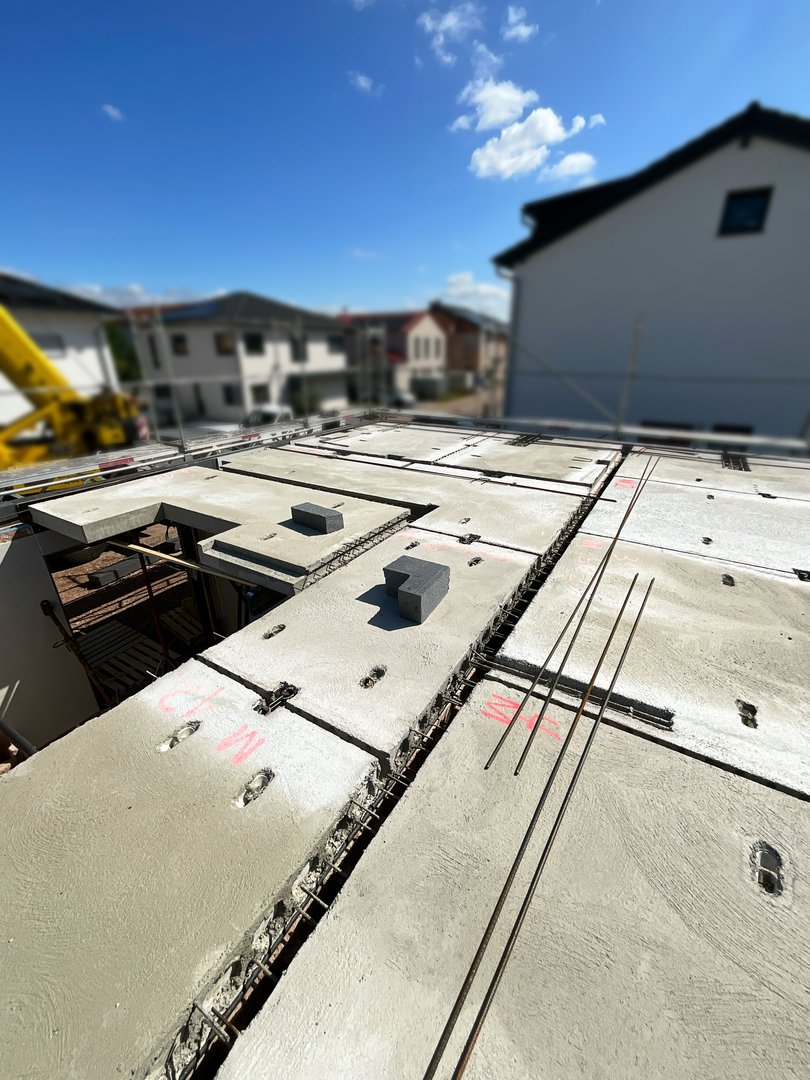

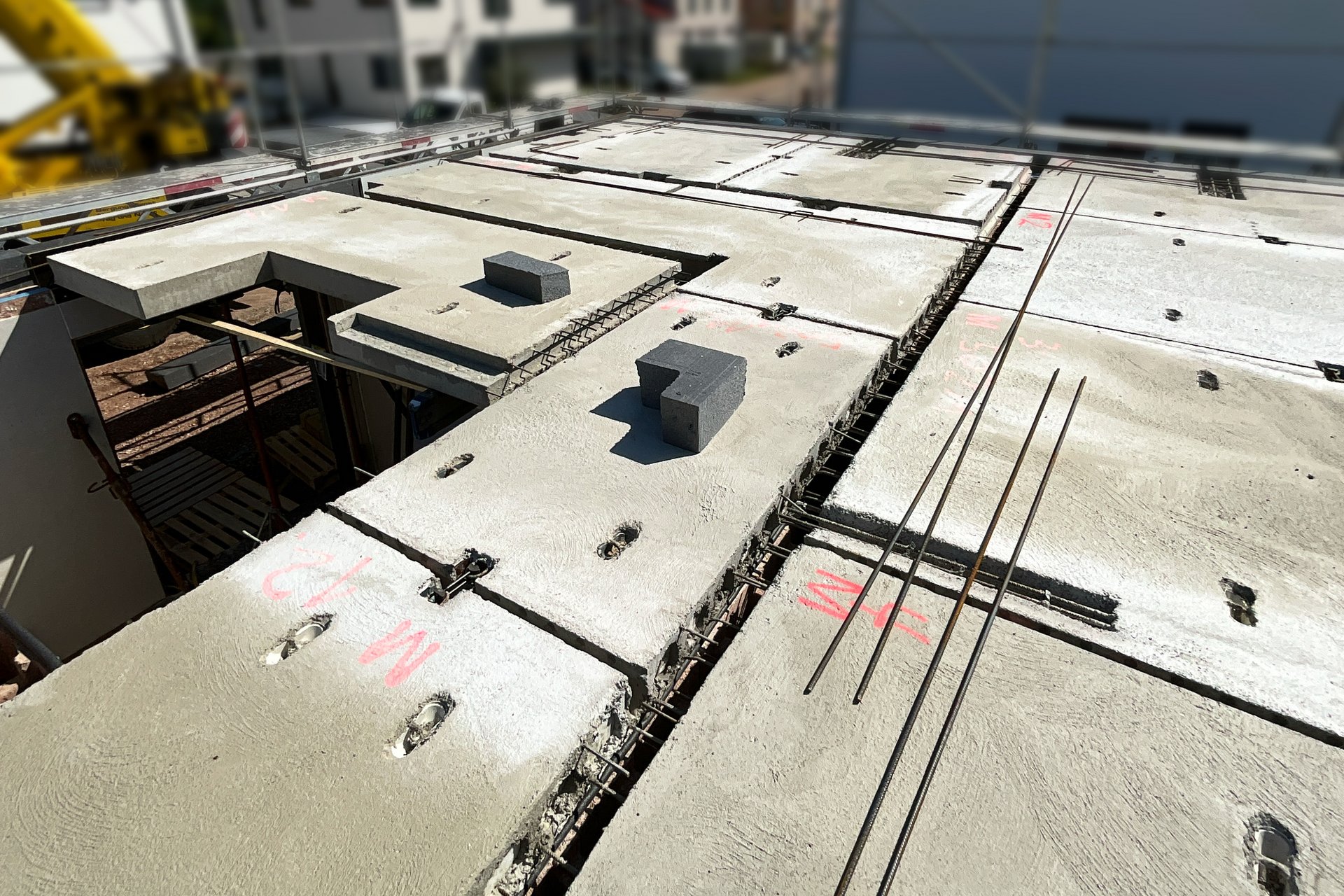

Fertigstellung des Erdgeschosses, Montage der Betondecken
________________________

28.05.2025

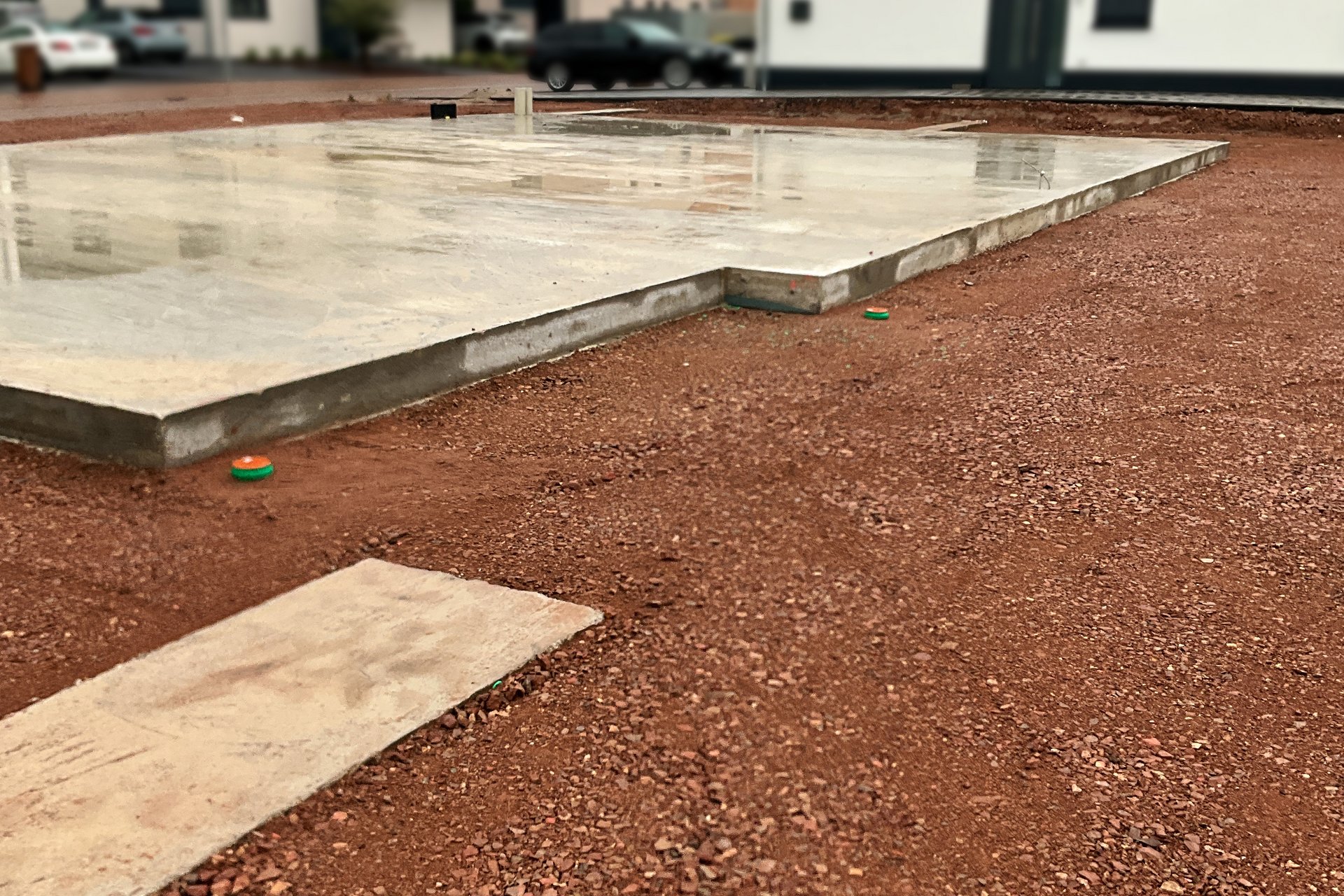

Fertigstellung Bodenplatte

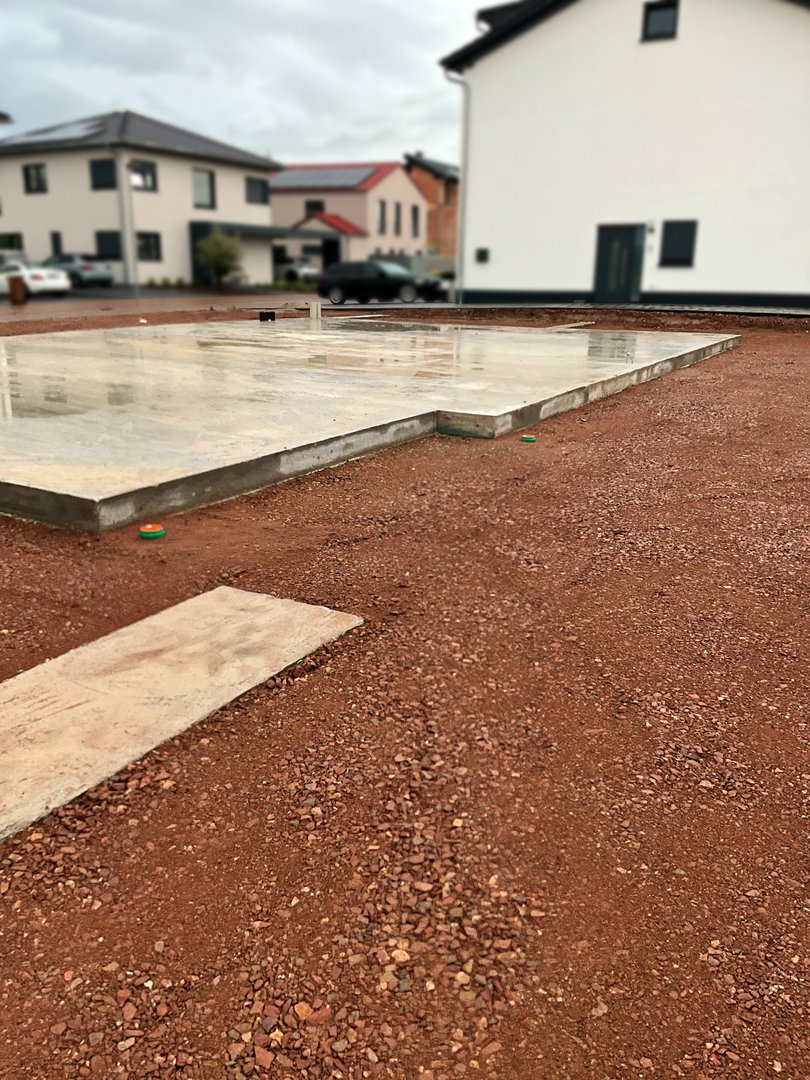

Baustelleneinrichtung & Bodenplatte durch Glatthaar
________________________

Klassisches Satteldach

36100 Petersberg

Projekttyp: Einfamilienhaus
Wohnfläche: 177,71 m²
Dachform: Satteldach
Baubeginn: 13.01.2025

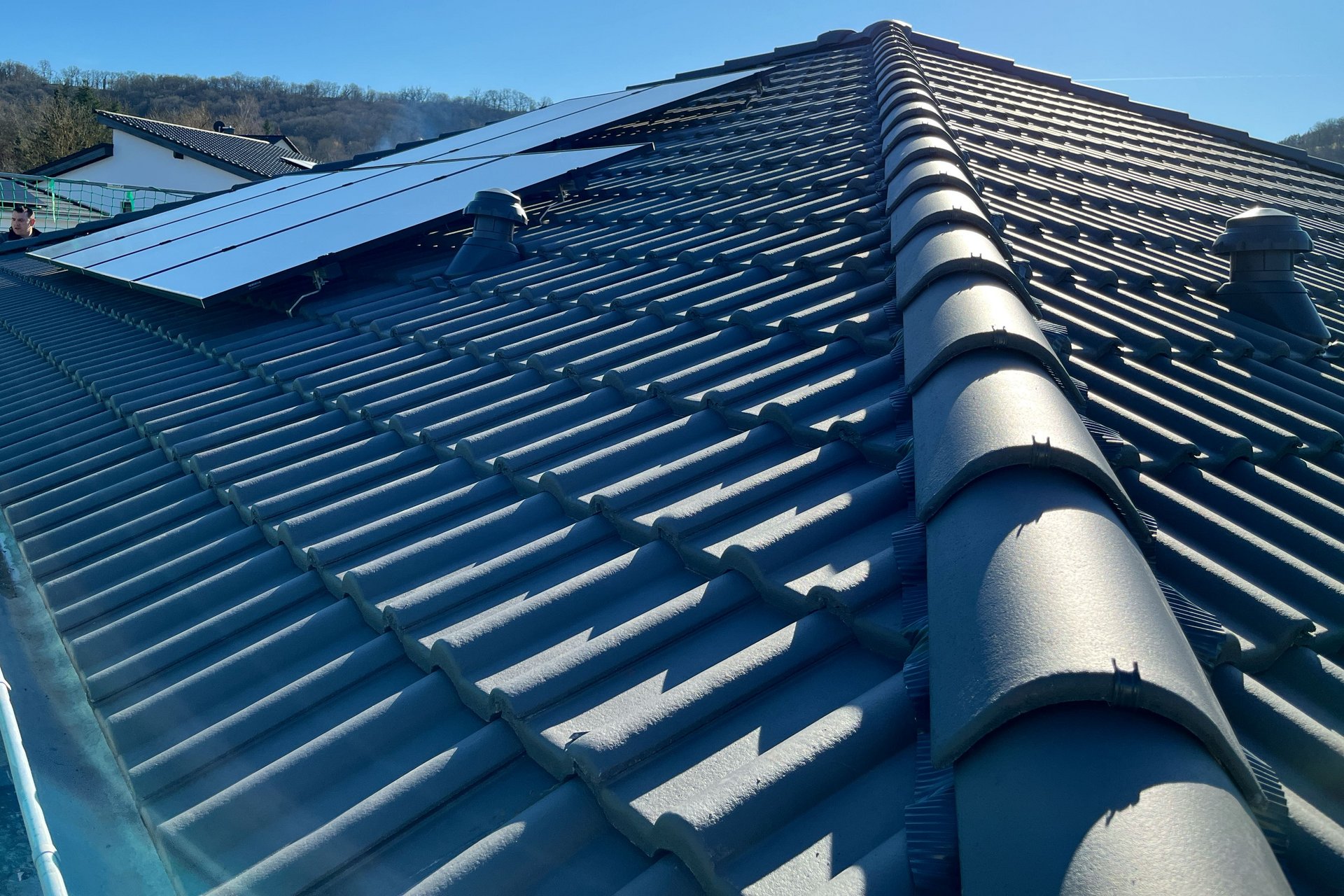

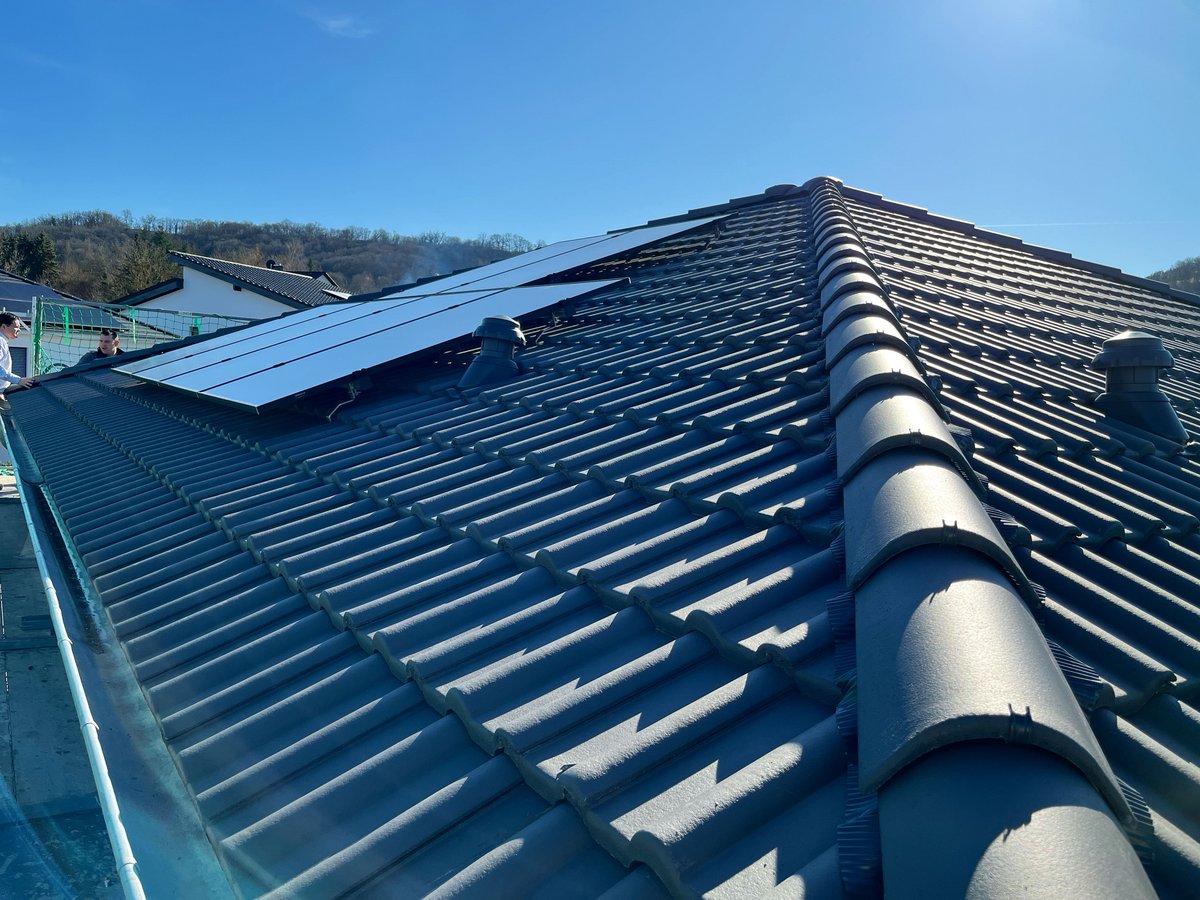

27.05.2025

Hausübergabe

Ausbaustufe Bezugsfertig mit dem Wunsch der Bauherren, die Maler- und Bodenbelagsarbeiten in Eigenleistung auszuführen

Zum Interview
________________________

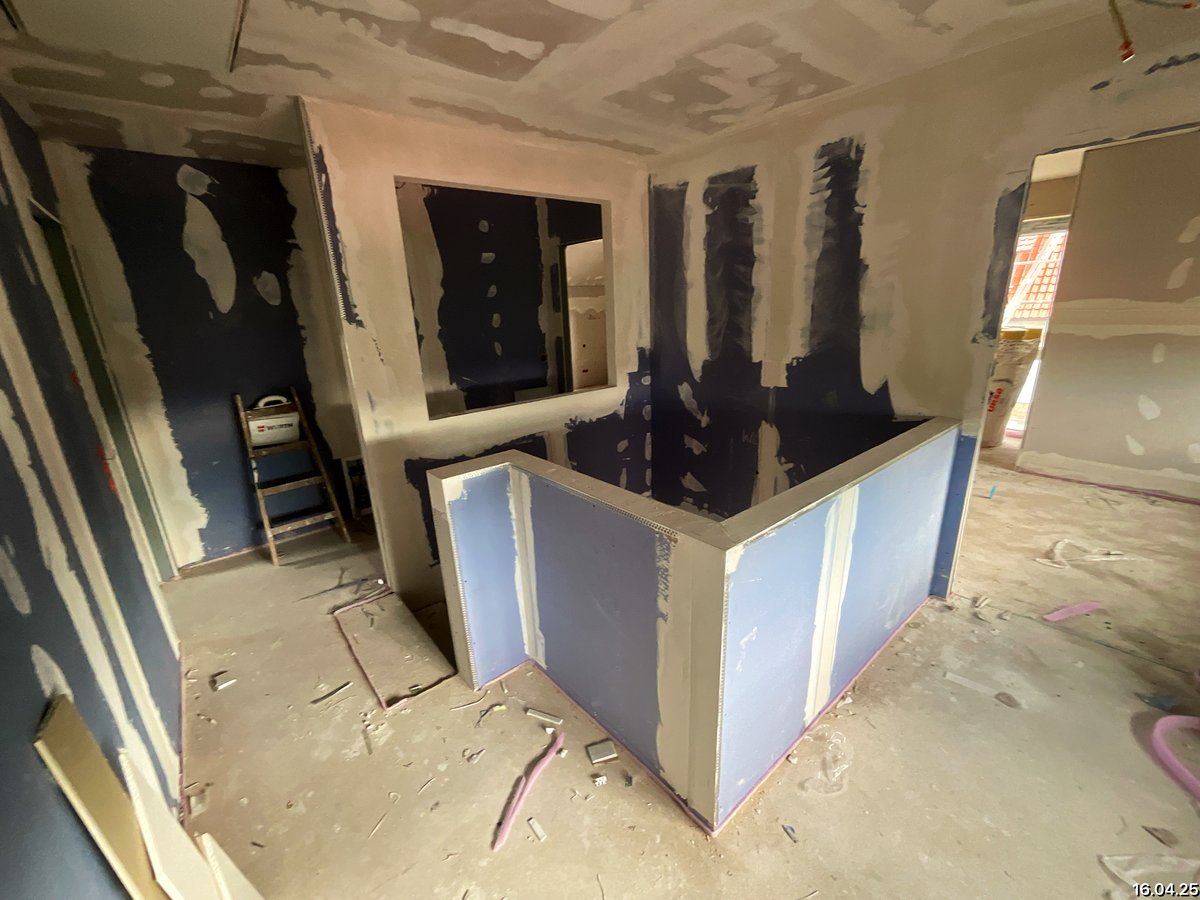

16.04.2025

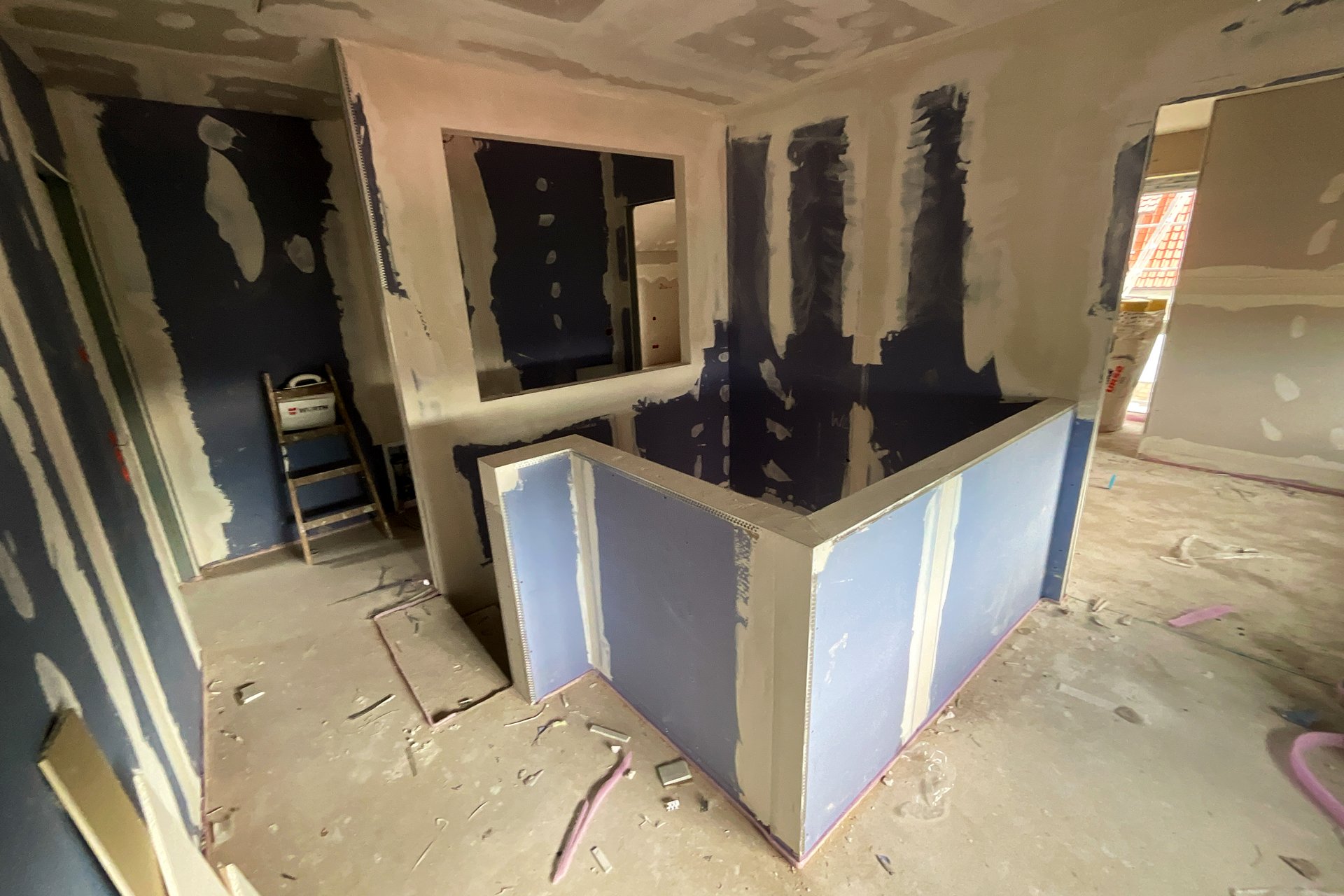

Verspachtelung

Malerfertig in allen Geschossen, Vorbereitung für Hausübergabe
________________________

10.04.2025

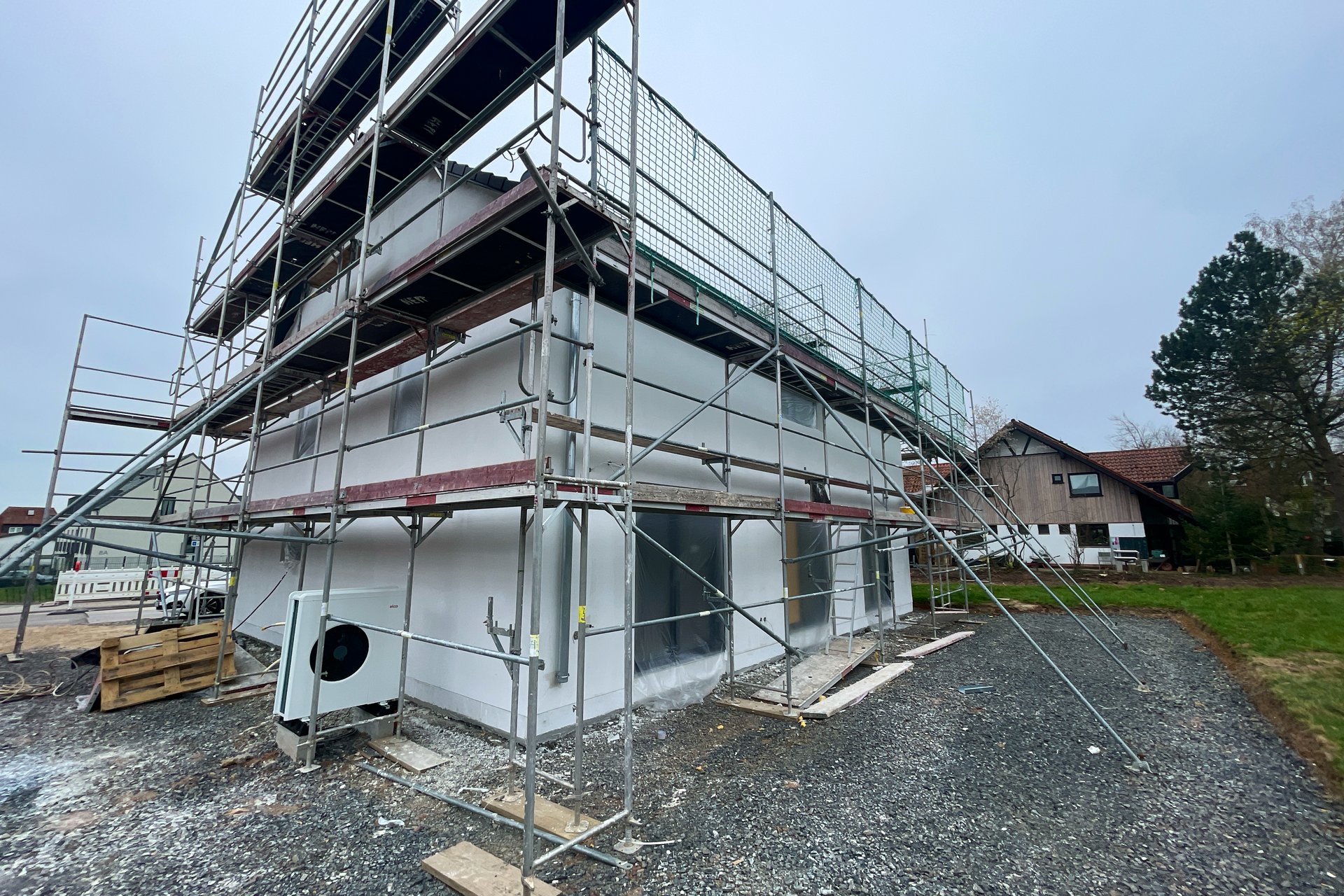

Fassade

Fertigstellung der Fassadenarbeiten, Gerüst kann abgebaut werden
________________________

11.03.2025

Innenausbau

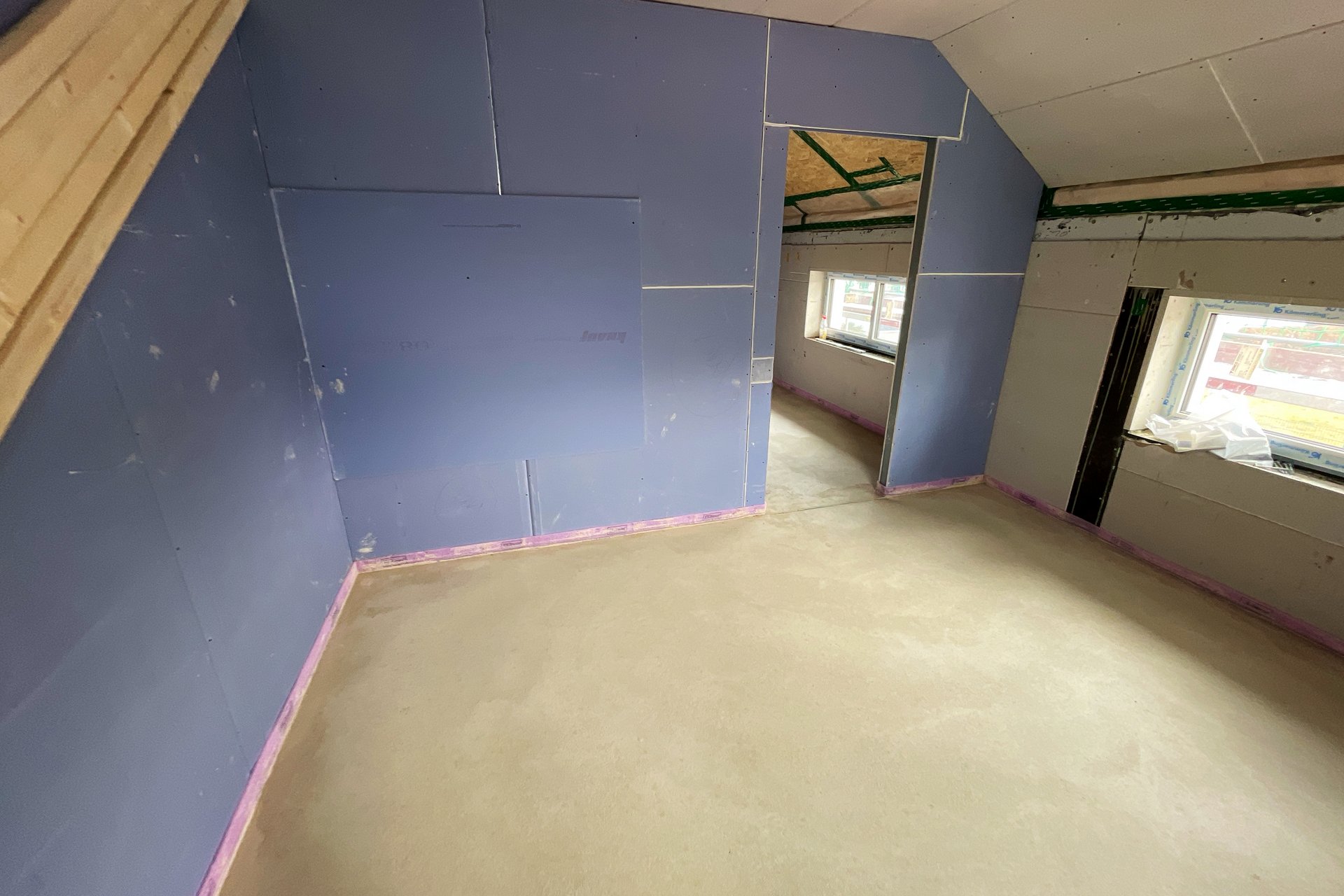

Elektro, Trockenbauwände, Fußbodenheizung / Dämmung, Einbringung Estrich / Trocknungsphase, Wärmepumpe / Aufheizprogramm
________________________

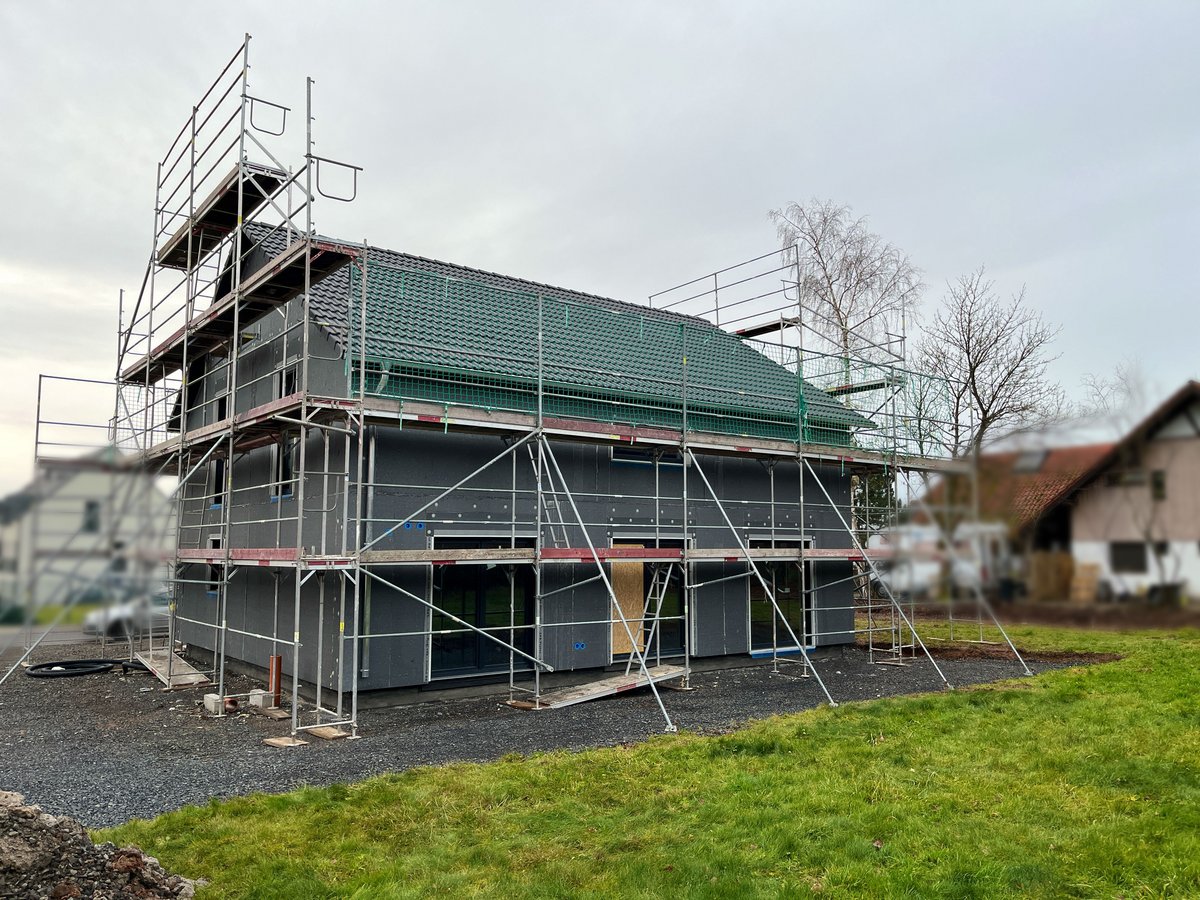

30.01.2025

Beginn Rohmontage

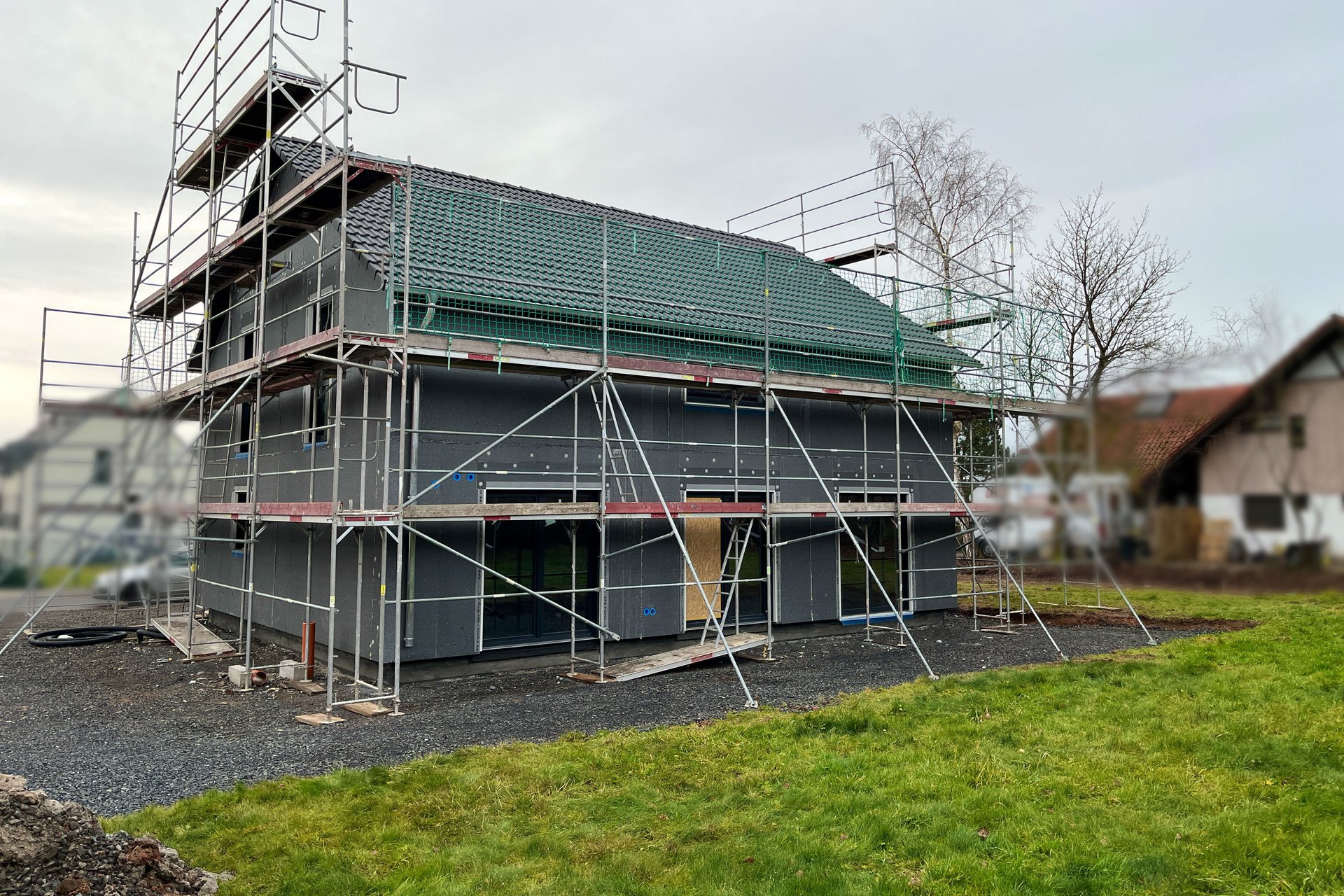

Fertigstellung der Dacheindeckung und der Trockenbauunterkonstruktionen
________________________

16.01.2025

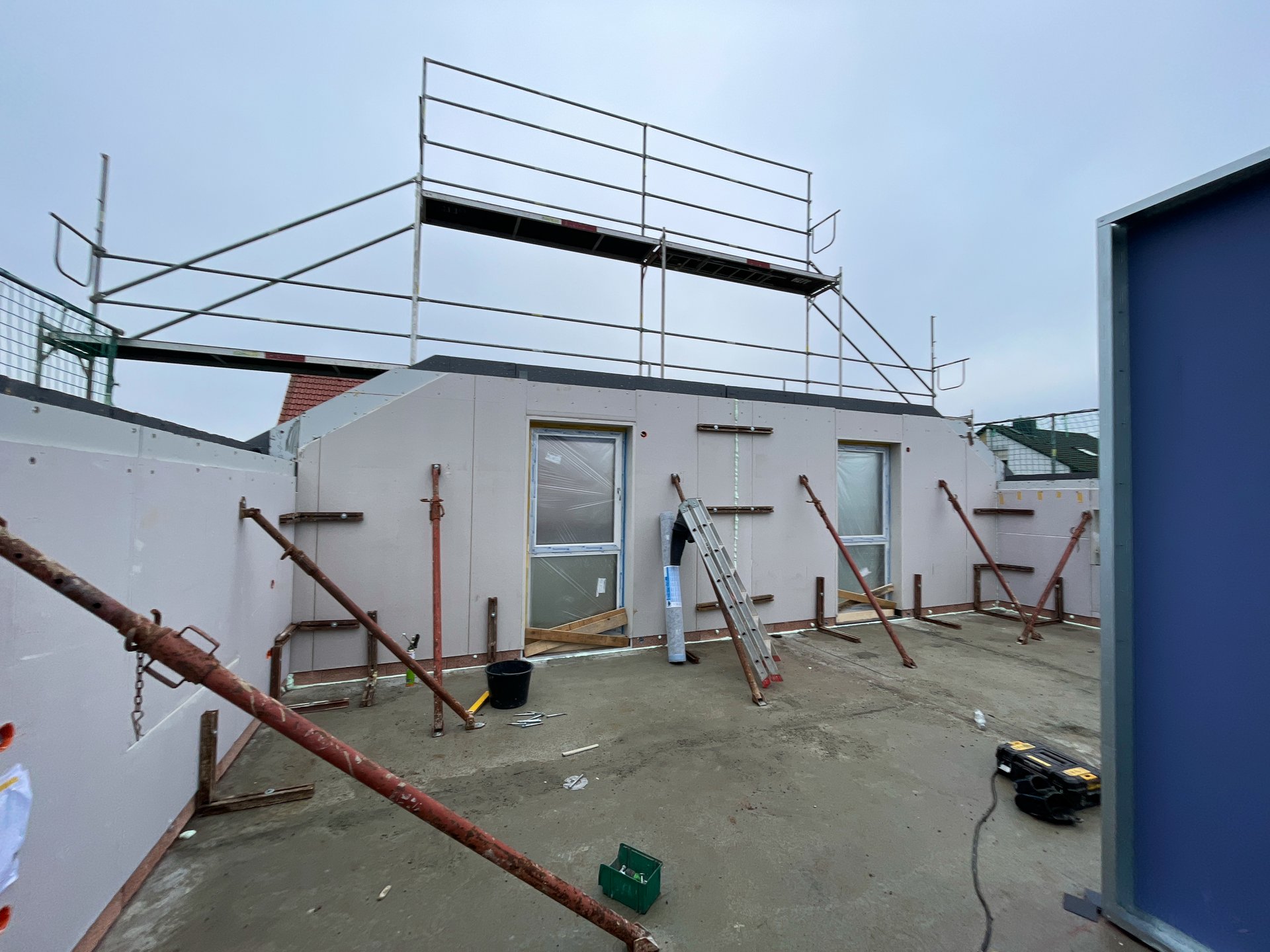

Hausmontage Obergeschoss

Nach Fertigstellung der Betondecken des Erdgeschosses konnte nur wenige Tage nach Beginn der Hausmontage das Obergeschoss fertiggestellt werden. Anschließend beginnt die Dacheindeckung
________________________

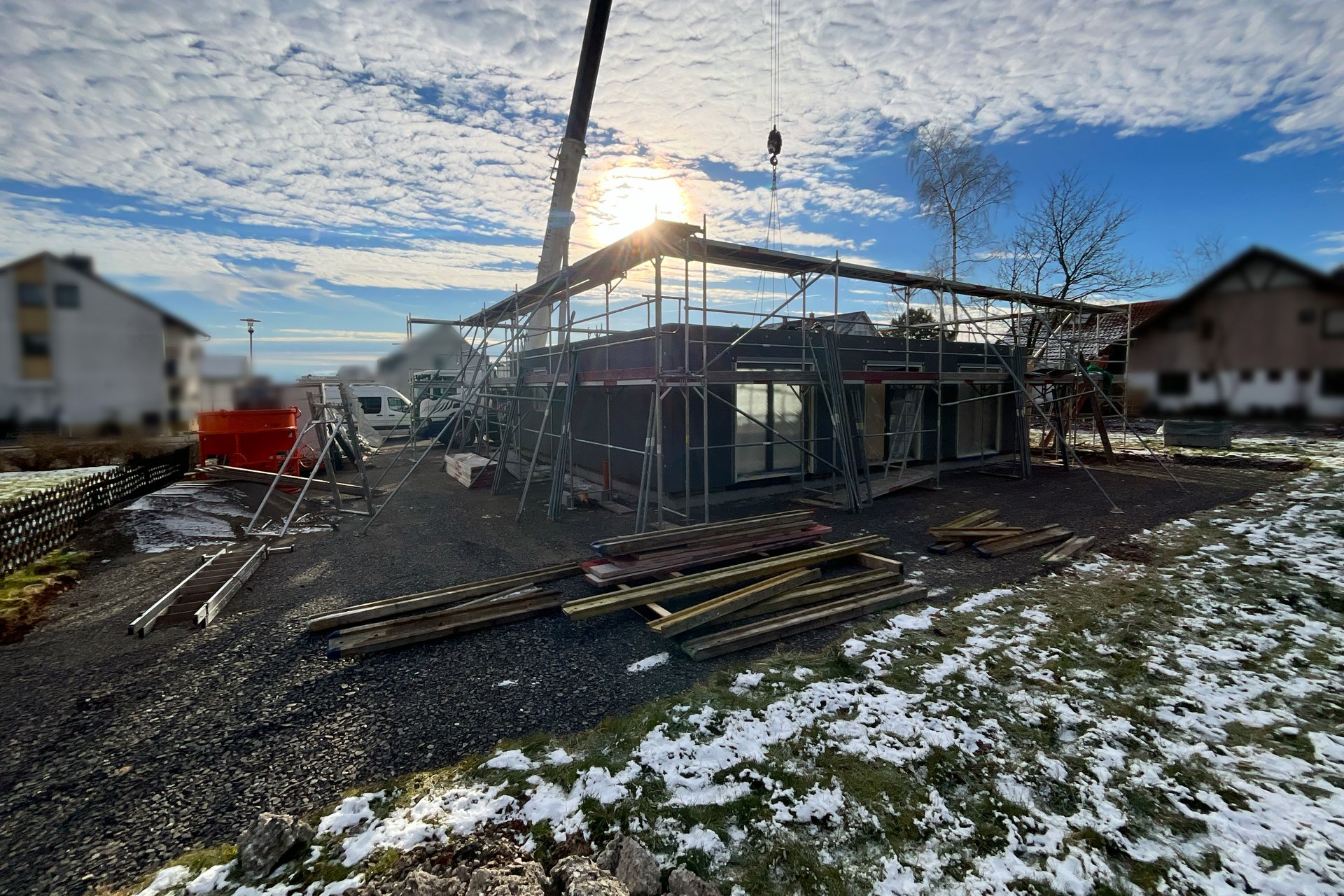

14.01.2025

Hausmontage Erdgeschoss

Selbst bei niedrigen Temperaturen konnten das Erdgeschoss bereits innerhalb von zwei Tagen gestellt werden
________________________

16.12.2024

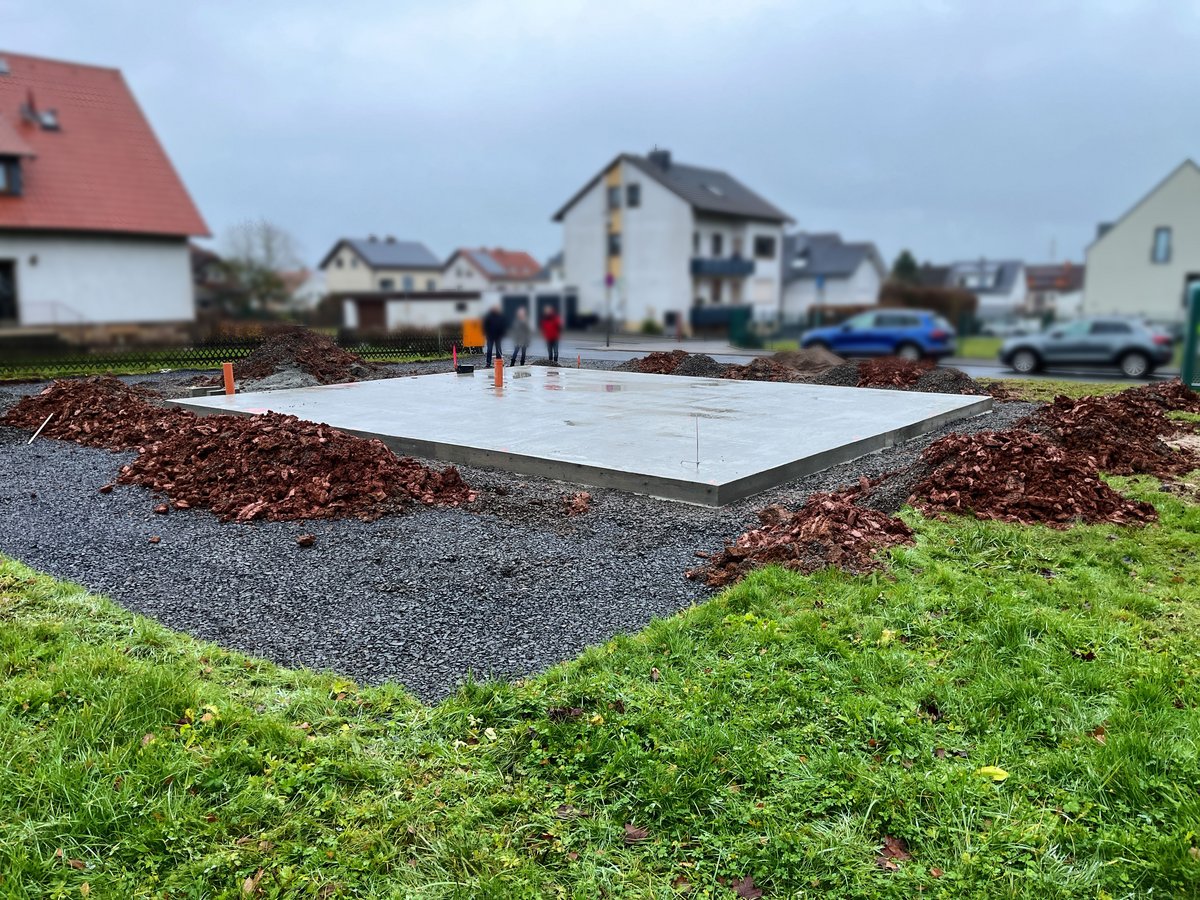

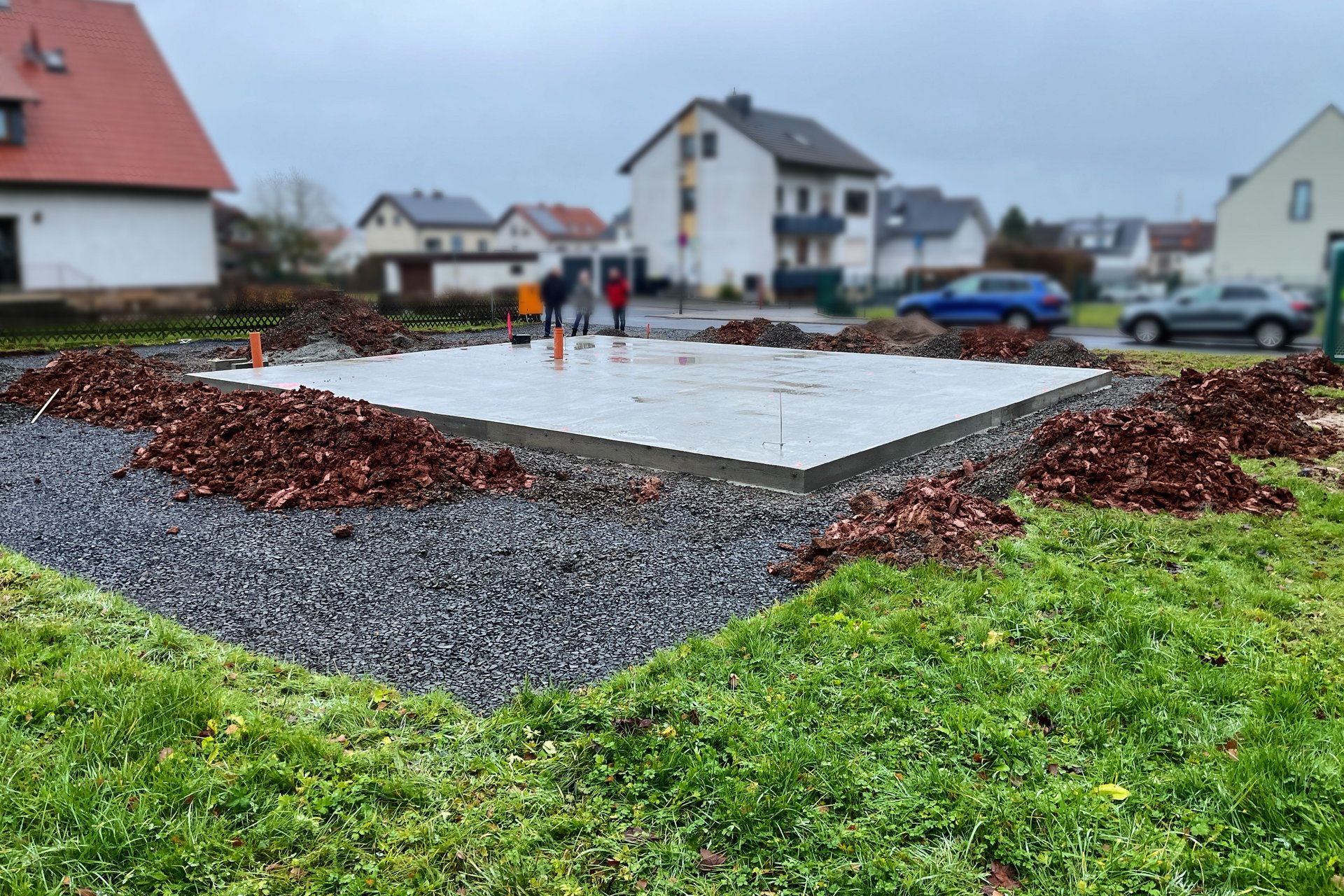

Bodenplatte

Fertigstellung der Bodenplatte durch Glatthaar
________________________

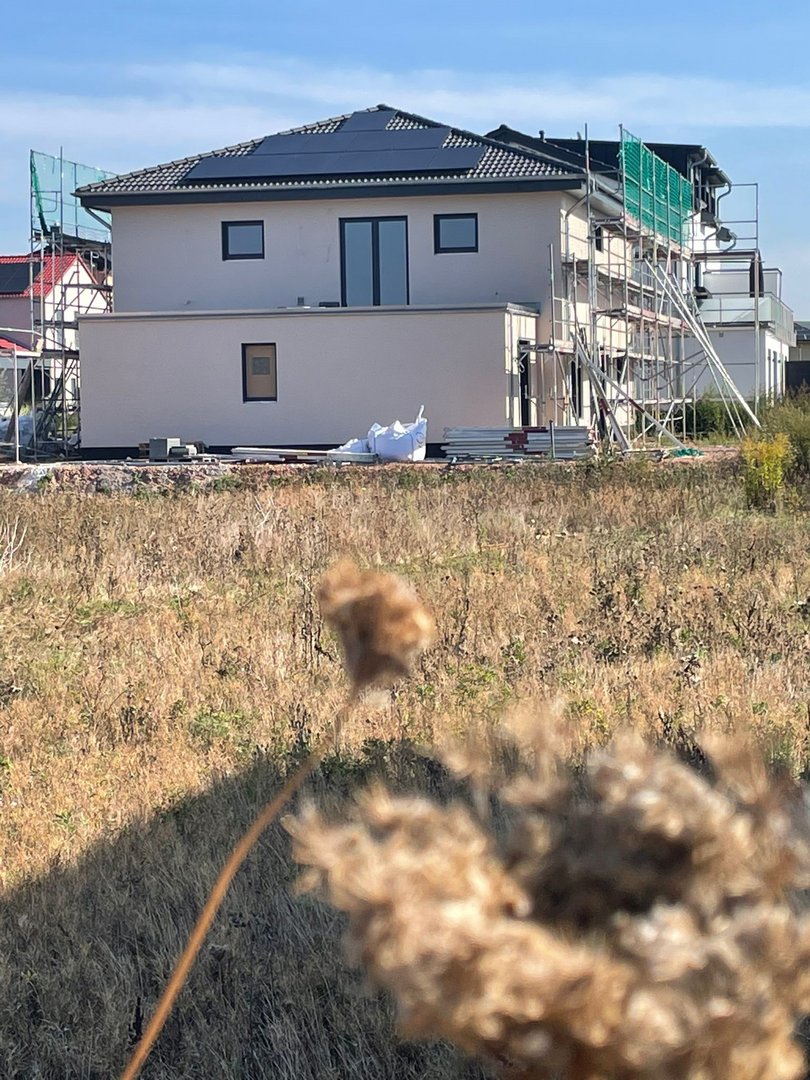

Moderne Stadtvilla

56321 Brey

Projekttyp: Einfamilienhaus
Wohnfläche: 169,67 m²
Dachform: Walmdach
Baubeginn: 23.09.2024

20.05.2025

Fassade

Fertigstellung der Fassade durch Anbringung der Klingerriemchen mit anschließender Verfugung
________________________

17.03.2025

Hausübergabe

Kleinere Restarbeiten, Armierungsputz aufgetragen, Übergabe an Bauherren hat stattgefunden, Arbeiten für Außenputz konnten wetterbedingt beginnen
________________________

01.03.2025

Bodenbeläge

Bodenbeläge und Fußleisten in allen Etagen, Sanitärausstattung installiert und montiert, Innentüren, Geländer, Photovoltaikanlage
________________________

10.01.2025

Rohmontage

Elektro & Heizungsanlage, Estrich getrocknet, verspachtelt und verputzt
________________________

10.10.2024

Dacheindeckung

Fertigstellung der Dacheindeckung

02.10.2025

Hausmontage Obergeschoss

Beginn Dachkonstruktion mit anschließender Dacheindeckung
________________________

24.09.2024

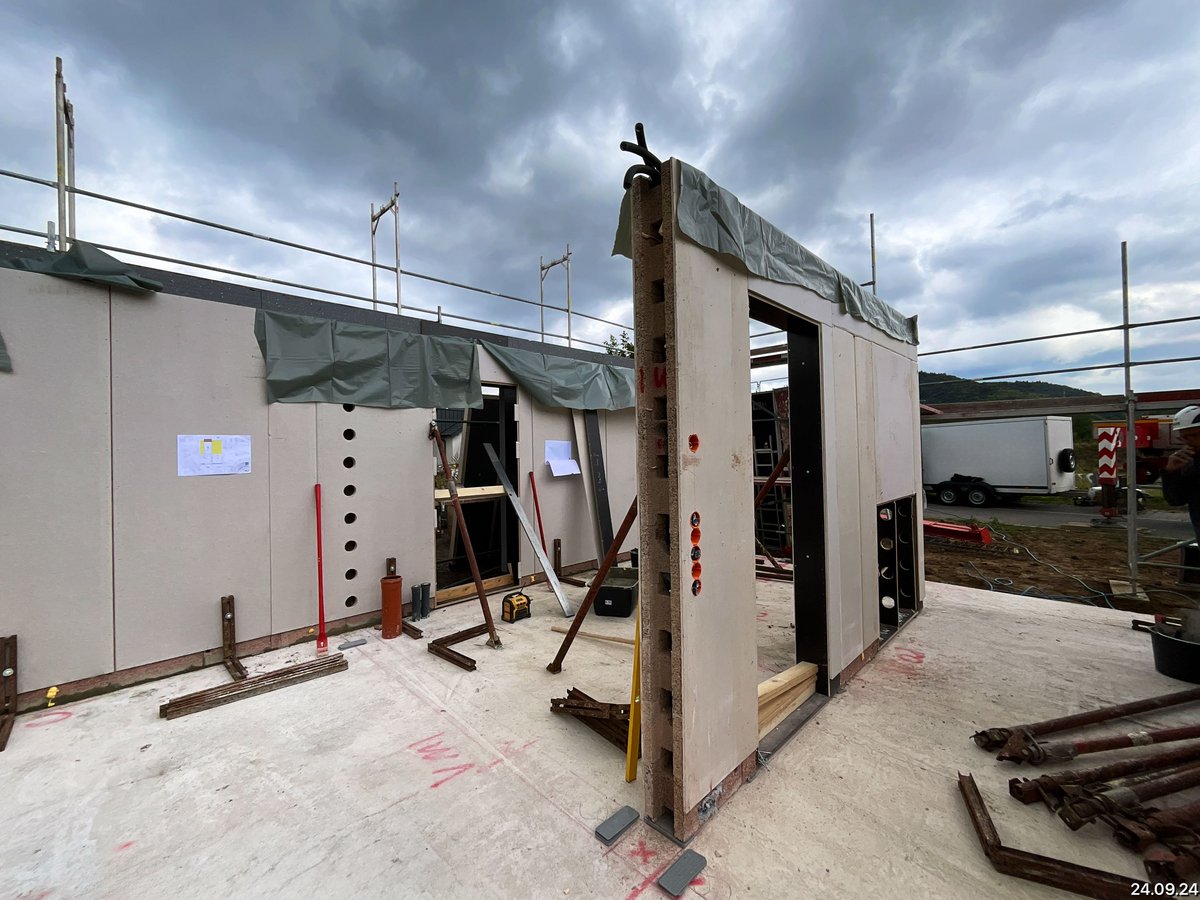

Hausmontage Erdgeschoss

Anschließend werden die Betondecken platziert und montiert
________________________

23.08.2024

Bodenplatte

Baustelleneinrichtung und Fertigstellung der Bodenplatte durch Glatthaar
________________________

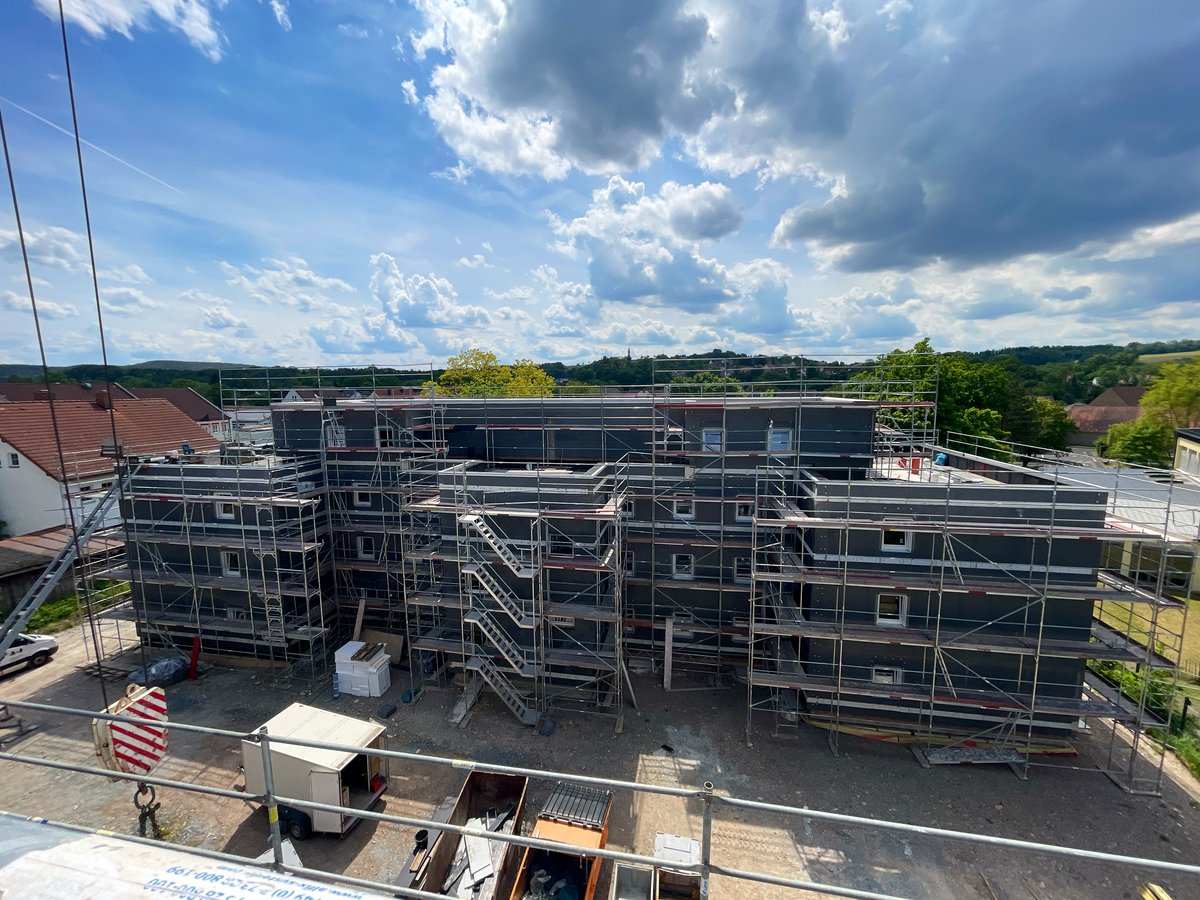

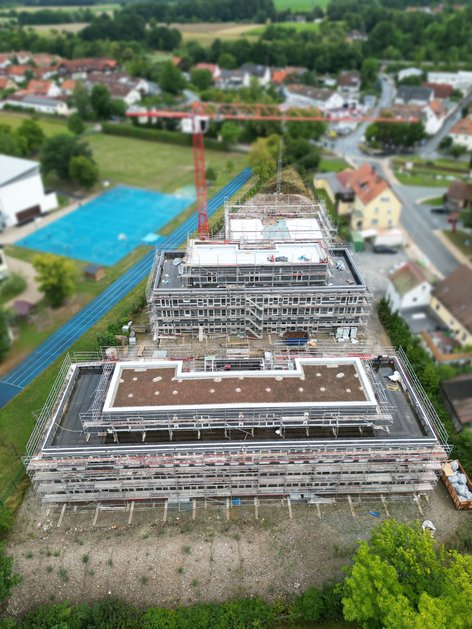

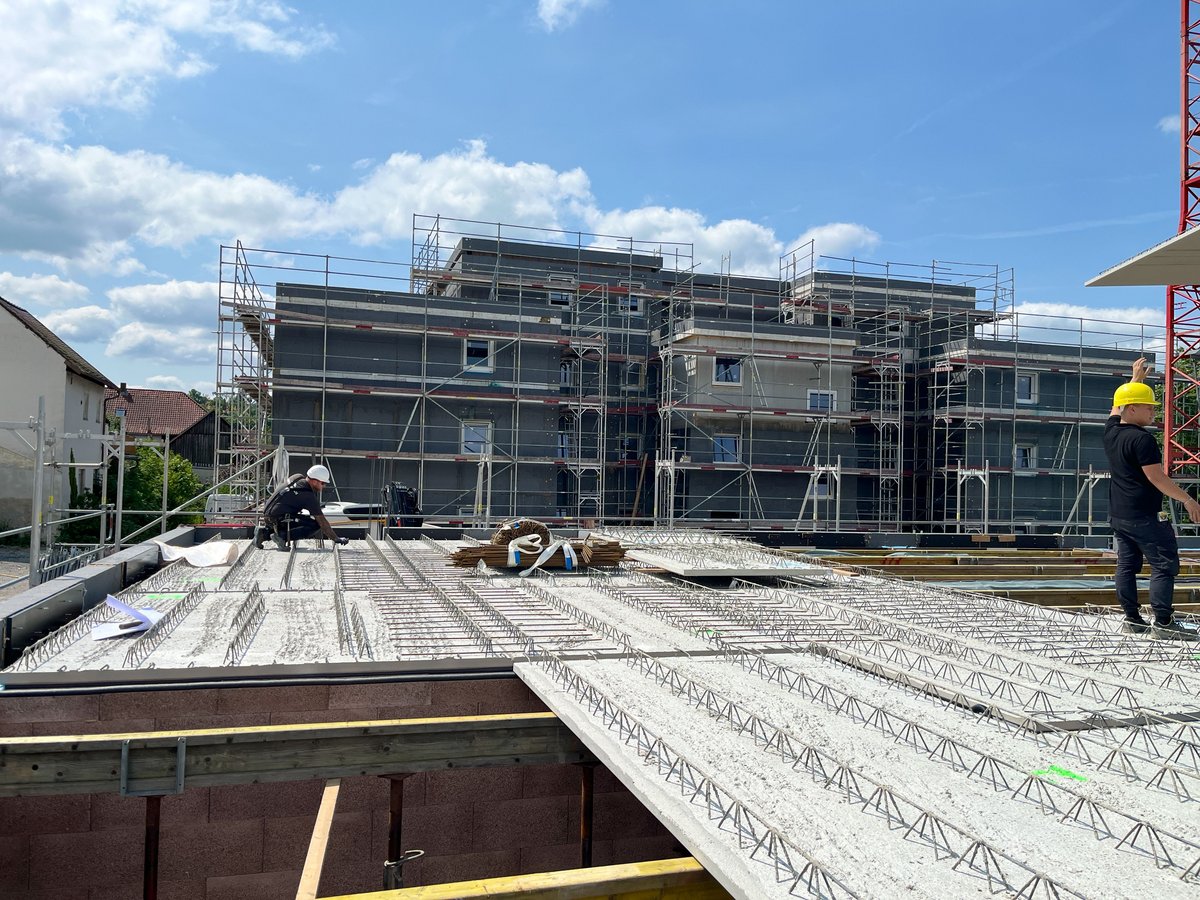

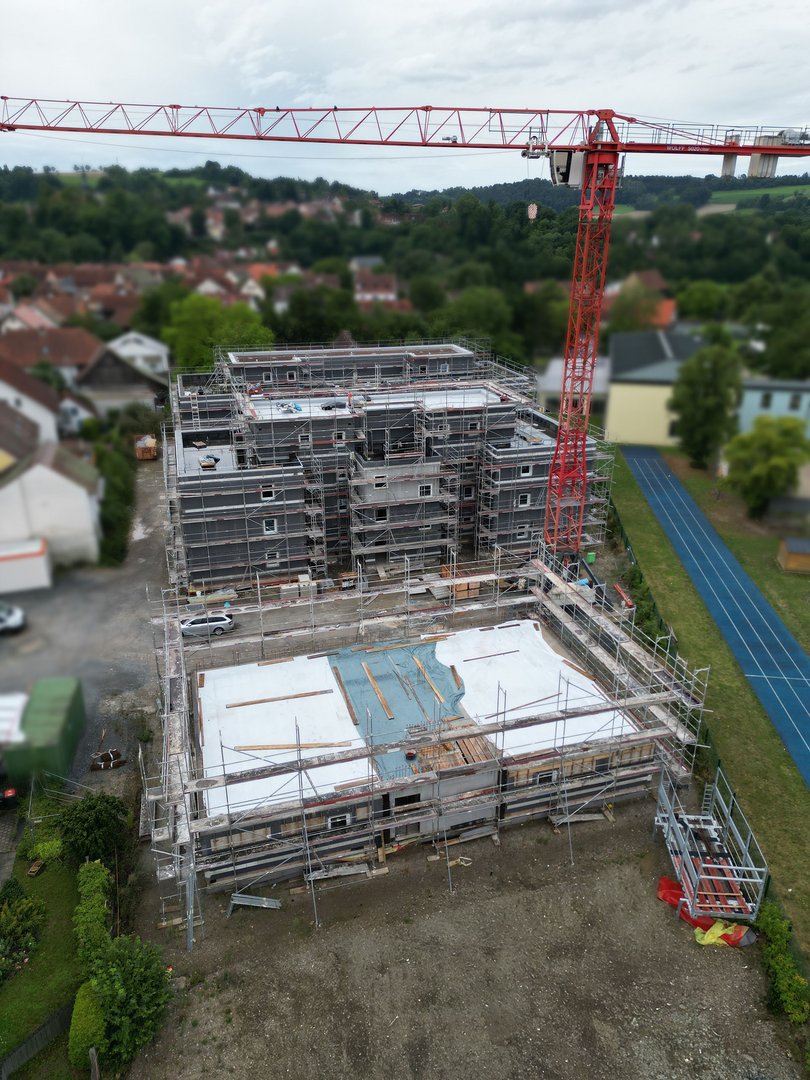

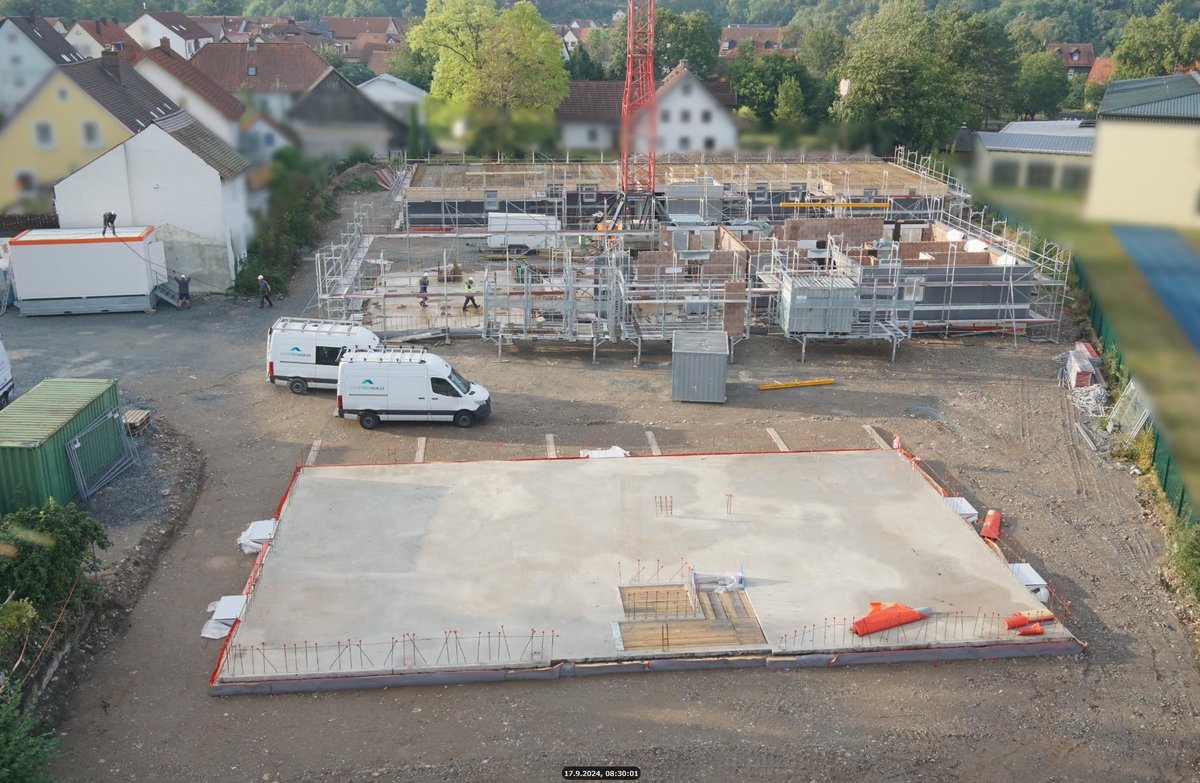

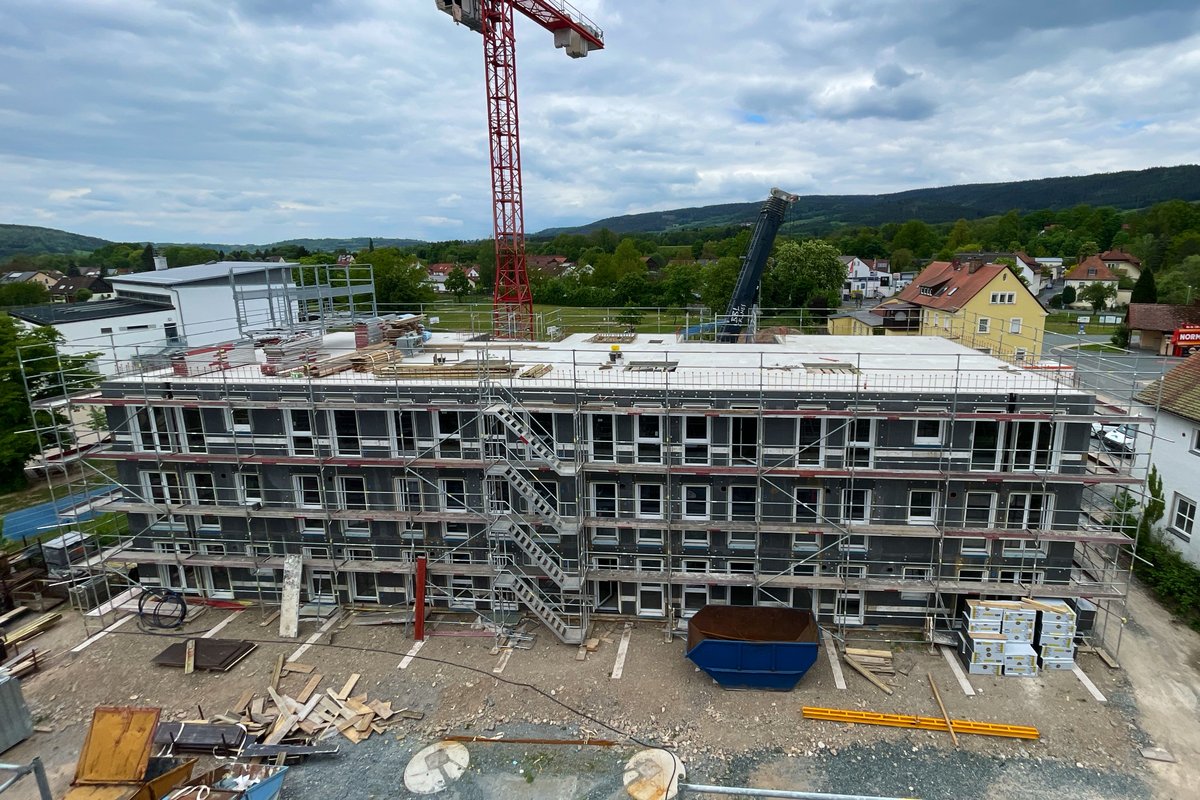

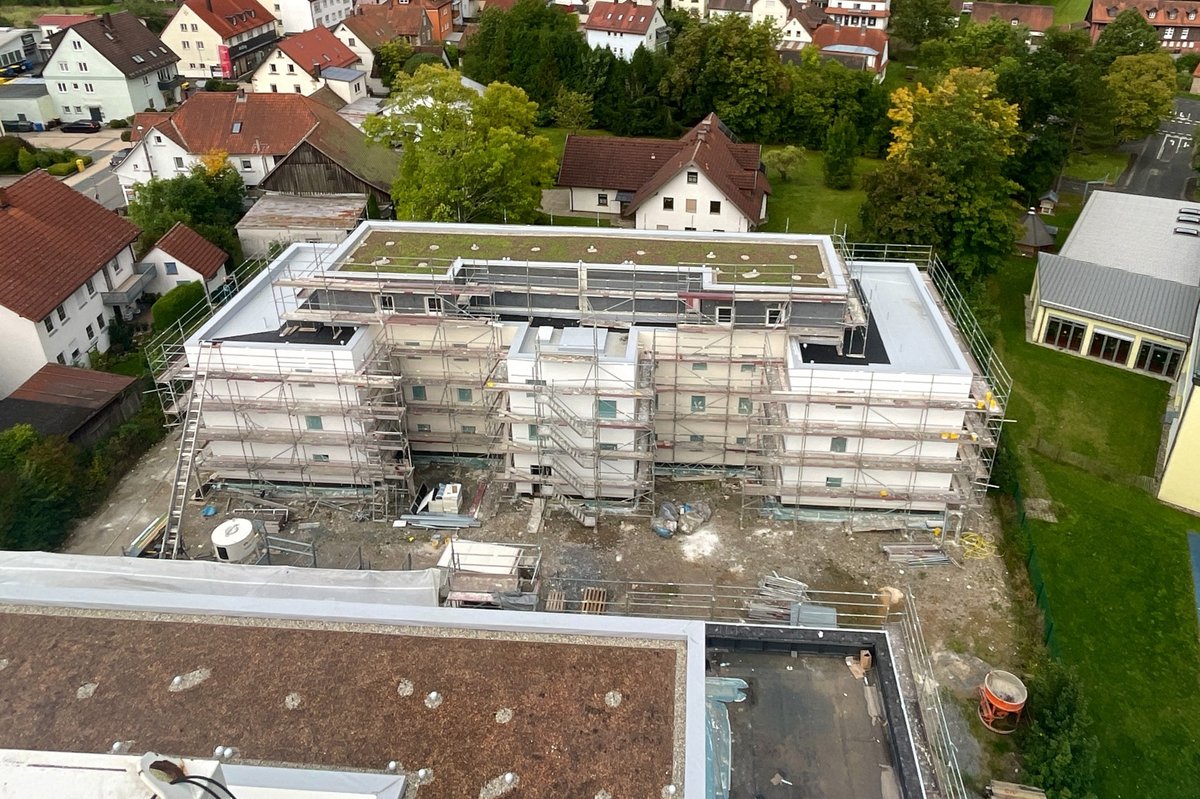

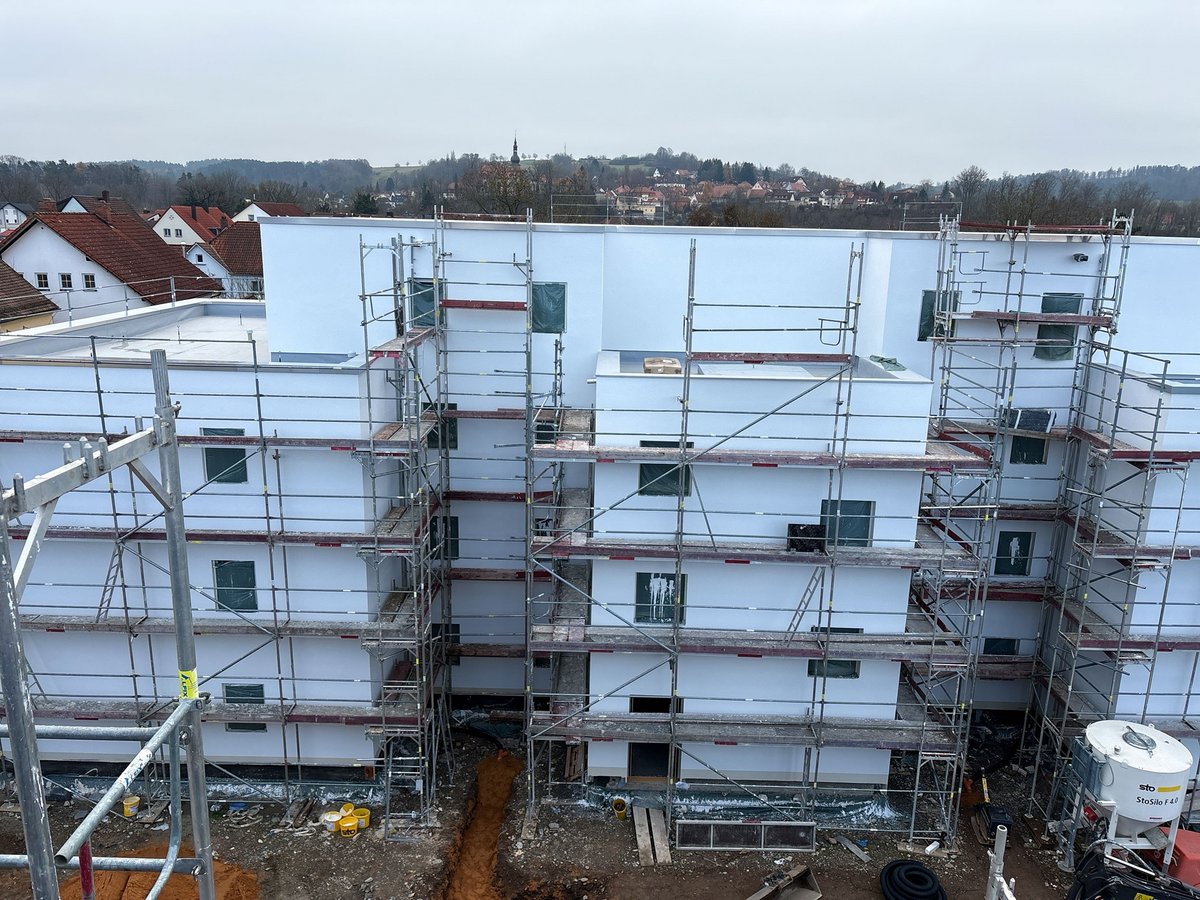

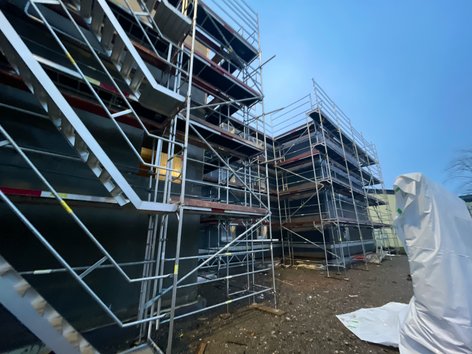

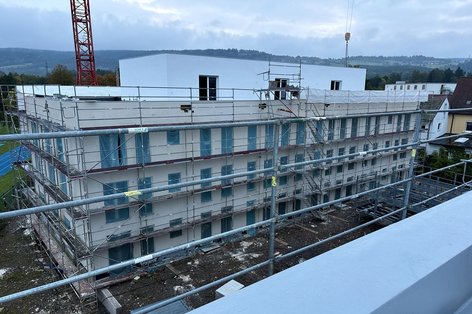

Großprojekt Wohnpark

95466 Weidenberg

Projekttyp: Mehrparteienhaus

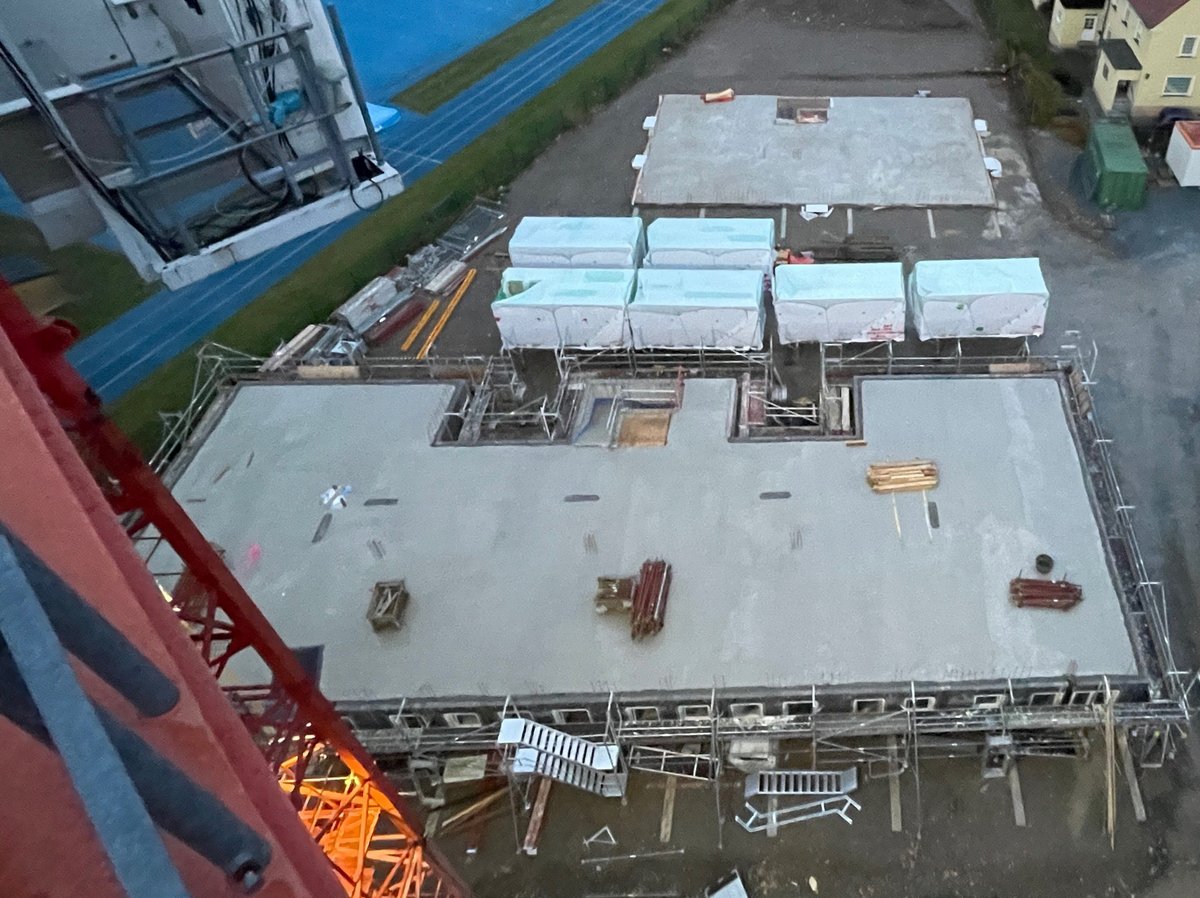

Projektumfang: 3 Gebäude, 42 Wohneinheiten
Besonderheit: Mit Staffelgeschossen und Aufzug
Baubeginn: 21.08.2024

Aufgrund der Komplexität des Projektes können wir derzeit nur begrenzt Informationen und Bilder zur Verfügung stellen. Letzte Aktualisierung: 09.07.2025

Jetzt Vorteilspaket sichern!

Sie möchten mehr erfahren oder direkt loslegen? Wir unterstützen Sie gerne – persönlich, ehrlich und auf Augenhöhe. Fordern Sie kostenlos unser Infopaket zur Aktion an, Sichern Sie sich attraktive Vorteile im Wert von bis zu 10.000 €, Erhalten Sie echte Einblicke in unsere Bauweise und Projektabläufe, Vereinbaren Sie bei Interesse eine kostenlose Vorbemusterung mit Werksbesichtigung.

Ihr persönlicher Ansprechpartner wird sich schnellstmöglich bei Ihnen melden.

Vorteilspaket sichern

Rückrufformular

Termin vereinbaren

Hinterlassen Sie uns gerne einen gewünschten Rückruftermin. Bitte beachten Sie, dass die Bearbeitung je nach Auslastung 2-3 Tage in Anspruch nehmen kann.

*Pflichtfeld

Beratungstermin vereinbaren
